Черновые работы в доме: что входит в этот этап и зачем он нужен

Черновые работы в доме: что входит в этот этап и зачем он нужен
Черновые работы в доме: что входит в этот этап и зачем он нужен

Что входит в черновые работы — от стяжки и штроб до инженерии, в каком порядке их делать и по каким признакам понять, что дом готов к чистовой отделке.

Что такое черновые работы и зачем они нужны

Черновые работы — это всё, что делается в доме до появления обоев, плитки, ламината и розеток с рамками. На этом этапе помещение выглядит непривлекательно: стены под маяки с насечками, кабели в штробах, гофра под тёплый пол и серая стяжка, которую неделями нельзя нагружать мебелью. Но именно от этих работ зависит, как поведёт себя дом следующие десять-пятнадцать лет.

Задача черновика — выстроить геометрию и основание. Стены должны быть ровными по вертикали с отклонением не больше 2 мм на 2 метра, углы — близкими к 90 градусам, полы — горизонтальными по лазерному уровню, проёмы — выведенными в один размер по высоте. Без этой базы чистовая отделка превращается в маскировку: плитка идёт ступенями, плинтус оттопыривается от стены на палец, межкомнатные двери задевают косяк или перестают закрываться во влажную погоду.

Черновой этап — это не лишние траты и не способ растянуть смету, а технологический фундамент отделки. Если его пропустить, красивый ремонт потеряет вид за пару сезонов: разойдутся швы плитки, треснет краска на стыках ГКЛ, вспухнет ламинат у порога. Дальше разберём, что конкретно входит в этот этап и где проходит граница между черновой и чистовой работой.

Простое определение для владельца дома

Черновые работы — это все скрытые операции, результат которых после ремонта не виден, но на которых держится отделка. Сюда входит выравнивание стен штукатуркой (например, гипсовой Knauf Rotband или цементной Weber Vetonit) либо листами ГКЛ по каркасу, устройство стяжки, монтаж перегородок из газобетона или пазогребневых плит, разводка коммуникаций в стенах и полу, подготовка потолков под покраску или натяжное полотно.

Оштукатуренная стена с неровной поверхностью до финишной отделки в ремонтируемом помещении

Проще всего представить так: чистовая отделка — это одежда дома, а черновая — его осанка. Можно купить дубовый штучный паркет или инженерную доску, но на стяжке с волной 5–7 мм на двух метрах доска начнёт скрипеть и расходиться в стыках уже через сезон. То же с керамогранитом 60х60 на кривой стене: швы разъедутся клином, а свет от бра подчеркнёт каждую неровность.

Поэтому к черновому этапу относится и точная подготовка: проверка уровней лазерным нивелиром, выставление маяков, армирование стяжки сеткой, грунтование между слоями (например, Ceresit CT 17 под штукатурку или бетон-контакт под гладкие основания). Это незаметная, но самая ответственная часть ремонта.

  • Выравнивание стен штукатуркой или гипсокартоном
  • Стяжка и подготовка пола
  • Возведение и обшивка перегородок
  • Штробление и разводка коммуникаций
  • Подготовка потолка под финиш
  • Гидроизоляция мокрых зон (санузел, кухня)
  • Грунтование оснований между слоями

Почему без чернового этапа не получится чистовой

Чистовая отделка работает только на ровном и сухом основании. Обои не лягут на бугристую стену без теней при боковом свете, ламинат не защёлкнётся на стяжке с перепадом больше 2 мм на метр (это прямо указано в инструкциях Quick-Step и Egger), плитка треснет на полу, который ещё усаживается. Все эти проблемы закладываются на черновом этапе, а вылезают после заселения, когда переделка стоит втрое дороже.

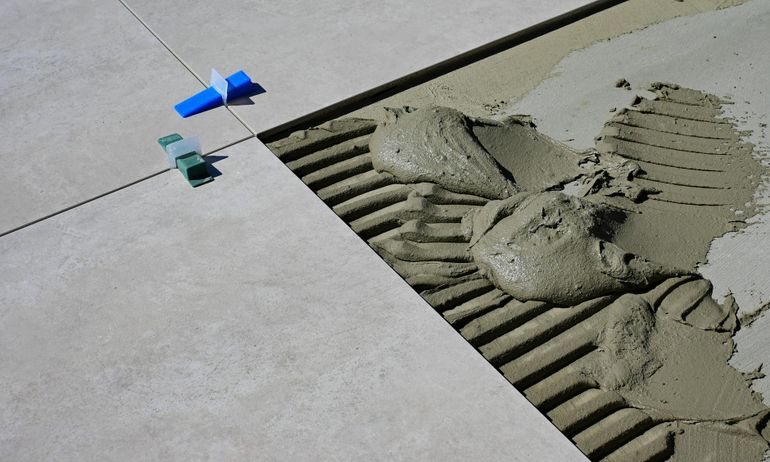

Свежий цементный раствор и крестики при укладке плитки на полу

Внутри черновика есть жёсткий порядок: сначала мокрые работы — кладка перегородок, штукатурка, стяжка; потом разводка инженерии по уже сформированным стенам; затем финишное выравнивание шпаклёвкой. Если поменять шаги местами или совместить с чистовой, придётся переделывать. Типичный пример: поклеили обои, а потом решили доштукатурить угол под шкаф — испорчены и обои, и угол, и пыль летит в уже отделанные комнаты.

Наконец, черновик задаёт ресурс отделки. Ровные стены и пол позволяют использовать любые материалы — от тонкого винила и матовой краски до крупноформатного керамогранита 120х60. Кривое основание сразу сужает выбор: подходят только мягкие и толстые покрытия, например, ковролин, плотный линолеум на вспененной основе или рельефные виниловые обои, которые прощают перепады.

Чем черновые работы отличаются от чистовой отделки

Черновые работы и чистовая отделка решают разные задачи, хотя идут друг за другом в одном помещении. Черновой этап готовит основание: выравнивает плоскости штукатуркой (например, гипсовой Knauf Rotband или цементной Ceresit CT 24), прячет коммуникации в штробах и стяжке, формирует прочную геометрию. Чистовая отделка работает уже с готовой поверхностью и отвечает за внешний вид — цвет стен, рисунок обоев, раскладку плитки и ламината.

Ровная белая оштукатуренная стена как результат качественной черновой подготовки основания

Проблемы начинаются, когда владелец совмещает этапы ради скорости: клеит обои на штукатурку с перепадом 5–7 мм или укладывает ламинат на стяжку с остаточной влажностью выше 2%. Через два-три месяца дефекты основания вылезают наружу: на стенах под боковым светом видны волны, доски пола скрипят и расходятся в замках, по швам плитки идут трещины. Граница между этапами проходит по простому признаку: если работа задаёт геометрию и прочность — это черновая, если формирует внешний вид — чистовая.

Чтобы не запутаться, удобно держать в голове три зоны — стены, полы и потолки — и понимать, что с каждой из них происходит на каждом этапе. Ниже это разложено в таблице, а в подразделах разобрано, где именно проходит граница и почему этапы нельзя смешивать даже ради сокращения сроков.

Черновая и чистовая отделка: в чём разница

Сравнение черновой и чистовой отделки по основным зонам

ЗонаЧерновой этапЧистовой этап
СтеныКладка перегородок, штукатурка по маякам, выведение углов 90°Обои, покраска, декоративная штукатурка, плитка
ПолыГидроизоляция, утеплитель, стяжка, трубы тёплого полаЛаминат, керамогранит, паркет, линолеум, плинтус
ПотолкиЗаделка рустов, выравнивание шпаклёвкой, каркас под ГКЛПокраска, натяжное полотно, обшивка гипсокартоном с финишем
КоммуникацииШтробление, прокладка кабелей и труб, опрессовкаУстановка розеток, смесителей, светильников, рамок

Где заканчивается черновая стадия

Черновая стадия закончена, когда основания готовы принять финишное покрытие без доработок. Стены оштукатурены и выведены по уровню, углы держат 90 градусов там, где встанет мебель или ляжет плитка, стяжка набрала прочность и высохла, потолок выровнен или подготовлен под подвесную систему — каркас из гипсокартона или профиль натяжного полотна. К этому моменту уже проложены и закрыты скрытые коммуникации: электрика в штробах, водопровод и канализация в полу или стенах, при необходимости — контуры тёплого пола.

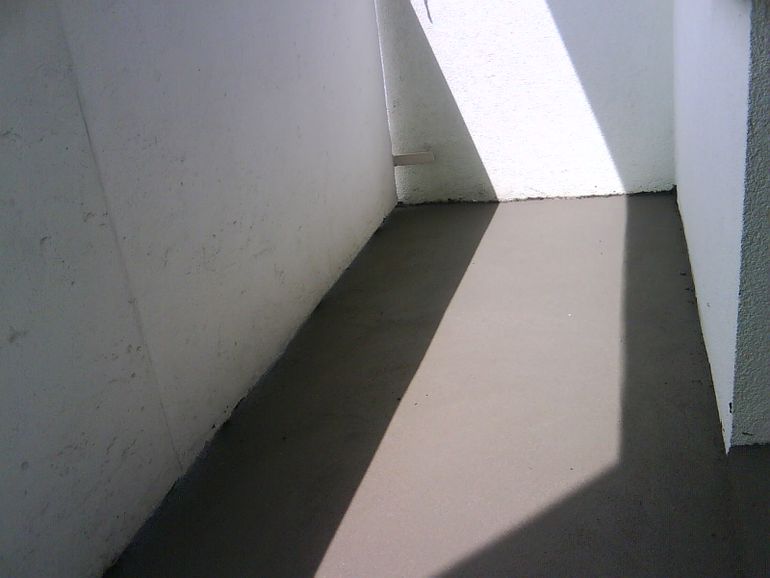

Свежая цементная стяжка на полу комнаты, готовая под финишное покрытие

Проверить готовность можно по простым признакам: правило длиной два метра не выявляет провалов больше 2 мм, стяжка не пылит при проведении ладонью и не имеет паутинных трещин, влажность основания по гигрометру или тесту с плёнкой в норме. Если приложить уровень к стене и видны зазоры в палец, ни обои, ни плитка эти дефекты не спрячут — значит, черновой этап ещё не закрыт.

Практический ориентир: после черновых работ помещение выглядит серым, ровным и скучным — голая штукатурка, цементная стяжка, иногда грунт под покраску. Никаких декоративных элементов, только подготовленные плоскости и заглушенные выводы под розетки и смесители. Если уже на этой стадии хочется что-то покрасить или наклеить, лучше ещё раз пройтись правилом и уровнем, а не торопиться.

  • Стены выведены по уровню, углы выставлены
  • Стяжка высохла и не пылит
  • Скрытые коммуникации проложены и закрыты
  • Откосы и проёмы подготовлены
  • Потолок выровнен или готов под каркас

Почему этапы нельзя смешивать

Главная причина — разная логика работ. Черновые операции грязные и мокрые: штукатурка, стяжка, шлифовка маяков, штробление болгаркой с алмазным диском. Чистовая отделка требует чистоты, влажности 40–60% и аккуратности. Если в соседней комнате месят раствор в бетономешалке, а здесь уже клеят флизелиновые обои, пыль и сырость осядут на свежем покрытии и через неделю проявятся пятнами.

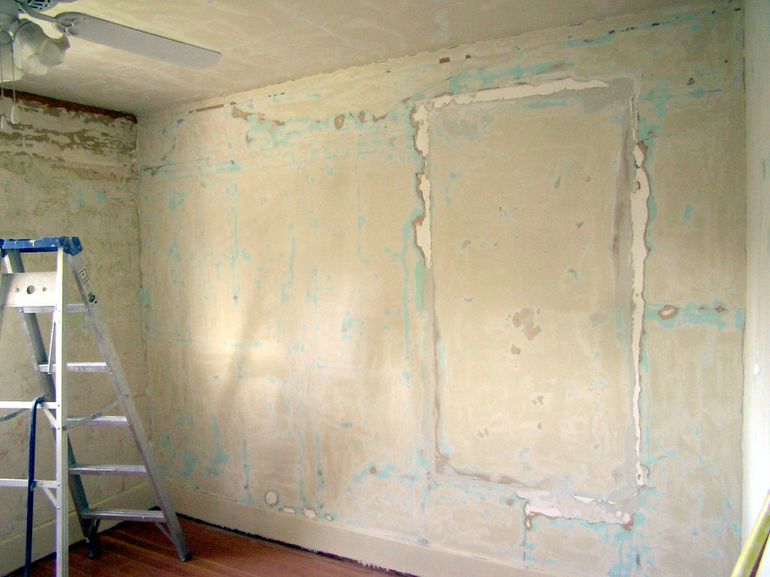

Пустая комната с ошлифованными стенами после черновых работ до отделки

Вторая причина — усадка и высыхание. Цементной стяжке толщиной 5–7 см нужно около 28 дней, гипсовой штукатурке — 7–14 дней, цементной — до 3 недель в зависимости от толщины слоя. Ламинат, уложенный на стяжку с остаточной влажностью выше 2% (по массе для ЦПС), поведёт уже за месяц; краска по сырой штукатурке даст высолы, пятна и отслоения. Технологические паузы — не каприз мастеров, а условие, без которого финиш не доживёт до конца первого отопительного сезона.

Третья причина — цена ошибки. Любой дефект чернового слоя после чистовой отделки исправляется только со вскрытием финиша. Треснувшая стяжка под керамогранитом означает демонтаж плитки с потерей материала, кривая стена под обоями — переклейку всего полотна с подбором артикула. Поэтому опытные мастера не начинают чистовую, пока не приняли черновую по геометрии правилом, влажности и прочности на простукивание.

  • Пыль и влага портят свежие финишные покрытия
  • Стяжке и штукатурке нужно время на высыхание
  • Ошибки чернового слоя исправляются только со вскрытием отделки
  • Параллельные работы мешают друг другу по графику
  • Перепад температуры и влажности ломает геометрию финиша

Стены и перегородки: с чего начинается черновая

Стены и перегородки — первое, за что берутся после того, как закрыт контур дома и коммуникации подведены до точек ввода. На этом этапе формируется планировка: где спальня, где санузел, где останется проход. Пока перегородки не подняты и не выровнены, полы и потолки трогать рано — геометрия комнат ещё может сдвинуться, а вместе с ней поедут точки вывода воды, канализации и розеточных групп.

Мастер наносит штукатурку на стену в ходе черновой отделки помещения

Порядок простой: сначала меняют то, что влияет на план, затем готовят поверхности под отделку. Если сначала выровнять стену, а потом решить снести перегородку, придётся резать штукатурку, восстанавливать углы и заново выводить плоскость. На практике это +1–2 недели к сроку и вдвое больший расход смеси: вместо запланированных, например, десяти мешков гипсовой штукатурки по 30 кг уходит двадцать.

Черновая по стенам — не косметика, а основа геометрии. Любая кривизна, оставленная сейчас, вылезет потом: швы плитки разойдутся на 2–3 мм по диагонали, плинтус не приляжет к стене и оставит щель под пыль, шкаф-купе встанет с клиновидным зазором, который ничем не закрыть.

Возведение и перенос перегородок

Перегородки в частном доме собирают из газобетонных или пазогребневых блоков, реже — из кирпича или на металлокаркасе с обшивкой гипсокартоном. Выбор зависит от нагрузки: в санузле на стену повесят инсталляцию, например Geberit или Grohe, и плитку, в гардеробной — только лёгкие полки. Для мокрых зон обычно берут газобетон D500 толщиной 100 мм, для сухих — каркас на профиле, например Knauf, с двумя слоями гипсокартона.

Кладка перегородки из блоков в недостроенном помещении на этапе черновых работ

До подъёма стен размечают дверные проёмы и продумывают, где пройдут трубы и кабели. Иначе придётся штробить готовую перегородку, а в каркасной стене толщиной 75 мм кабель-канал просто негде утопить. На этом же шаге закладывают ниши под радиаторы, инсталляцию унитаза, встроенный шкаф или зеркальный шкафчик в ванной — глубину задают сразу, потом блок выпиливать неудобно.

Перенос существующих перегородок требует осторожности. Прежде чем сносить стену, нужно убедиться, что она не несущая: в каркасных и брусовых домах часть внутренних стен работает на жёсткость коробки. Лишний снос грозит не трещиной, а просадкой перекрытия и перекосом дверных проёмов на соседнем этаже, поэтому спорные стены лучше показать инженеру или автору проекта.

  • Газобетонные блоки D500 — для санузлов и капитальных перегородок
  • Пазогребневые плиты, например Knauf — для сухих помещений
  • Каркас из металлопрофиля с гипсокартоном — для лёгких стен и ниш
  • Полнотелый кирпич — там, где нужна прочность под навесное: бойлер, котёл, тяжёлые шкафы

Выравнивание стен под будущую отделку

Когда перегородки подняты, стены выравнивают штукатуркой по маякам. Маяки — металлические или гипсовые направляющие высотой 6 или 10 мм, выставленные по уровню с шагом 1,2–1,5 м, чуть меньше длины правила. По ним мастер протягивает смесь и получает ровную плоскость. В жилых комнатах берут гипсовую штукатурку, например Knauf Rotband или Волма Слой; в санузлах и на наружных стенах — цементную, например Knauf Unterputz или Ceresit CT 29, которая не боится влаги.

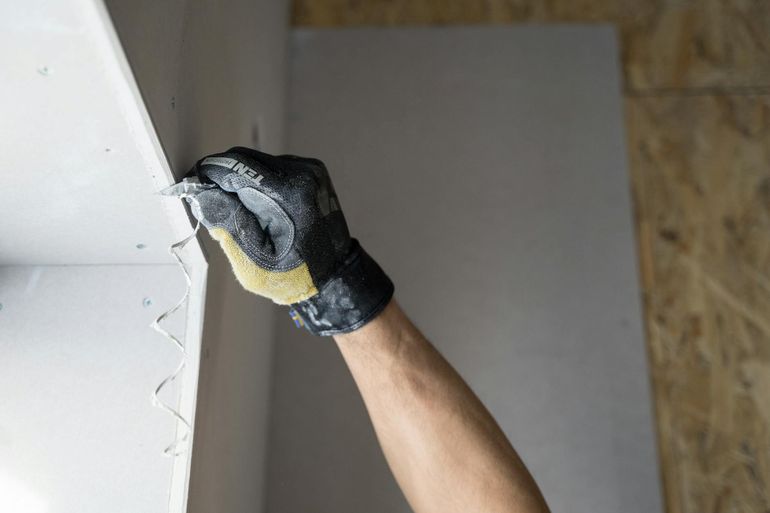

Мастер наносит штукатурный раствор на стену шпателем при выравнивании поверхности

Толщина слоя зависит от исходной кривизны. На ровной кладке из газобетона хватит 8–15 мм, на старой кирпичной уходит 30–40 мм, а в углах и под потолком — до 50 мм. При сильных завалах выгоднее обшить стену гипсокартоном на каркасе или приклеить листы на гипсовый клей, например Knauf Perlfix: быстрее, чище и без усадочных трещин, которые даёт толстый слой раствора в два-три прохода.

Признак готовой черновой: плоскость без бугров и ям, прямые углы 90° там, где встанет кухня или шкаф-купе, и отсутствие осыпающихся участков. Зазор под двухметровым правилом не должен превышать 2 мм — иначе плитка формата 60×60 покажет каждый перепад, а обои с геометрическим рисунком разойдутся по швам. Вертикаль на этом этапе проверяют лазерным уровнем во всех углах комнаты.

  • Гипсовая штукатурка, например Knauf Rotband или Волма Слой — для жилых комнат
  • Цементная штукатурка, например Ceresit CT 29 — для санузлов и наружных стен
  • Гипсокартон на клей или каркас — при перепадах больше 30 мм
  • Армирующая сетка — на стыках разных материалов и в местах примыкания

Полы: подготовка основания и стяжка

Черновая подготовка пола — это всё, что прячется под ламинатом, плиткой или паркетом: основание, гидроизоляция, утеплитель и стяжка. В частном доме полы по грунту или по перекрытию редко достаются ровными: после строителей остаются перепады 3–5 см, бугры засохшего раствора и провалы у стен. Плитка на таком основании треснет по швам уже за сезон, ламинат начнёт расходиться в замках при смене влажности, а линолеум повторит каждую неровность и быстро протрётся в этих местах.

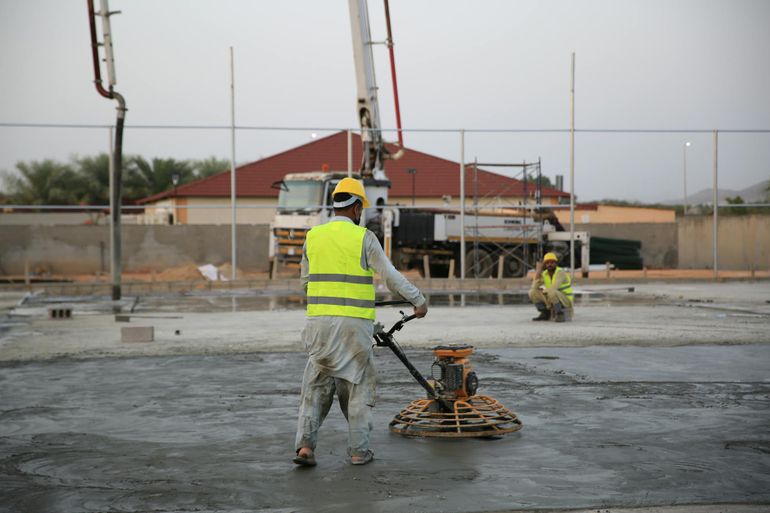

Рабочие разравнивают свежезалитую бетонную стяжку на полу помещения

Сначала основание очищают строительным пылесосом до прочного слоя, заделывают трещины ремонтным составом (например, Ceresit CD 25 или Sika MonoTop) и проходят грунтовкой глубокого проникновения — Ceresit CT 17, Tikkurila Otex. Если пол по грунту, укладывают подушку из песка и щебня с послойной трамбовкой, плёнку гидроизоляции от 200 мкм и утеплитель — обычно ЭППС, например Пеноплэкс или ТехноНИКОЛЬ Carbon толщиной 50–100 мм. Затем по лазерному уровню выставляют маяки и заливают стяжку: цементно-песчаную, полусухую с фиброволокном или наливной пол вроде Knauf Tribon, Weber Vetonit 4100, Bergauf Boden Zement Medium. Трубы тёплого пола из сшитого полиэтилена или нагревательный кабель закладывают именно на этом этапе — до заливки.

Готовая стяжка должна быть ровной по уровню, без трещин и без бухтящих участков при простукивании. Ровность проверяют двухметровым правилом: допустимый зазор под ним — 2–4 мм. Больше — и под плиткой появятся пустоты, а ламинат начнёт играть на стыках. Спешка здесь обходится дорого: цементная стяжка набирает рабочую прочность 28 суток. Если положить плитку на сырое основание или поставить межкомнатные двери раньше срока, через полгода придётся переделывать швы, подрезать полотна и выравнивать пороги между комнатами.

  • Очистка основания строительным пылесосом до прочного слоя
  • Заделка трещин ремонтным составом, например Ceresit CD 25, и грунтовка типа Ceresit CT 17
  • Гидроизоляция плёнкой от 200 мкм или обмазочным составом, например Knauf Flächendicht
  • Утеплитель — ЭППС Пеноплэкс под стяжку или минвата между лагами
  • Демпферная лента по периметру стен под температурное расширение
  • Армирующая сетка 100×100 мм или полипропиленовая фибра в растворе
  • Трубы тёплого пола или нагревательный кабель до заливки
  • Маяки по лазерному уровню и стяжка слоем 40–80 мм
  • Выдержка 28 суток для набора прочности цементной стяжки

Потолки: что относится к черновой стадии

Черновой потолок — это ровная и прочная основа под финиш, а не самостоятельный слой отделки. В частном доме над головой обычно либо железобетонная плита перекрытия, либо деревянные балки с подшивкой из доски или OSB. Задача одна: убрать перепады, заделать швы и закрепить всё, что со временем может треснуть, отслоиться или провиснуть под весом краски, штукатурки или гипсокартона.

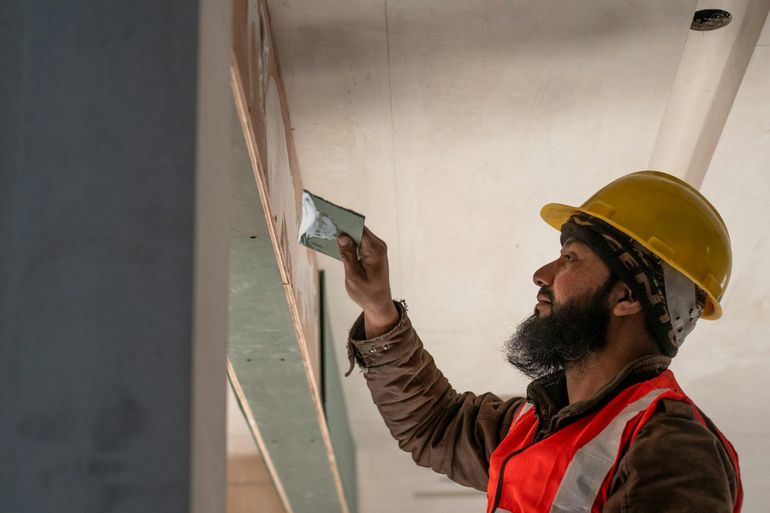

Рабочий наносит штукатурку на потолок во время ремонта помещения

Набор работ зависит от будущего финиша. Под натяжной потолок плоскость не критична — достаточно снять осыпающуюся штукатурку, вывести закладные под светильники, обойти трубы отопления и закрепить багет по периметру. Под покраску или обои поверхность вытягивают почти в ноль гипсовой штукатуркой и финишной шпаклёвкой, например Knauf Ротбанд и Sheetrock: боковой свет из окна или от подвесной люстры подчеркнёт любую волну и шов между плитами.

Типичная ошибка новичка — оставить потолок на потом. На практике именно отсюда чаще всего лезут проблемы: трещины по русту между плитами, осыпающаяся известковая побелка, ржавые разводы от протечек сверху, плесень в углу у наружной стены. Если на черновом этапе не зачистить эти места шпателем до прочного основания, не обработать антисептиком, например Neomid 600, и не армировать швы серпянкой, дефект рано или поздно проступит через натяжное полотно, краску или гипсокартон — жёлтым пятном или трещиной по шву.

  • Демонтаж старой отделки: побелки, обоев, осыпающейся штукатурки до прочного основания
  • Заделка русты — швов между плитами перекрытия — с серпянкой и шпаклёвкой, например Knauf Fugen
  • Грунтование составами глубокого проникновения, например Ceresit CT 17 или Knauf Tiefengrund
  • Выравнивание перепадов штукатуркой или шпаклёвкой, например Ротбандом для слоёв до 50 мм
  • Монтаж каркаса под гипсокартон или подвесной потолок из профиля CD-60 и подвесов
  • Вывод проводки в гофре под светильники, закладных под карнизы и шинные системы
  • Антисептическая обработка деревянных балок и подшивки, если перекрытие по дереву

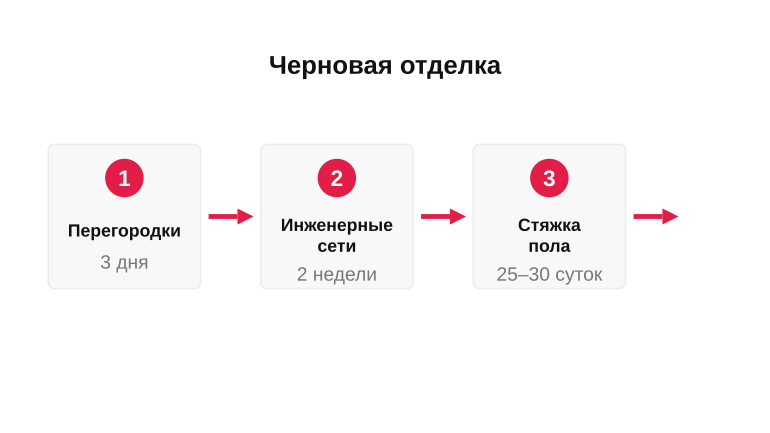

В какой последовательности идут черновые работы

Черновые работы внутри дома идут в строгом порядке: сначала формируется геометрия помещений, потом прячутся коммуникации, и только затем заливаются полы и готовится потолок. Перепутаете последовательность — придётся либо переделывать готовое, либо мириться с тем, что розетка оказалась за шкафом, стяжка треснула вдоль новой перегородки, а труба отопления уходит в стену ровно там, где по плану дверь.

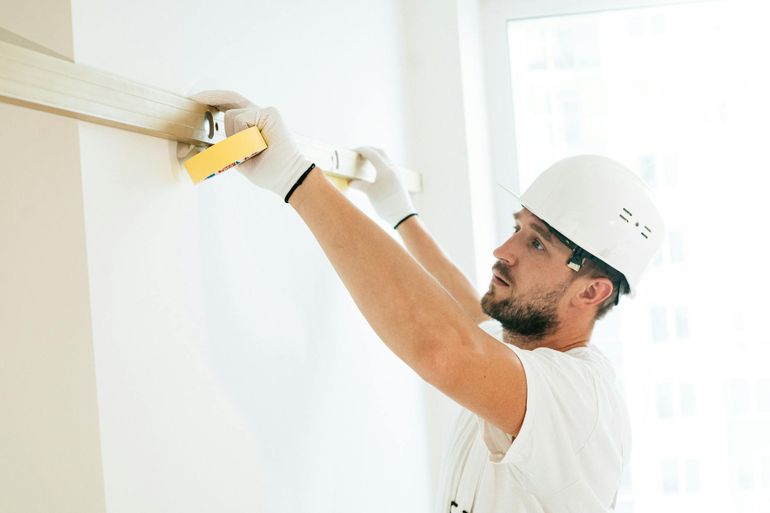

Рабочий проверяет ровность стены строительным уровнем на черновом этапе ремонта

Логику легко запомнить: от крупного к мелкому, от мокрого к сухому. Сначала пыльные и влажные процессы — кладка, штукатурка, стяжка, — затем те, что требуют ровного и сухого основания. На практике это четыре крупных шага с обязательными технологическими паузами: газобетон после кладки сохнет несколько дней, гипсовая штукатурка набирает прочность около двух недель, цементно-песчаная стяжка толщиной 5–7 см выходит на рабочую влажность за 25–30 суток.

Ниже разберём, почему перегородки стоят в начале цепочки и в какой момент в неё встраиваются инженерные сети. От их положения зависит, придётся ли потом штробить свежую штукатурку и вскрывать стяжку. Простой пример: если поднять перегородку уже после разводки канализации, легко промахнуться на 5–10 см — и унитаз не встанет по проекту, а перенос трубы потребует демонтажа пола и повторной заливки участка.

  • Возведение перегородок и подготовка стен (кладка, штукатурка)
  • Прокладка инженерных сетей в штробах, нишах и по полу
  • Стяжка пола и черновая подготовка основания
  • Подготовка потолка под чистовую отделку
Порядок черновых работ в доме
Порядок черновых работ в доме

Почему сначала перегородки, потом всё остальное

Перегородки задают геометрию дома: где будет санузел, где гардеробная, где пройдёт стена между спальней и коридором. Пока их нет, непонятно, куда вести трубы, где ставить розетки и каким будет рисунок стяжки. Поэтому сначала возводят стены — например, из газобетона D500, пазогребневых плит или на металлокаркасе из профиля ПС/ПН с обшивкой гипсокартоном, — и только потом приступают к остальному.

Возведённая межкомнатная перегородка на этапе черновых работ в доме

Поменяйте порядок — начнутся переделки. Залили стяжку, а потом решили сдвинуть стену санузла на 20 см: придётся резать готовый пол алмазным диском, чтобы перепроложить канализацию с нужным уклоном. Проштробили стену под проводку, а потом снесли простенок — кабель висит в воздухе, штробы уходят в пустоту. Переделка одной комнаты легко добавляет к смете 30–50 тысяч рублей.

Ещё одна причина — мокрые процессы. Кладка на цементно-песчаном растворе и гипсовая штукатурка (например, Knauf Rotband или Volma Слой) дают в воздух десятки литров воды на каждые 100 м² стен. Эта влага должна уйти до заливки стяжки и работы с потолком, иначе финишные слои поведёт, а на гипсокартоне проступят пятна.

  • Сначала — кладка или монтаж каркасных перегородок
  • Затем — штукатурка и выравнивание стен по маякам
  • После — разметка под инженерные сети по готовой геометрии
  • Только потом — штробление и прокладка коммуникаций

Где в этой цепочке инженерные системы

Инженерные сети — электрика, водопровод, канализация, отопление, вентиляция — заходят в работу после того, как перегородки стоят, а стены оштукатурены вчерне. К этому моменту уже понятно, где будут мойка, унитаз, плита, котёл, радиаторы и выключатели, и можно точно разметить штробы, ниши под коллекторы и проходы через стены. Без этой привязки электрик ставит подрозетники «на глаз», а сантехник выводит канализационный отвод не туда, где встанет унитаз.

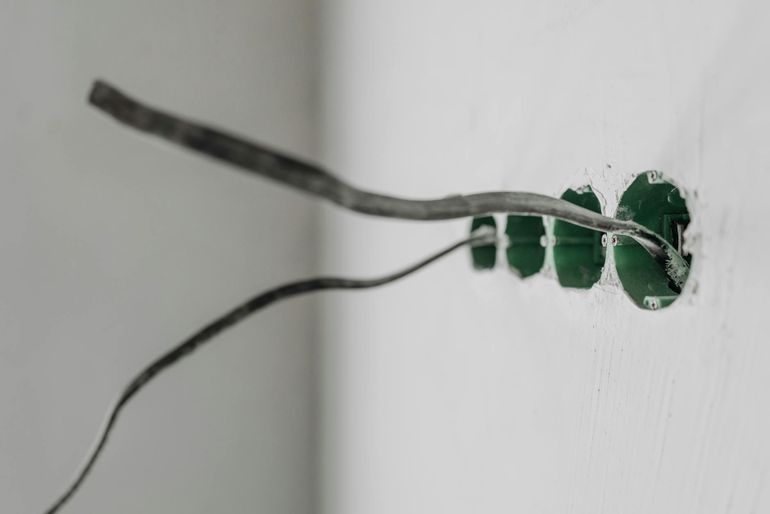

Подрозетник с торчащими проводами в неоштукатуренной стене на этапе черновой электрики

Сети прячут в стены и в пол до стяжки: после заливки добраться до труб и кабелей без вскрытия невозможно. Порядок обычно такой: разметка по проекту, штробление штроборезом или перфоратором, прокладка труб (металлопластик, сшитый полиэтилен PEX или полипропилен) и кабелей ВВГнг-LS в гофре, опрессовка водопровода и отопления давлением 4–6 бар на сутки, прозвонка электрики мультиметром, фотофиксация скрытых участков с рулеткой в кадре — и только потом стяжка сверху.

Потолок в этой цепочке идёт последним из черновых этапов: к нему подходят, когда стены, инженерия и пол уже готовы. Так делают, чтобы не пачкать и не повреждать подготовленную поверхность, а заодно — чтобы развести по потолку освещение, вентканалы и трассы кондиционеров уже по факту установленных перегородок.

  • Электрика: штробы, подрозетники, ввод в щиток
  • Водопровод и канализация: разводка по стенам и полу с уклоном
  • Отопление: трубы к радиаторам или контуры тёплого пола
  • Вентиляция: воздуховоды и проходы через перегородки
  • Опрессовка и проверка систем до закрытия
  • Фотофиксация скрытых сетей до стяжки и штукатурки

Типичные ошибки на черновом этапе

Большинство проблем чистовой отделки растёт не из дешёвой плитки или обоев, а из черновых работ. Если стены выведены криво, стяжка треснула, а инженерка зашита без проверки — любая дорогая отделка только подчеркнёт огрехи основания. Ламинат за две тысячи рублей за квадрат не спасёт пол, под которым гуляет неровная стяжка.

Неровная бетонная поверхность с трещинами как пример брака чернового этапа

Ошибки на черновой обычно идут от двух желаний: сэкономить и побыстрее закончить. Оба всплывают через месяцы — когда уже лежит ламинат, поклеены обои и заходить в повторный ремонт совсем не хочется. Хуже всего, что вскрытие почти всегда задевает чистовую отделку: чтобы заменить фитинг, придётся разобрать короб и снять плитку.

Ниже разберём типичные просчёты по двум направлениям — экономия на материалах и работах и нарушение последовательности этапов. Таблица поможет заранее увидеть, как конкретная ошибка проявится на отделке и в эксплуатации.

Ошибки черновой стадии и их последствия

Типичные просчёты на черновой и их последствия для отделки

ОшибкаК чему приводитКогда проявится
Стены не выведены по маякамПлитка идёт ступенями, мебель встаёт с клиновидными зазорамиСразу после укладки плитки и установки кухни
Тонкая или неармированная стяжкаТрещины, хруст под ламинатом, отслоение керамогранитаЧерез 6–12 месяцев эксплуатации
Один слой гидроизоляции в санузлеПротечка к соседям снизу, плесень в стыкахЧерез 1–2 сезона активного пользования
Стяжка до разводки сантехникиШтробление свежего пола, заплатки под финишемСразу при попытке развести трубы
Отделка по невысохшей штукатуркеПлесень, вздутие обоев, отслоение краскиЧерез 2–3 месяца после финиша
Инженерка без опрессовкиТечь фитинга, вскрытие плитки и стяжки для ремонтаВ первые недели после запуска систем
Перепланировка после стяжкиРезка готового пола, повторная заливка участковСразу при изменении проекта

Ошибки экономии

Самая частая экономия — отказ от выравнивания стен и потолков по маякам. Хозяин решает, что 'и так сойдёт', а потом плитка в санузле уходит ёлочкой, обои подчёркивают каждую впадину, а плинтус не прилегает к стене и собирает пыль в щелях. На стене с перепадом 2–3 см кухонный гарнитур не встанет ровно: между шкафами и стеной появятся клинья, которые придётся закрывать декоративными планками.

Потрескавшаяся штукатурка на стене как следствие некачественной черновой подготовки

Вторая типичная история — тонкая или непрочная стяжка. Если взять дешёвый пескобетон М150 вместо ЦПС М300 или готового ровнителя (например, Ceresit CN 178), сэкономить на толщине слоя или убрать армирующую сетку — через год пойдут трещины, а под ламинатом появится характерный хруст. Под керамогранит такая основа не годится: плитка начнёт отходить по углам уже за сезон.

Сюда же относится экономия на скрытых материалах: один слой обмазочной гидроизоляции в санузле вместо двух (например, Knauf Flachendicht или Ceresit CR 65), дешёвый утеплитель в перегородках, пропущенная грунтовка между слоями. В смете эти строчки незаметны, но именно они решают, доживёт ли отделка до планового срока и не появится ли через год протечка к соседям снизу.

  • Отказ от выравнивания стен по маякам
  • Тонкая или неармированная стяжка
  • Дешёвая гидроизоляция в мокрых зонах
  • Пропущенная грунтовка между слоями (например, без Ceresit CT 17 или Knauf Tiefengrund)
  • Утеплитель и звукоизоляция 'для галочки' в перегородках
  • Экономия на крепеже и профиле для гипсокартона

Ошибки спешки и последовательности

Спешка ломает логику этапов. Классический пример — залить стяжку до разводки сантехники и труб тёплого пола. Потом приходится штробить свежий пол под канализационный отвод или коллектор, и смысл ровного основания теряется: остаётся заплатка, которая обязательно проявится под финишным покрытием.

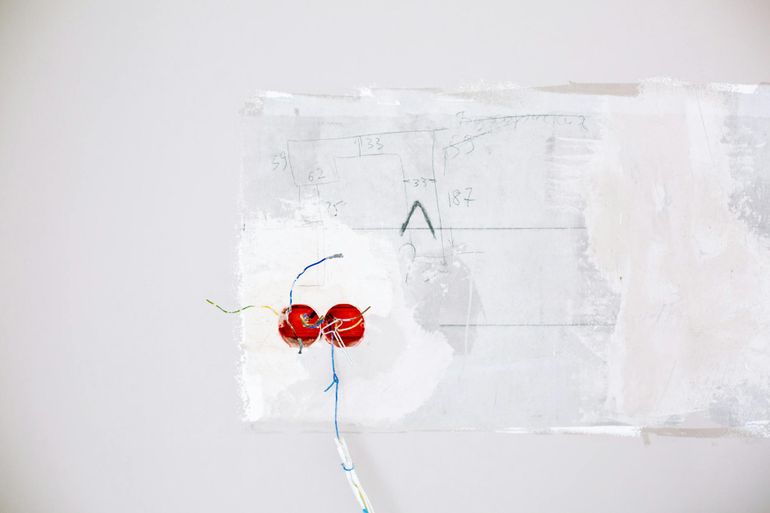

Открытая электропроводка в штробах на белой стене во время ремонта

Вторая ошибка — закрывать черновые работы, не дав материалам набрать прочность. Гипсовая штукатурка сохнет около 7–10 дней на сантиметр толщины, цементная стяжка набирает прочность 28 суток, и эти сроки нельзя сократить тепловой пушкой без последствий. Если зашить стены гипсокартоном по сырой штукатурке или положить плитку на невысохшую стяжку, внутри останется влага — и со временем появятся плесень или вздутие.

Сюда же — привычка проверять инженерку «по ходу». Водопровод и отопление нужно опрессовать давлением 4–6 бар минимум на сутки, канализацию пролить водой, электрику прозвонить мультиметром и проверить под нагрузкой до того, как штробы заштукатурят. Иначе течь фитинга или ошибка в распайке превратится во вскрытие готовой отделки — со снятой плиткой и разбитой стяжкой.

  • Стяжка до разводки сантехники и тёплого пола
  • Отделка по невысохшей штукатурке и стяжке
  • Закрытие инженерки без опрессовки и проверки
  • Параллельный запуск чистовой бригады на незаконченной черновой
  • Перепланировка после того, как уже залиты полы
  • Монтаж натяжного потолка до окончания мокрых работ

Как понять, что черновая закончена и можно переходить дальше

Черновой этап закончен не тогда, когда 'вроде всё ровно', а когда дом проходит проверку по конкретным признакам. На этой стадии помещение должно быть пустым, сухим и геометрически правильным: стены не заваливаются, углы держат 90°, полы лежат в одной плоскости, потолки выровнены под финиш. Если штукатур ещё возвращается подмазать угол, а электрик доштрабливает розетку — чистовую начинать рано. Иначе резать придётся уже по свежим обоям или плитке.

Пустая светлая комната с ровным полом и стенами после черновой подготовки

Перед переходом к финишу пройдите по дому с минимальным набором: двухметровое правило, уровень (например, лазерный Bosch GLL или Ada Cube, либо обычный пузырьковый на 1,5 м), угольник и фонарик с холодным светом. Поставьте LED-лампу вплотную к стене — боковой свет покажет волны на штукатурке и шпаклёвке потолка. Правило, приложенное к стяжке в нескольких точках, выявит провалы и бугры больше 2–3 мм. Отдельно проверьте все выводы: вода, канализация, электрика, слаботочка, вентиляция — ничего не должно остаться 'на потом'. Снять плитку ради забытой трубы стоит в разы больше, чем сразу уложить её один раз.

До зашивки сфотографируйте каждую стену и составьте простую схему с размерами: где идут трубы тёплого пола и силовые кабели, где заложены закладные под телевизор, бойлер, кухонные шкафы и карнизы. Эта 'карта' пригодится бригаде на чистовой и вам самим через десять лет, когда понадобится повесить полку или найти место протечки, не вскрывая полстены. Когда схема собрана, признаки из чек-листа ниже сошлись, а в помещении сухо и чисто — черновую можно закрывать.

  • Стены выровнены, проверены правилом, нет волн при боковом свете лампы
  • Углы между стенами держат 90°, дверные проёмы геометрически правильные
  • Стяжка пола сухая, ровная, без трещин и пустот при простукивании
  • Потолок выровнен под выбранный финиш: покраска, натяжной или гипсокартон
  • Все перегородки установлены, проёмы под двери на своих местах и нужного размера
  • Инженерные системы проложены, выведены, опрессованы и проверены под давлением
  • Штробы заделаны, мусор вывезен, помещение очищено от строительной пыли
  • Есть фотофиксация стен до зашивки и схема расположения коммуникаций
  • Влажность стяжки и штукатурки соответствует требованиям финишных покрытий
  • Закладные под навесную мебель, технику и карнизы установлены и отмечены на схеме
Памятка: черновая закончена
Памятка: черновая закончена
