Деревянный дом из бруса и бревна: усадка, конопатка и сроки заселения
Сруб из бруса и бревна — это не готовая коробка, а конструкция, которая ещё несколько лет живёт своей жизнью. Дерево отдаёт влагу в воздух, волокна сжимаются поперёк, венцы плотнее ложатся друг на друга, и стена ощутимо...
Почему деревянный дом нельзя достраивать сразу: что такое усадка
Сруб из бруса и бревна — это не готовая коробка, а конструкция, которая ещё несколько лет живёт своей жизнью. Дерево отдаёт влагу в воздух, волокна сжимаются поперёк, венцы плотнее ложатся друг на друга, и стена ощутимо теряет в высоте. Этот процесс называют усадкой, и именно от него зависит, когда можно ставить окна, заводить инженерку и закрывать стены чистовой отделкой. Речь дальше идёт только про дерево — брус и бревно; каркасные стены, газобетон и кирпич ведут себя иначе и в этой статье не рассматриваются.
Главная ошибка новичка — относиться к свежесобранному срубу как к обычному дому, где после кровли можно сразу заходить с отделочниками. В реальности первые месяцы стены движутся вниз неравномерно: где-то быстрее садятся торцы, где-то подтягиваются углы, по фасаду гуляют миллиметры. Если в этот момент к срубу жёстко прикручены перегородки, окна без обсады или зашитый гипсокартоном простенок, всё это начнёт рвать, выгибать и трещать. Сруб ещё не понял, что он дом, а отделка уже считает себя законченной.
Что происходит со срубом в первый год
Самая активная фаза усадки приходится на первые 6–12 месяцев после сборки. Профилированный брус естественной влажности теряет за это время порядка 5–7% высоты стены, рубленое и оцилиндрованное бревно — 7–10%, клееный брус ведёт себя сдержаннее и обычно укладывается в 1–2%. На доме высотой 3 метра это означает просадку от 3 до 30 см в зависимости от материала, и любая жёстко закреплённая деталь — наличник, стойка, труба сквозь крышу — должна это движение пережить.
Параллельно с усадкой идут другие процессы, которые легко проспать. Бревно подсыхает неравномерно и трескается вдоль волокон, межвенцовый утеплитель уплотняется, появляются щели, угловые соединения слегка раскрываются. Через три сезона это станет заметно по продуваемости и по тому, как поведут себя дверные проёмы. Поэтому первый год — это не пауза в стройке, а отдельный этап со своим набором работ и наблюдений.
- Профилированный брус естественной влажности: усадка около 5–7%
- Оцилиндрованное и рубленое бревно: 7–10%
- Клееный брус: 1–2%, но скользящие узлы всё равно нужны
- Трещины вдоль волокон на бревне и торцах
- Уплотнение межвенцового утеплителя и раскрытие щелей
Почему сезон рубки и регион меняют сроки
Сруб зимней рубки садится медленнее и спокойнее: дерево заготовлено при низкой влажности, сокодвижение остановлено, древесина равномернее отдаёт воду. Летний сруб стартует с более высокой влажностью, и первые месяцы усадка идёт активнее, с большим риском трещин и поведённых венцов. Это не значит, что летний материал плохой, но календарь работ по нему сдвигается, и торопиться с окнами и отделкой особенно опасно.
Регион добавляет к этому свой коэффициент. В сухом континентальном климате сруб доходит до условно стабильного состояния быстрее, во влажном приморском или северном — дольше, потому что дерево медленнее расстаётся с влагой. Ориентир «год на усадку» — это усреднённая цифра для средней полосы; в реальности стоит закладывать 12–18 месяцев для бруса естественной влажности и бревна, и около 3–6 месяцев минимальной выдержки для клееного бруса, прежде чем переходить к чистовым работам.
Профилированный брус, клееный брус и бревно: сколько и как садятся
Три материала ведут себя по-разному, и разница между ними измеряется не оттенком волокон, а сантиметрами по высоте стены и месяцами календаря. Профилированный брус естественной влажности, клееный брус и бревно дают разную усадку, по-разному отдают влагу и по-разному реагируют на сезон сборки. Если эту разницу не учесть на этапе планирования, окосячка, инженерка и отделка встанут в очередь к проблемам, которые проще предсказать, чем разбирать.
Усадка идёт неравномерно: основная часть приходится на первые месяцы после сборки, потом темп падает, но движение продолжается ещё годами. Поэтому важно держать в голове не одну цифру, а две — сколько сруб теряет в высоте и за какой срок это происходит, с поправкой на сезон рубки и климат региона.
Усадка по типам дерева
Ориентиры для зимней рубки; летний лес садится сильнее
| Материал | Усадка, % | Сроки усадки |
|---|---|---|
| Профилированный брус естественной влажности | 5–7% | Активная 6–12 мес., остаточная до 3 лет |
| Оцилиндрованное и рубленое бревно | 7–10% | Активная 6–12 мес., остаточная до 3 лет |
| Клееный брус | 1–2,5% | Активная 3–6 мес., остаточная в пределах года |
Ориентиры по усадке в процентах
Профилированный брус естественной влажности даёт усадку порядка 5–7% по высоте стены: на трёхметровой стене это 15–20 см, которые уйдут в швы, зазоры над окосячкой и компенсаторы. Оцилиндрованное и рубленое бревно ведёт себя похожим образом, но чаще на верхней границе диапазона — 7–10%, потому что круглое сечение отдаёт влагу медленнее и неравномернее. Клееный брус заметно стабильнее: 1–2%, иногда до 2,5%, за счёт распиленных и склеенных ламелей с уже выровненной влажностью.
Цифры справедливы для зимней рубки и нормальных условий сушки. Летний лес садится сильнее и капризнее: больше влаги в волокнах, выше риск трещин и кручения. Регион тоже корректирует прогноз: в сухом континентальном климате сруб теряет влагу быстрее, чем в приморском, и усадка идёт жёстче по времени, но с тем же итоговым процентом.
- Профилированный брус естественной влажности — 5–7%
- Бревно оцилиндрованное и рубленое — 7–10%
- Клееный брус — 1–2,5%
Сроки активной и остаточной усадки
Активная усадка профилированного бруса и бревна укладывается в 6–12 месяцев после сборки под крышу: за это время сруб отдаёт основную часть влаги и теряет большую долю высоты. Дальше начинается остаточная фаза — она тянется ещё 2–3 года, движение становится миллиметровым, но именно его игнорируют чаще всего, когда торопятся с жёсткой отделкой. Клееный брус проходит активную стадию за 3–6 месяцев и почти не требует выдержки коробки без нагрузки.
Практический вывод простой: ориентир по чистовой отделке — не календарный год, а поведение сруба. Двери и окна перестали клинить, зазоры над окосячкой сокращаются медленно, конопатка держится — значит, активная фаза прошла. До этого момента любые жёсткие узлы внутри (например, гипсокартон на металлокаркасе, плитка по стене, встроенная мебель в распор) работают против дома.
- Профилированный брус и бревно: активная фаза 6–12 месяцев, остаточная — до 3 лет
- Клееный брус: активная фаза 3–6 месяцев, остаточная — в пределах года
- Зимняя рубка стабильнее летней при тех же сроках

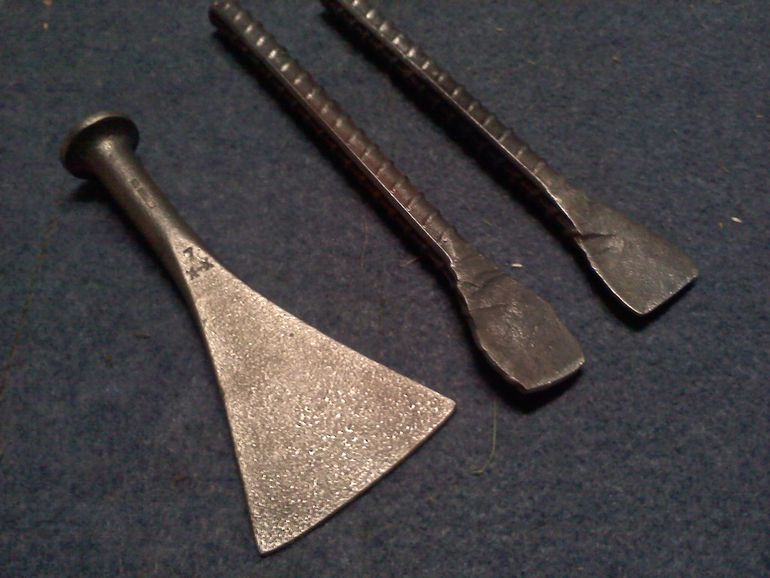

Конопатка: зачем нужна, когда и чем делают
Конопатка — это не декоративная операция и не дань традиции, а способ закрыть продольные швы между венцами, через которые иначе уходит тепло и заходит влага с ветром. Древесина в процессе усадки меняет геометрию венца: брус слегка скручивает, бревно подсыхает по торцам и в зоне сердцевины, и межвенцовый утеплитель в одних местах поджимается плотно, а в других провисает. Задача конопатки — выровнять эту картину и набить уплотнитель в открывшиеся щели до состояния плотного шнура.
Главная ошибка на этом этапе — попытка ускорить заселение и зашить стены изнутри вагонкой или гипсокартоном сразу после сборки, например в первую же осень. Под обшивкой невозможно ни оценить швы, ни добраться до них с инструментом, а сруб именно в этот период активно теряет влагу и продолжает садиться. Через два-три сезона за красивой отделкой обычно обнаруживаются холодные продувающие швы, и всю внутреннюю зашивку приходится снимать.

Первичная и повторная конопатка
Первичную конопатку обычно делают через 6–12 месяцев после сборки коробки, когда основная усадка уже прошла, а швы окончательно определились по ширине. Работают сразу с двух сторон стены — снаружи и изнутри, иначе сруб уведёт в сторону той стороны, где уплотнитель забит плотнее, и геометрия венцов перестанет совпадать. Конопатят снизу вверх, прогоняя каждый шов по всему периметру, а не по одной стене за раз.
Повторная конопатка нужна примерно через 1,5–3 года: к этому моменту дерево окончательно отдаёт влагу, швы дораскрываются, и где-то обязательно вылезут пропущенные участки и провисший утеплитель. Этот шаг часто забывают, особенно если дом уже выглядит обжитым, — и именно после второй зимы без повторной конопатки появляются жалобы на сквозняки у пола и промерзание углов.
Мох, джут, лента: коротко по материалам
Выбор уплотнителя определяет, как часто придётся возвращаться к швам и насколько аккуратно будет выглядеть фасад. Грубо материалы делятся на традиционные природные и современные ленточные, и у каждого варианта есть своя логика применения — например, для рубленого бревна с неровным профилем чаще берут мох или паклю, а для ровного профилированного бруса удобнее джутовая лента калиброванной толщины.
Отдельно стоит упомянуть герметик «тёплый шов» на акриловой основе: его наносят поверх уже забитой конопатки как финишный слой, а не вместо неё. Если положить герметик прямо на голый шов без уплотнителя, он со временем рвётся при подвижках венцов и тянет за собой волокна древесины.
- Мох (сфагнум, кукушкин лён) — традиционный материал для бревна, хорошо переносит влажность, но требует навыка укладки
- Льняная пакля и льноватин — дешёвый универсальный вариант, любим птицами и нуждается во внешней защите
- Джутовая лента — удобна для бруса, кладётся при сборке и при первичной конопатке, ровный шов
- Акриловый герметик «тёплый шов» (например, Neomid, Remmers, Eurotex) — финишный слой поверх конопатки для герметичности и аккуратного вида

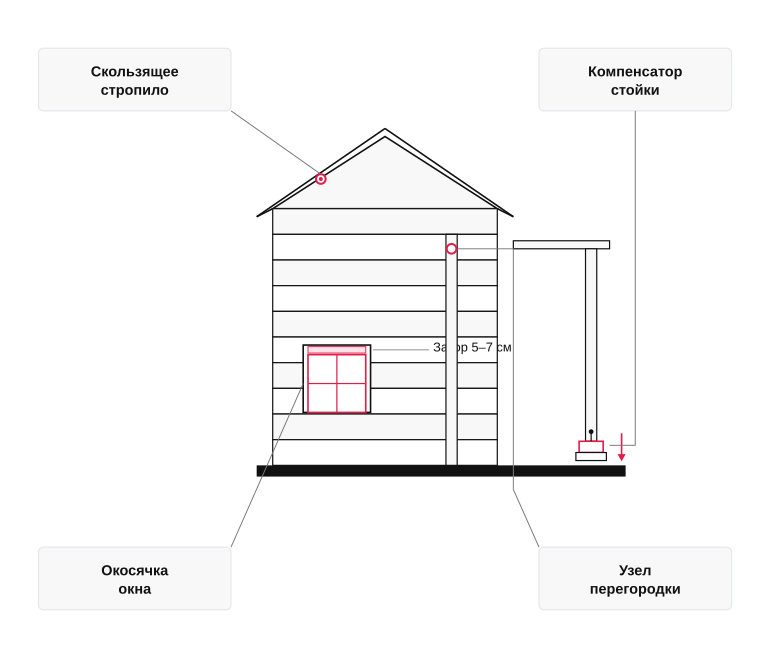

Скользящие крепления и окосячка: где сруб должен двигаться
Сруб после сборки продолжает жить: венцы оседают, влага уходит, геометрия меняется по высоте на сантиметры. Любая деталь, жёстко прикрученная к стене и одновременно опирающаяся на что-то неподвижное, превращается в распорку, которая либо удержит венцы наверху, либо сама треснет. Поэтому в деревянном доме есть набор узлов, где крепёж обязан скользить, а не фиксировать намертво.
Логика везде одна и та же: горизонтальные брёвна и брусья двигаются вниз, а вертикальные опоры, проёмы и стропила должны успевать за ними, не упираясь и не зажимая соседние элементы. Если этот зазор не заложен на этапе сборки, через сезон-другой появятся щели над окнами, выгнутые перегородки и трещины в обшивке крыльца.
Компенсаторы на стойках и стропилах
Любая вертикальная стойка, которая держит навес крыльца, террасу или открытую веранду, не усаживается вместе со срубом — она стоит на фундаменте и не теряет высоту. А вот стена рядом за пару лет может опуститься на 5–10 см. Чтобы стойка не провисла в воздухе или, наоборот, не подняла кровлю, под неё ставят винтовой домкрат-компенсатор: регулируемая площадка с резьбовой шпилькой, которую раз в несколько месяцев подкручивают, выравнивая высоту по факту усадки.
Та же логика работает в стропильной системе и на фронтонах. Стропила опирают на верхний венец через скользящие крепления — салазки, в которых одна часть прибита к стропилу, а вторая к бревну, и они свободно ходят относительно друг друга. Внутренние перегородки из бруса крепят к капитальной стене не сквозными саморезами, а через паз и скользящий брусок, чтобы перегородка осаживалась самостоятельно.
- Винтовые компенсаторы под стойками крыльца, веранды и навесов
- Скользящие крепления стропил к верхнему венцу и фронтону
- Паз и шип-салазки в узлах примыкания перегородок к несущим стенам
- Зазор над дверными и оконными проёмами под усадку
- Подвижное крепление тетивы лестницы к верхнему этажу
Окосячка окон и дверей: коротко о принципе
Окосячка, или обсадная коробка, — это деревянная рамка внутри проёма, которая не связана со срубом жёстко, а входит в его торцы по принципу шип в паз. Сруб может опускаться вокруг неё, а сама коробка остаётся на месте, и уже к ней крепят окно или дверь. Сверху над окосячкой оставляют усадочный зазор 5–7 см, который заполняют мягким утеплителем, например джутом или льноватином, и закрывают наличником — этот зазор и съедает движение венцов.
Без окосячки картина предсказуемая: через сезон рама окна начинает работать как распорка, стеклопакет трещит по углам, створки перестают закрываться, а над проёмом появляется щель или, наоборот, сруб виснет на окне. Это один из тех узлов, где попытка сэкономить пару тысяч рублей на бригаде стабильно оборачивается заменой окон через два-три года.
Когда заселяться и начинать чистовую отделку
Сроки заселения и чистовой отделки в деревянном доме считаются не от даты сборки коробки, а от поведения сруба: пока основная усадка не выбрана, любая жёсткая отделка работает против дерева. На практике это означает, что между крышей и обоями проходит не несколько месяцев, а одна-две полноценные зимы, особенно если речь о брусе естественной влажности или бревне.
Логика простая: сначала закрытый тёплый контур и черновые работы, которые не боятся подвижек, потом окосячка и инженерка с компенсаторами, и только в финале — то, что нельзя переделать без потерь, например вагонка, гипсокартон по стенам и плитка по сложным узлам. Если порядок нарушить, через два-три сезона появятся щели над окнами, трещины в отделке и заклинившие двери.
Когда что делать после сборки сруба
Ориентиры для бруса естественной влажности и бревна
| Этап работ | Срок | Комментарий |
|---|---|---|
| Кровля, временные проёмы, черновые полы | 0–3 месяца | Закрытый тёплый контур без жёсткой отделки |
| Первичная конопатка, окосячка, окна и двери | 3–6 месяцев | Для клееного бруса — окна уже можно ставить |
| Инженерка с компенсаторами, отопление | 6–12 месяцев | Гибкие подводки, запас кабеля на усадку |
| Повторная конопатка, чистовая отделка | 12–18 месяцев | Для бруса и бревна; клееный брус — раньше |
| Финальные узлы: плитка, лестница, тонкие наличники | после 18 месяцев | Только после стабилизации сруба |
| Заселение для ПМЖ | 12–18 месяцев | Технически возможно раньше, но с риском переделок |
| Сезонное заселение (дача) | 1-й сезон | Без жёсткой отделки, с временными плинтусами |
Сроки для ПМЖ
Для дома под постоянное проживание разумный таймлайн выглядит так: сборка коробки и кровля — первый сезон, затем зимовка под временной плёнкой на проёмах и с черновыми полами. На профилированном брусе естественной влажности и бревне к чистовой отделке подходят не раньше чем через 12 месяцев, а лучше через 1,5 года, после первичной конопатки и осадки за зиму. Клееный брус терпимее: окосячку и окна можно ставить через 3-4 месяца, чистовую отделку — через 6-8, но компенсаторы на стойках и стропилах всё равно обязательны.
Заселяться технически можно и раньше — как только заведены отопление, вода и канализация, а проёмы закрыты по уму через обсадные коробки. Но жить с дорогой отделкой в первый год — это сознательный риск: повторная конопатка через 10-12 месяцев и сезонные подвижки всё равно потребуют доступа к венцам, наличникам и углам. Разумнее в первую зиму ограничиться черновой обшивкой, например крашеной доской пола и временными плинтусами, а финальные слои отложить.
- 0-3 месяца: кровля, временные проёмы, черновые полы
- 3-6 месяцев: первичная конопатка, окосячка, окна и двери
- 6-12 месяцев: инженерка с компенсаторами, отопление, зимовка
- 12-18 месяцев: повторная конопатка, чистовая отделка
- После 18 месяцев: финальные узлы — плитка, лестница, тонкие наличники
Сроки для сезонного дома
Сезонный дом, который зимой не топят, ведёт себя иначе: усадка идёт медленнее и неравномернее, потому что дерево проходит полные циклы намокания и высыхания без стабилизации отоплением. Для дачи из бруса естественной влажности или бревна разумно закладывать не меньше двух полных сезонов до чистовой отделки, а конопатку проверять каждую весну в течение трёх-четырёх лет.
Заселяться на лето можно уже в первый сезон после сборки крыши и временного закрытия проёмов — на даче редко критично, что нет финальных наличников и плинтусов. Главное — не торопиться с тем, что нельзя разобрать без потерь: вагонка по стенам, гипсокартонные короба, плитка по примыканиям к срубу. Через три сезона это станет заметно по любой жёсткой отделке, которую поставили в первое лето.

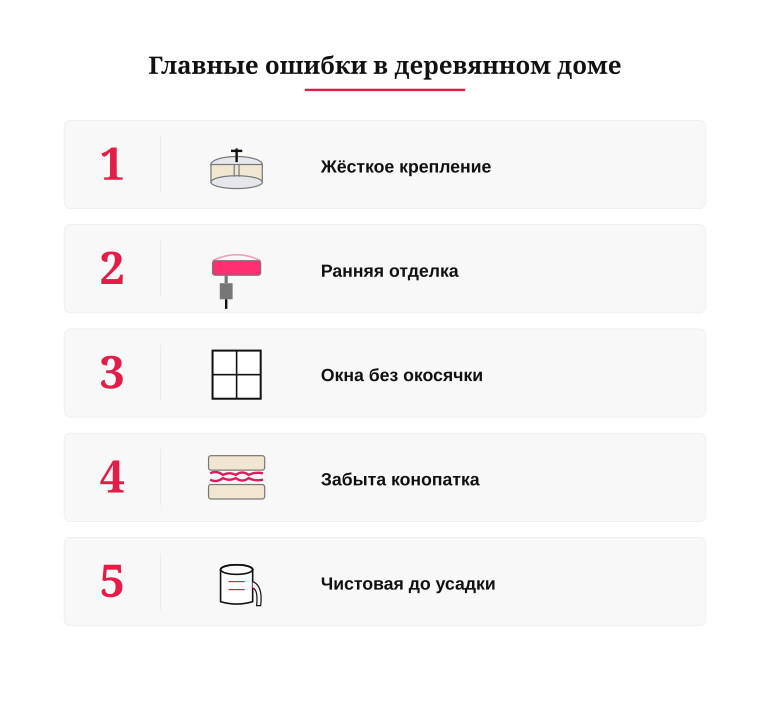

Типичные ошибки владельцев деревянного дома
Большинство проблем деревянного дома вырастает не из материала, а из спешки: коробку собрали — и сразу хочется жить, вешать кухню, зашивать стены. Сруб в этот момент ещё движется, и любое жёсткое решение через сезон-другой превращается в трещину, перекос или заклинивший проём.
Ошибки новичков повторяются из дома в дом и почти всегда стоят дороже, чем правильная пауза. Полезно держать перед глазами короткий список того, чего точно не стоит делать в первый год, и сверяться с ним перед каждым этапом отделки.
Что нельзя делать в первый год
Первый год для сруба естественной влажности — это активная фаза усадки, когда стена опускается на несколько сантиметров на каждый метр высоты. В это время дерево живёт само по себе, и всё, что прикручено к нему намертво, начинает мешать: трескается отделка, рвутся обои на стыках, перекашиваются дверные коробки. Через три сезона это становится особенно заметно.
Отдельная категория ошибок — окна и двери, поставленные прямо в проём без окосячки. Сруб садится, верхний венец опирается на раму, стеклопакет лопается или створка перестаёт открываться. То же касается жёстких перегородок из ГКЛ, которые упираются в потолок: им просто некуда деваться, когда сруб идёт вниз.
- Зашивать стены вагонкой, гипсокартоном или имитацией бруса до окончания основной усадки
- Ставить окна и двери без окосячки, напрямую в проём сруба
- Жёстко крепить к стенам сруба стойки веранды, лестницу, кухонные шкафы и тяжёлые полки
- Делать чистовую стяжку и класть плитку на полы первого этажа в первый сезон
- Забывать о повторной конопатке через год-полтора после сборки
- Закрывать межвенцовые швы герметиком до того, как сруб сел и его проконопатили
Памятка перед стартом отделки
Перед тем как заказывать вагонку, натяжные потолки или кухню по размеру, имеет смысл пройтись по дому с рулеткой и проверить, закончились ли видимые подвижки. Если за последние полгода высота проёмов не менялась, щели между венцами стабильны, а двери открываются ровно — сруб подошёл к спокойной фазе и можно планировать чистовые работы. Если что-то ещё «гуляет», лучше отложить отделку на сезон, чем переделывать её через год.
Полезно зафиксировать на бумаге короткий чек-лист и держать его рядом со сметой: он дешевле, чем демонтаж кривой обшивки. Памятка ниже собирает узлы, на которые новички спотыкаются чаще всего.
- Прошло ли минимум 12 месяцев для клееного бруса и 18–24 месяца для бревна и бруса естественной влажности
- Сделана ли первичная и повторная конопатка швов, например мхом, джутовой лентой или льноватином
- Установлена ли окосячка во всех окнах и дверях, с компенсационным зазором сверху
- Стоят ли скользящие крепления на стойках веранды, перегородках и стропилах
- Заложен ли зазор над дверными и оконными блоками, перегородками и шкафами-колоннами
- Выбрана ли отделка, которая прощает движение: например, имитация бруса на скользящих кляммерах, а не жёсткий ГКЛ
- Согласована ли разводка электрики и сантехники с будущей усадкой — гибкие подводки, петли запаса кабеля
