Как подготовить участок к строительству дома

Как подготовить участок к строительству дома
Как подготовить участок к строительству дома

Разбираем порядок действий до начала стройки: проверка документов и ВРИ, геодезия и геология, расчистка и подвод коммуникаций — чтобы не платить дважды и не сносить построенное.

С чего начинается подготовка: документы и ограничения участка

Подготовка участка к строительству начинается за письменным столом, а не за рулём экскаватора. Пока вы не понимаете, что именно разрешено строить на этой земле, любые расходы на расчистку и планировку — это ставка вслепую. На этом этапе закладывается ваша позиция: либо вы знаете правила и работаете в их рамках, либо потом сносите за свой счёт.

Документы и ограничения определяют три ключевые вещи: можно ли вообще ставить здесь жилой дом, где именно его можно разместить и какие зоны участка фактически выпадают из застройки. Если пропустить эту проверку, есть риск упереться в охранную зону газопровода или красную линию ровно там, где уже выкопан котлован.

Документы и проверки до старта стройки

Документ или проверкаЧто показываетГде получают
Выписка из ЕГРНСобственник, границы, обременения и сервитуты участкаРосреестр или МФЦ
Категория земли и ВРИМожно ли строить жилой дом на этом участкеВыписка ЕГРН, классификатор ВРИ
ПЗЗ муниципалитетаЗона застройки, отступы, высота, процент застройкиСайт администрации или отдел архитектуры
ГПЗУПятно застройки, охранные зоны, красные линииМестная администрация или через Госуслуги
Уведомление о планируемом строительствеСогласие администрации на параметры домаОрган местного самоуправления
Топосъёмка с сетямиПодземные коммуникации и охранные зоны на участкеЛицензированная геодезическая организация

Что проверить до первой лопаты

Первое, что нужно поднять, — выписку из ЕГРН и категорию земли с видом разрешённого использования. Жилой дом законно строится на ИЖС, ЛПХ в границах населённого пункта и садовых участках; на землях сельхозназначения без нужного ВРИ дом узаконить не получится. Дальше идут правила землепользования и застройки муниципалитета и ГПЗУ — они показывают зону застройки, предельную высоту, процент застройки и отступы от границ.

Кадастровая карта с границами участков
Границы и зона застройки видны ещё до выезда на участок

Параллельно проверяется, попадает ли участок под обязательное уведомление о планируемом строительстве, есть ли утверждённый проект планировки территории и не наложены ли сервитуты. Слабая позиция здесь дорого стоит: без ГПЗУ и согласованных отступов вы рискуете получить уведомление о несоответствии и встать на паузу.

  • Выписка из ЕГРН: собственник, границы, обременения
  • Категория земли и ВРИ: подходит ли под жилой дом
  • ПЗЗ и ГПЗУ: зона застройки, отступы, высота, процент застройки
  • Уведомление о планируемом строительстве в местную администрацию
  • Топосъёмка с инженерными сетями и охранными зонами

Какие ограничения мешают чаще всего

Реальные проблемы новичков почти всегда упираются в одни и те же ограничения. Охранные зоны линий электропередачи, газопроводов, водоводов и канализации съедают полосы шириной от нескольких метров до десятков, и в этих коридорах капитальная стройка запрещена. Прибавьте водоохранные зоны рек и озёр, придорожные полосы, зоны санитарной охраны скважин — и пятно застройки иногда сжимается вдвое от площади участка.

Высоковольтные опоры ЛЭП пересекают открытое поле — охранная зона ограничивает застройку
Коридор ЛЭП через участок может срезать заметную часть пятна застройки

Отдельная история — отступы по СП 53.13330 и местным ПЗЗ: обычно три метра от соседа до дома, метр до построек, пять метров до красной линии улицы. Решение должно иметь владельца: вы либо сами вписываете дом в эти рамки на этапе посадки, либо потом узакониваете самострой через суд с непредсказуемым итогом.

  • Охранные зоны ЛЭП, газа, водопровода и канализации
  • Водоохранные и прибрежные защитные полосы
  • Зоны санитарной охраны скважин и колодцев
  • Красные линии улиц и придорожные полосы
  • Сервитуты в пользу соседей и сетевых организаций
  • Минимальные отступы от границ участка и соседних построек

Геодезия и геология: зачем нужны изыскания

Изыскания — это не строчка в смете и не услуга «для галочки», а исходные данные, без которых проект дома превращается в догадку. Геодезист отвечает на вопрос «где», геолог — на вопрос «на чём». Пропустите любой из этих ответов, и проектировщик начнёт работать с фантазиями, а подрядчик потом выставит счёт за переделку фундамента или перенос построек.

Геодезист работает с тахеометром на участке
Геодезист отвечает на вопрос «где», геолог — «на чём»

Заказывать изыскания нужно до проектирования, а не параллельно с заливкой. Сроки разумные: топосъёмка занимает от нескольких дней до пары недель, геология — две-три недели с учётом лабораторных испытаний. Зимой работы возможны, но бурение по мёрзлому грунту и съёмка по сугробам дороже и точность ниже, поэтому оптимальное окно — с конца весны до начала осени.

Топосъёмка и вынос границ

Топосъёмка фиксирует рельеф, существующие постройки, деревья, столбы, колодцы и подземные коммуникации в пределах участка и нескольких метров за его границей. На выходе получаете план в масштабе 1:500 с горизонталями через 0,25–0,5 м. Без этого плана архитектор не сможет корректно посадить дом, рассчитать отметки пола, отвод воды и планировку въезда — а значит, проект будет переделываться уже на стройплощадке.

Геодезический штатив с тахеометром на участке
Без топоплана архитектор работает вслепую

Вынос границ в натуру — отдельная процедура: кадастровый инженер закрепляет поворотные точки участка металлическими штырями по данным ЕГРН. Делать это нужно до забора и до любых земляных работ. Если поставите забор «на глаз» и зайдёте на соседа хотя бы на 30 см, разбираться придётся через суд, а постройку с нарушением отступов могут обязать снести.

  • Топографический план М 1:500 с горизонталями и подземными сетями
  • Акт выноса границ с координатами поворотных точек
  • Высотные отметки в местной или Балтийской системе
  • Привязка существующих деревьев и построек

Что даёт отчёт по грунтам

Инженерно-геологические изыскания — это бурение 2–4 скважин на глубину 6–10 м, отбор образцов и лабораторные испытания. В отчёте вы увидите послойное описание грунтов, их несущую способность, уровень грунтовых вод, глубину промерзания и оценку пучинистости. Эти цифры напрямую определяют тип фундамента: на сухом песке хватит мелкозаглублённой ленты, на пучинистом суглинке с высокой водой потребуются сваи или плита.

Буровая установка берёт пробы грунта на участке
Несколько скважин дешевле, чем переделанный фундамент

Экономия на геологии — классический способ заплатить дважды. Подрядчик, который предлагает «лить ленту как у соседа», перекладывает риск на вас: трещины по стенам, перекошенные проёмы и аварийный ремонт фундамента обойдутся в разы дороже самих изысканий. Отчёт должен иметь автора — лицензированную организацию с печатью и подписью инженера-геолога, иначе предъявлять претензии будет некому.

  • Описание слоёв грунта и их несущая способность
  • Уровень грунтовых вод и сезонные колебания
  • Нормативная глубина промерзания для региона
  • Степень пучинистости и агрессивность грунта к бетону
  • Рекомендации по типу и глубине заложения фундамента

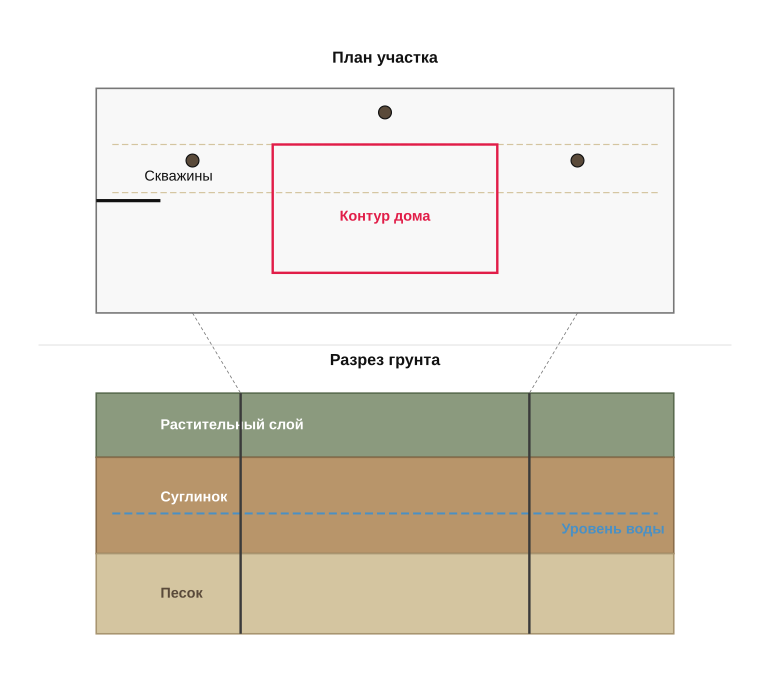

Разрез участка: что видит геодезист и геолог
Разрез участка: что видит геодезист и геолог

Расчистка и планировка: как привести участок в рабочий вид

Расчистка — этап, на котором участок впервые превращается из земельного актива в рабочую стройплощадку. Здесь важна не скорость, а очерёдность: если перепутать шаги, технике некуда будет заехать, мусор окажется под отвалом грунта, а спиленные деревья придётся вытаскивать из-под кучи строительного боя. Сначала убирают всё, что мешает движению машин, потом валят и корчуют, дальше вывозят отходы и только в конце трогают грунт.

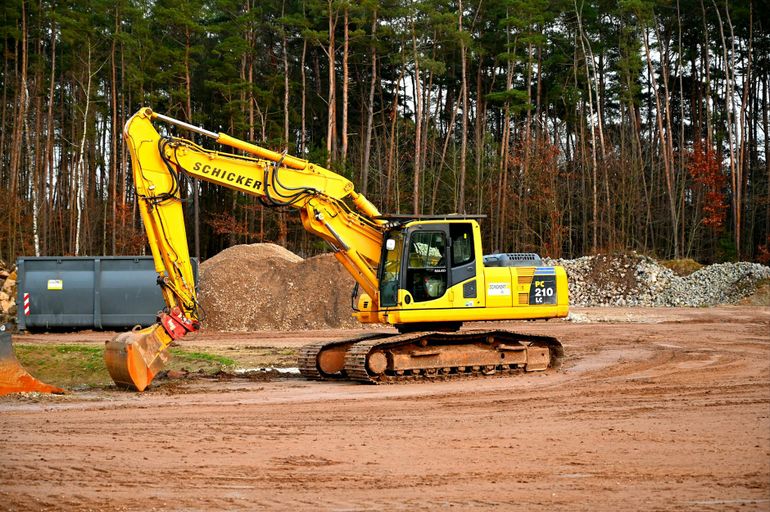

Экскаватор расчищает земельный участок
На этом этапе участок впервые становится стройплощадкой

Каждый шаг должен иметь владельца и фиксированный объём: либо вы заранее договариваетесь, кто пилит, кто корчует, кто грузит и кто вывозит, либо платите дважды — за повторный заезд техники и за разбор завалов, которые подрядчики оставили друг другу.

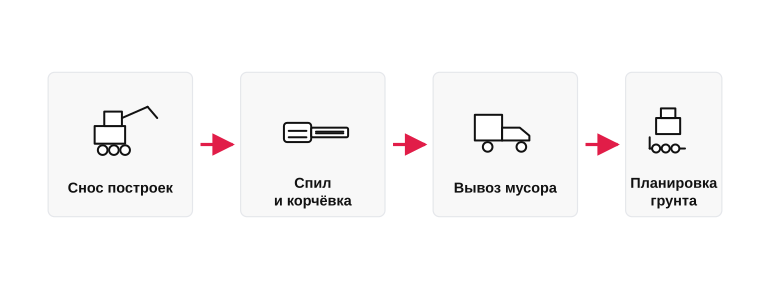

Очерёдность расчистки участка
Очерёдность расчистки участка

Деревья, пни и старые постройки

Старые сараи, баню без фундамента, остатки забора и хозблоки сносят первыми: они занимают место, мешают заезду техники и часто стоят ровно там, где по проекту пойдёт пятно дома или подъездная дорога. Если на участке есть капитальное строение с зарегистрированным правом, его сначала снимают с кадастрового учёта, иначе земля формально остаётся застроенной и это всплывёт при оформлении уведомления о строительстве.

Корчёванный пень дерева на земле
Пни под пятном дома потом дадут просадку и трещины

Деревья валят и корчуют до завоза материалов, пока есть свободный заезд для манипулятора или мини-экскаватора. Часть деревьев на участках ИЖС требует порубочного билета — это решается на уровне муниципалитета и заслуживает отдельного разбора. Пни не оставляйте «на потом»: корневая система под пятном дома и под подъездом со временем даст просадки и трещины в отмостке.

  • Снос построек, не попавших в проект
  • Демонтаж старых заборов и времянок
  • Спил деревьев в пятне застройки и зоне подъезда
  • Корчёвка пней под домом, дорогой и площадками
  • Вывоз порубочных остатков и строительного мусора

Плодородный слой и грубая планировка

Перед земляными работами с пятна застройки и зоны подъезда снимают плодородный слой — обычно 20–40 см тёмного гумусного грунта. Его не вывозят, а складируют отдельным буртом в углу участка: позже он пойдёт на газон, грядки и обратную засыпку вокруг дома. Если смешать его с глиной из котлована или со строительным боем, вы потеряете ресурс, который потом придётся докупать машинами.

Куча снятого плодородного грунта на участке
Плодородный слой стоит сложить отдельным буртом, а не смешивать с глиной

Грубая планировка решает две задачи: убрать перепады, мешающие технике, и задать общий уклон от будущего дома, чтобы вода уходила в стороны, а не стояла у фундамента. На этом этапе фиксируйте отметки в письменной форме — хотя бы схемой с цифрами, подписанной подрядчиком. Устная договорённость «выровнять по месту» — это слабая позиция: подрядчик уедет, а лужи у крыльца останутся вашей проблемой.

  • Снять плодородный слой с пятна дома и подъезда
  • Сложить грунт отдельным буртом, не смешивая с глиной
  • Срезать бугры и засыпать ямы в зоне работ
  • Задать уклон от пятна застройки наружу
  • Зафиксировать итоговые отметки схемой с подписью подрядчика

Подъезд, коммуникации и организация стройплощадки

До того как на участок заедет первый миксер или манипулятор, площадка должна быть готова принять технику и людей. Если этого не сделать заранее, водитель бетоновоза развернётся у ворот, экскаватор встанет в раскисшей колее, а бригада начнёт хранить мешки с цементом под дождём. Каждая такая мелочь превращается в простой, переделки и доплаты.

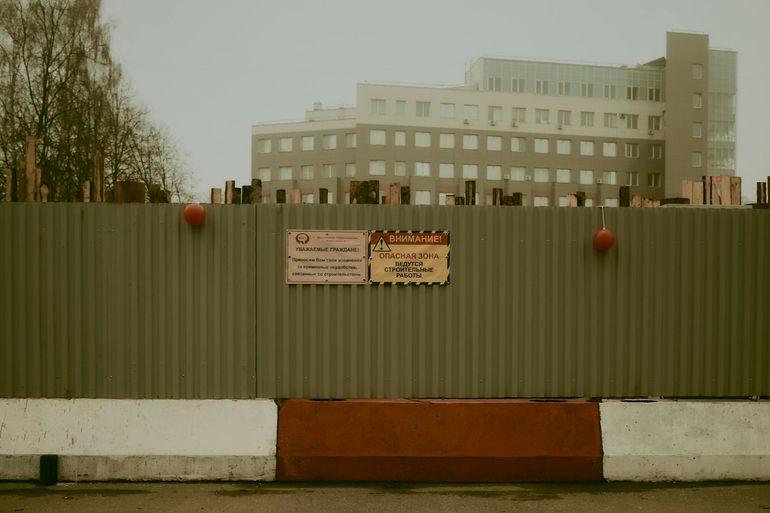

Огороженная стройплощадка с предупреждающими знаками и забором по периметру
Ограждение и знаки — базовая организация площадки до заезда техники

Подготовка площадки — это четыре блока: устойчивый заезд, временное электричество, точка воды и санитарный минимум, а также размеченные зоны хранения. Всё это решается до старта земляных работ, а не параллельно с ними. Слабая логистика площадки бьёт по срокам сильнее, чем кажется на старте.

Минимальная инфраструктура стройплощадки

ЭлементЗачем нуженКогда готовить
Подъезд с твёрдым покрытиемЗаезд тяжёлой техники и миксеров без застреванияДо начала земляных работ
Временное электричествоПитание инструмента, освещения и бытовкиЗаявка — одной из первых, за 1–6 месяцев
Точка водыЗамешивание растворов, бытовые нужды бригадыДо старта бетонных работ
Бытовка и биотуалетРазмещение бригады, хранение инструмента, санминимумДо заезда рабочих на площадку
Зона складированияХранение цемента, пиломатериала, арматурыДо первой поставки материалов
Ограждение периметраБезопасность, защита от посторонних и кражДо завоза материалов и техники

Заезд и временное электричество

Заезд делают до того, как на участок зайдёт тяжёлая техника. На слабых грунтах разумно отсыпать временную дорогу щебнем фракции 40–70 по геотекстилю: ширина 3,5–4 метра, длина — до пятна застройки. Без такой подушки осенью и весной миксер просто сядет на брюхо, а вытаскивать его придётся за ваш счёт. Ворота и поворот должны пропускать длинномер: радиус разворота закладывайте с запасом, иначе плиты перекрытия придётся перегружать вручную.

Наружный электрический щит на стене здания при солнечном свете
Временный ввод электричества — обязательный элемент готовой к работам площадки

Временное электричество оформляется отдельной заявкой в сетевую организацию, например в местное подразделение Россетей, и занимает от месяца до полугода. До подключения на площадке ставят временный щит с автоматами и УЗО, розетками 220 и 380 В и счётчиком. Если рассчитываете обойтись генератором, например бензиновым на 5–7 кВт, заложите расход топлива в смету — на длинной дистанции это дороже сетевого подключения.

  • Отсыпка заезда щебнем по геотекстилю
  • Ворота и разворот под длинномер
  • Заявка на временное техприсоединение
  • Временный щит с автоматами, УЗО и счётчиком
  • Резервный генератор на случай задержки подключения

Зоны хранения и техники безопасности

Площадку делят на зоны заранее, на бумаге или прямо колышками по участку: где склад сыпучих, где пиломатериал, где арматура, где мусор и где стоит бытовка с биотуалетом. Цемент и гипсовые смеси хранят на поддонах под навесом, пиломатериал — на прокладках с проветриванием, иначе доска поведётся за неделю. Зона разгрузки должна быть рядом с заездом, а не в дальнем углу: каждая лишняя протяжка вручную — это деньги и время бригады.

Штабели деревянных поддонов, подготовленных для складирования пиломатериала на стройплощадке
Пиломатериал укладывают на поддоны с прокладками, чтобы доска не повело за неделю

Техника безопасности на частной стройке — это не формальность для инспектора, а ваша зона ответственности как заказчика. По периметру ставят временное ограждение, например сетку-рабицу или профлист на стойках, у въезда вешают табличку со знаком стройплощадки, прокладывают пешеходный проход в обход зоны работы крана. Аптечка, огнетушитель и освещение на бытовке — это минимум, который проверяется до того, как на площадке появятся люди.

  • Склад цемента и сухих смесей под навесом на поддонах
  • Штабель пиломатериала на прокладках
  • Площадка под арматуру и металл
  • Контейнер или зона под строительный мусор
  • Бытовка и биотуалет рядом с заездом
  • Ограждение периметра и предупреждающие знаки

Сроки, сезонность и точка готовности к фундаменту

Подготовка участка — это не одна неделя работ, а цепочка этапов, где каждый зависит от предыдущего и от погоды. Если сжать сроки и начать копать раньше, чем закрыты документы и изыскания, дальше будет дорого: переделки фундамента, штрафы за самострой, остановка стройки по жалобе соседа. Поэтому маршрут лучше строить с запасом и привязывать к сезону, а не к желанию начать поскорее.

Стройплощадка с техникой и подъездными путями перед началом работ по фундаменту
К моменту выхода на фундамент площадка должна быть огорожена и организована

Сезонность диктует жёсткие рамки. Геодезию и геологию выгоднее заказывать с поздней весны до начала осени, когда грунт доступен, а скважины не уходят в мерзлоту. Расчистку и снятие плодородного слоя — в сухой период, иначе техника разобьёт участок в кашу. Фундаментные работы для большинства типов оптимально вести с мая по октябрь, чтобы бетон набрал прочность без зимних ухищрений с прогревом и противоморозными добавками.

Ориентировочные сроки этапов

Сроки сильно зависят от региона, площади и загруженности подрядчиков, но порядок величин у частной стройки примерно одинаковый. Документальная часть — от проверки выписки ЕГРН и ПЗЗ до получения ГПЗУ и подачи уведомления о строительстве — занимает в среднем 1,5–3 месяца. Геодезическая съёмка делается за 1–2 недели, инженерно-геологические изыскания с отчётом — 3–6 недель. Расчистка, корчевание пней и вывоз порубочных остатков — от нескольких дней до 2–3 недель в зависимости от объёма. Снятие плодородного слоя, грубая планировка и устройство заезда — ещё 1–2 недели. Подключение временного электричества по техусловиям — отдельная история на 1–6 месяцев, поэтому заявку подают одной из первых.

Женщина расписывает помесячный план работ в блокноте за рабочим столом
Помесячный план помогает выстроить реалистичные сроки этапов подготовки участка

Слабая позиция здесь — пытаться идти по этапам последовательно, ждать закрытия одного перед стартом другого. Часть процессов запускают параллельно: пока юристы и кадастровый инженер работают с документами, можно заказать геологию и встать в очередь на техприсоединение. Но порядок принципиальных шагов нарушать нельзя: расчистка и тем более земляные работы — только после выноса границ в натуру и оформления уведомления.

  • Документы и уведомление о строительстве — 1,5–3 месяца
  • Геодезическая съёмка участка — 1–2 недели
  • Инженерно-геологические изыскания — 3–6 недель
  • Расчистка и корчевание — от нескольких дней до 2–3 недель
  • Снятие плодородного слоя и планировка — 1–2 недели
  • Заявка на техприсоединение к электросетям — 1–6 месяцев

Признаки готовности к фундаменту

Готовность к заливке фундамента — это не ощущение, а набор проверяемых фактов. Если хотя бы один пункт не закрыт, бригаду на участок пускать рано: либо фиксируете готовность по чек-листу, либо потом переделываете уже залитое. Решение о старте земляных работ должно иметь владельца — обычно это сам заказчик или нанятый стройконтроль, а не прораб подрядчика.

Рабочие лопатами копают траншеи под фундамент дома на расчищенном участке
Земляные работы стартуют только когда участок реально готов по чек-листу

Перед тем как давать команду на разработку котлована или бурение свай, пройдитесь по участку с этим списком в руках и сверьтесь с документами. Любой пропущенный пункт — это будущий конфликт с соседями, надзором или собственным бюджетом.

  • Получены ГПЗУ и подтверждение приёма уведомления о строительстве
  • Выполнены геодезическая съёмка и инженерно-геологические изыскания, есть отчёт с рекомендациями по фундаменту
  • Границы участка и оси будущего дома вынесены в натуру кадастровым инженером, отступы от границ соблюдены
  • Территория расчищена от деревьев, кустарника, пней и строительного мусора
  • Снят и складирован отдельно плодородный слой, выполнена грубая планировка с уклонами для отвода воды
  • Оборудован заезд для техники с твёрдым покрытием и подведено временное электричество по ТУ

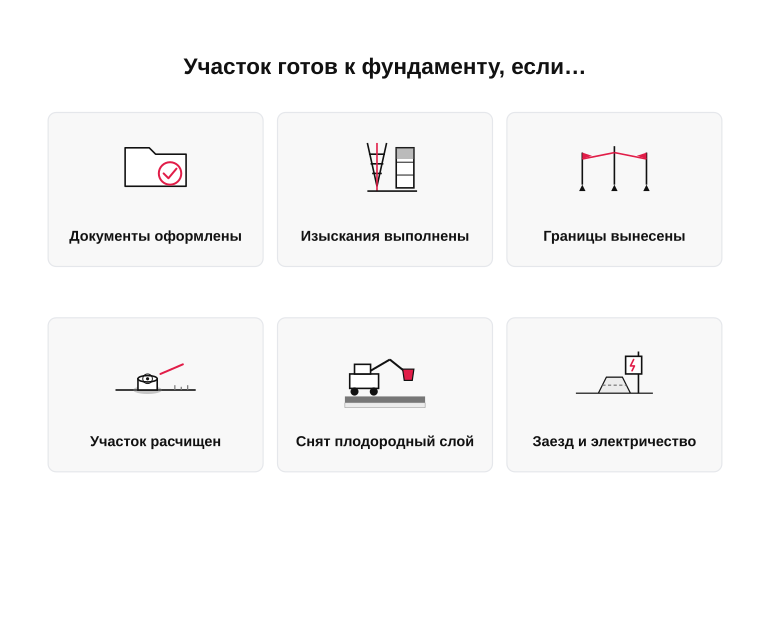

Памятка готовности участка к фундаменту
Памятка готовности участка к фундаменту
