Коммуникации на участке по слоям: что закладывают до озеленения и почему это важно

Коммуникации на участке по слоям: что закладывают до озеленения и почему это важно
Коммуникации на участке по слоям: что закладывают до озеленения и почему это важно

Какие работы и в каком порядке выполнять на участке до посадки газона: дренаж, вода, канализация, газ, кабели и автополив — чтобы потом не перекапывать уже готовый двор.

Почему очерёдность важнее, чем сами коммуникации

Новичок планирует участок по тому, что видно: газон под окнами, дорожки, грядки, баня. Коммуникации в этой картине идут фоном — трубу для воды и кабель «как-нибудь протянем». На деле именно порядок работ определяет, сколько раз придётся перекапывать уже обустроенный двор и сколько уйдёт на повторное озеленение.

Любая трасса — это траншея глубиной от 0,5 до 1,8 м, отвал грунта, проезд техники и зона уплотнения шириной около двух метров. Если сначала уложить рулонный газон за 600–900 рублей за квадрат, а через год вспомнить про дренаж или подвод воды к беседке, придётся резать дернину, ворочать землю у корней деревьев и заново выравнивать рельеф. С дорожками та же история: клинкер или тротуарную плитку, уложенные до прокладки кабеля освещения, почти всегда приходится снимать частично или полностью, а швы с песком после переборки уже не выглядят ровно.

Профессиональный подход — это работа по слоям: сначала земля и вода, затем тяжёлые трубы и силовые кабели, потом слаботочка и полив, и только в конце финишные покрытия и посадки. Экономия здесь не на материалах, а на переделках: один раз открыли участок экскаватором, заложили всё нужное в гильзах и песчаной подушке, закрыли — и дальше занимаются красотой, а не лопатой каждый сезон.

Типичный сценарий переделок

История повторяется из участка в участок: дом сдан, семья въехала, перед окнами разбили газон, вдоль забора посадили туи, можжевельники или яблони. Через сезон выясняется, что нужен полив из скважины до дальней грядки, освещение дорожки и розетка у беседки под мангал или насос. Чтобы протянуть трубу ПНД и кабель ВВГнг, мини-экскаватор или штыковая лопата идут прямо по свежему газону и корневой зоне посадок.

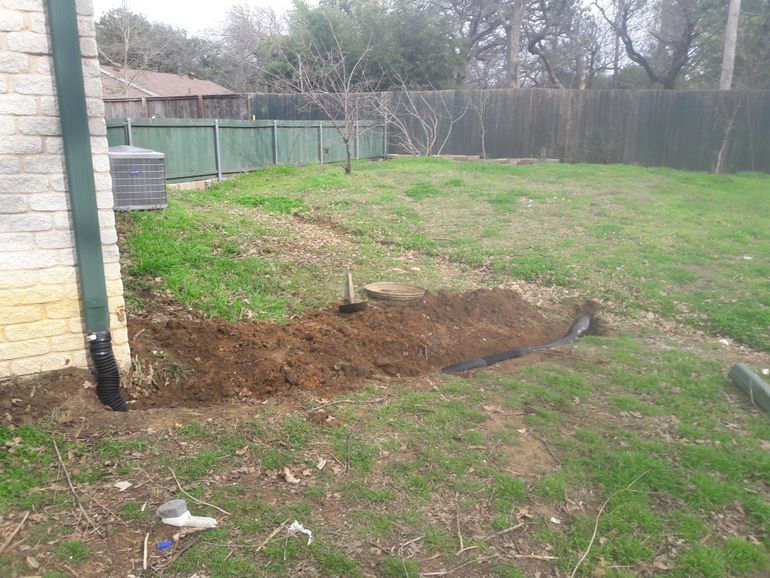

Кучки земли на зелёном газоне после перекопки участка

После таких работ газон восстанавливается пятнами и требует подсева ещё пару сезонов, а деревья с повреждёнными корнями болеют два-три года или вовсе не приживаются — особенно хвойные и молодые плодовые. Параллельно всплывают мелочи: забытый ввод интернета и ТВ-кабеля, отсутствие гильзы под дорожкой для будущего полива, люк септика прямо посреди парадной клумбы. Каждая такая мелочь — отдельная траншея поперёк уже обустроенного двора.

По деньгам это двойная оплата одних и тех же работ: сначала за озеленение и мощение, потом за их восстановление. Сверху — стоимость прокладки в стеснённых условиях, когда технике не подъехать из-за забора и беседки и копают вручную по 1500–2500 рублей за погонный метр.

  • Перекопанный газон ради трубы полива
  • Повреждённые корни туй и яблонь у забора
  • Снятая плитка ради кабеля к фонарю
  • Забытый ввод интернета или ТВ-кабеля
  • Неудобный люк септика посреди клумбы
  • Отсутствие гильз под дорожками и отмосткой

Что значит «по слоям» на участке

Работа по слоям — это порядок, в котором каждый следующий этап опирается на уже выполненный и не требует возвращаться назад. Сначала задают рельеф и уклоны (обычно 2–3 см на метр от дома), затем убирают лишнюю воду дренажом и ливнёвкой. Дальше идут глубокие и тяжёлые трассы: канализация ниже глубины промерзания, водопровод, силовой кабель в гофре или трубе ПНД, газ. Выше них — слаботочные линии и трубы автополива, сверху — основания дорожек из щебня и песка, плодородный грунт слоем 15–30 см и сами посадки.

Срез грунта с видимыми слоями глины, почвы и камней на участке

Логика простая: то, что лежит глубже и тяжелее переделывается, закладывают раньше. Канализацию с уклоном 2 см на метр не протянешь поверх готовой плитки, а кабель для садовых столбиков легко уложить в траншее 40–50 см уже после основных сетей. Если перепутать порядок, верхние слои придётся вскрывать ради нижних — иногда и у соседа, если трасса идёт вдоль общего забора.

От хозяина не требуется монтажных знаний — достаточно держать карту участка с привязками к дому и забору и понимать, какие сети куда идут. По этой карте дальше работают подрядчики: бригада по дренажу, сантехники по наружным сетям, электрики с допуском, монтажники автополива, ландшафтники. Карту храните как фото и pdf: через 5 лет никто не вспомнит, где именно проходит кабель к фонарю.

  • Вертикальная планировка и уклоны от дома
  • Дренаж и ливнёвка с колодцами
  • Канализация, вода, силовое электричество, газ
  • Слаботочка: интернет, видеонаблюдение, освещение
  • Трубы автополива и гидранты
  • Основания дорожек, плодородный грунт, посадки

Вертикальная планировка: с чего начинается всё остальное

Вертикальная планировка — это не про красоту, а про то, куда пойдёт вода после ливня и где зимой будет копиться наледь. До дренажа, труб и газона нужно понять рельеф: где у участка высокие точки, где низины, какие отметки задают дом, въезд и забор соседа. Если пропустить этот слой, дальше всё начнёт спорить друг с другом: дренаж окажется выше газона, кабельная траншея — под будущей насыпью, а ливнёвый лоток упрётся в горку.

Бульдозер выравнивает грунт на участке перед прокладкой коммуникаций и озеленением

Планировка означает, что у каждой ключевой точки появляется высотная отметка: порог дома, отмостка, въезд, граница с улицей, угол бани, крышка дренажного колодца. Через эти отметки задают уклоны: от построек к границам и точкам сбора воды, обычно 2–3 см на метр для мощения и 1–2 см для газона. Снять отметки можно гидроуровнем, лазерным нивелиром (например, Bosch GLL или ADA Cube) или длинным правилом с пузырьковым уровнем. Пока этих цифр нет хотя бы на листе бумаги, проектировать трассы коммуникаций бессмысленно — они легко окажутся выше будущего газона или, наоборот, под слоем привозного грунта.

Типичный сценарий: завезли КамАЗ плодородной земли, разровняли «на глаз», а потом обнаружили, что вода с крыши идёт к фундаменту, дорожка получилась ниже газона и держит лужу, а крышка септика утоплена на 40 см и до неё уже не добраться без раскопок. Поэтому планировка идёт первой: она задаёт глубину траншей, уровень люков и ревизий, отметки отмостки и финишную геометрию участка.

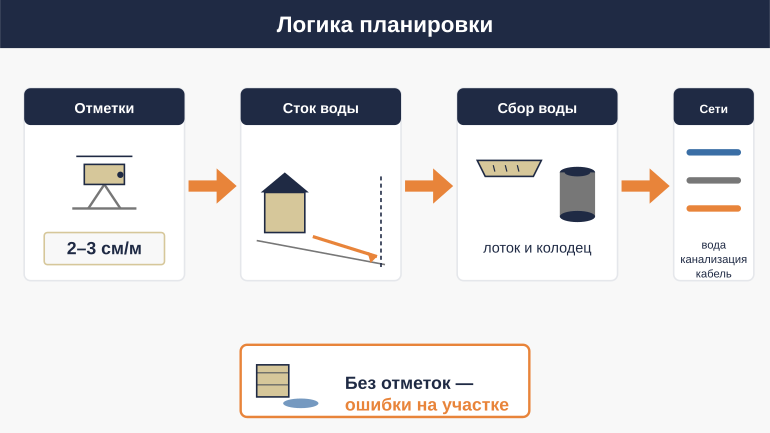

Логика вертикальной планировки
Логика вертикальной планировки

Куда уходит вода с участка

Главный вопрос вертикальной планировки звучит просто: куда уходит вода? Маршрут у неё есть всегда — либо она стекает по уклонам туда, куда вы её направили, либо собирается там, где её не ждали: у крыльца, под отмосткой, на будущих грядках или под полом бани. Задача владельца — назначить этот маршрут осознанно, а не получить случайным после первой грозы.

Лужа в саду с отражением неба и садовых фигур после дождя

Обычно сток уводят от дома и хозпостроек к границам участка: в придорожную канаву, дренажные колодцы или в зону, где избыток влаги не мешает — например, в декоративный сухой ручей или дождевой сад. Уклоны небольшие, 1–2 см на метр для газона и 2–3 см для мощения, но они работают, если выдержаны последовательно от высокой точки к низкой. На плоском участке или в низине добавляется отдельный слой работ: ливнёвка с дождеприёмниками и линейными лотками (например, Standartpark или Gidrolica), а также пластовый дренаж. Их глубину тоже считают от планировочных отметок.

До посадок полезно пройти участок после сильного дождя или весной по тающему снегу и сфотографировать места, где вода стоит дольше суток. Эти пятна и есть будущие проблемные зоны: туда нельзя ставить дровник, парковку, погреб или плодовое дерево, пока не решён вопрос со стоком — иначе яблоня вымокнет за два-три сезона, а навес начнёт гнить снизу.

  • Куда уходит вода с кровли, водостоков и отмостки
  • Где собираются лужи после дождя и таяния снега
  • Есть ли уклон к границе участка или к дренажным точкам
  • Не идёт ли сток в сторону соседей и их построек
  • Куда сбрасывается вода с дорожек, парковки и площадки у бани

Связка планировки с домом и въездом

Планировка участка не существует отдельно от дома: отметка чистого пола, высота крыльца и уровень отмостки — это нулевые точки, от которых пляшет всё остальное. Если порог оказался всего на 5–10 см выше будущего газона, никакая ливнёвка не спасёт при сильном дожде, и придётся поднимать грунт по периметру или городить бордюры и подпорные стенки. Безопасный запас — хотя бы 15–20 см между отмосткой и финишной отметкой грунта.

Современный загородный дом с подъездной дорожкой и ровным двором у входа

Вторая опорная точка — въезд с улицы. Его уровень задан дорогой и придорожной канавой, и менять его сложно: поднимешь — начнёшь топить соседей, опустишь — вода с дороги пойдёт к гаражу. От въезда тянется уклон к парковке или к воротам, и здесь же решают, куда уйдёт вода с асфальта или брусчатки — в газон через бортовой камень, в линейный лоток или в дождеприёмник перед воротами. Решения принимают до укладки финишного слоя, иначе переделка означает демонтаж плитки и пересборку основания.

Сюда же относится забор и граница с соседями: гнать свой сток на чужой участок нельзя — это превращается в долгий конфликт, иногда с претензиями через администрацию. Поэтому перед земляными работами стоит нарисовать простую схему с пятью-шестью ключевыми отметками — порог дома, отмостка, въезд, угол бани, нижняя точка, дренажный колодец — и уже от неё планировать траншеи под воду, электрику, газ и автополив.

  • Отметка чистого пола дома и крыльца
  • Уровень отмостки по периметру здания
  • Высота въезда, ворот гаража и парковки
  • Нижняя точка участка для сбора воды
  • Граница с соседями и направление стока
  • Отметки люков септика, колодцев и ревизий

Дренаж и ливневая вода: второй слой, который часто забывают

Дренаж и ливневая вода — второй слой работ после вертикальной планировки, и именно его чаще всего откладывают. Пока участок голый, лишнюю воду видно сразу: где после ливня стоит лужа двое суток, где у северной стены дома до мая лежит снег, куда стекает вода с крыши и с соседской дорожки. Стоит посеять газон и высадить туи — сигналы исчезают под зеленью, а проблема остаётся: корни загнивают, плитка играет, на отмостке появляются трещины.

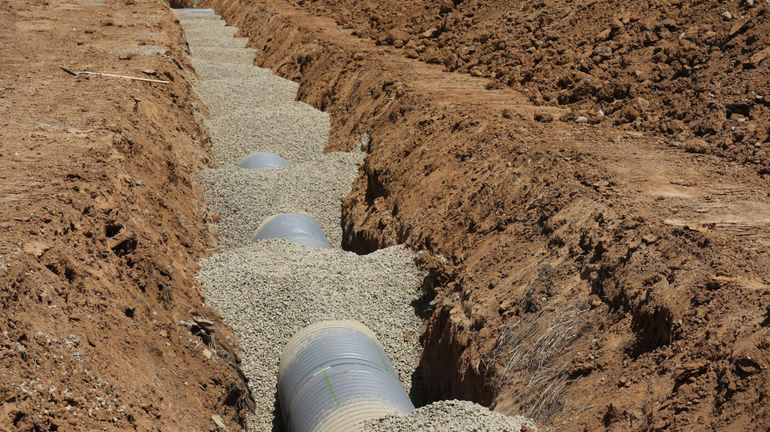

Открытая траншея с уложенной дренажной трубой на участке до озеленения

До водопровода и электрики дренаж закладывают по двум причинам. Первая — глубина. Перфорированная труба ПНД 110 мм в геотекстиле и ливневая канализация идут на 30–80 см, в той же зоне, что кабель в гофре, водяная ПНД-труба или гильза под газ. Пересечь готовые трассы дренажом потом не получится без вскрытия. Вторая причина — поведение мокрого грунта: глина пучит зимой и поднимает трубы, летом проседает, фитинги начинают подтекать. Сначала уводят воду, потом ведут коммуникации.

В этот же слой попадают сопутствующие элементы: дождеприёмники под водостоками, линейные лотки (например, пластиковые Standartpark или бетонные) вдоль площадок и въезда, отвод от отмостки, кольцевой дренаж вокруг септика или подпорной стенки. В монтаж здесь углубляться не нужно — у дренажа свои расчёты уклонов и точки сброса, это тема для отдельного разговора. Важно зафиксировать правило: если весной участок стоит в воде или вода с крыши уходит под фундамент, газон и хвойные сажать рано. Сначала вода, потом всё остальное.

  • Поверхностная ливнёвка: лотки вдоль дорожек, дождеприёмники под водостоками, решётки у въезда
  • Глубинный дренаж: перфорированная труба в щебне и геотекстиле по периметру дома или вдоль низины
  • Отвод от отмостки и крыльца, чтобы вода не подмывала фундамент и цоколь
  • Точка сброса: дренажный колодец, кювет за участком, овраг или накопительная ёмкость
  • Локальный дренаж вокруг септика, подпорной стенки, приямка теплицы или подвала

Тяжёлые трассы: вода, канализация, газ, силовой кабель

Тяжёлые трассы — это сети, под которые роют глубокие и широкие траншеи: ввод воды от скважины или колодца, канализация к септику, газовая труба и силовой кабель к дому. Глубина — 1,5–2 метра, ниже точки промерзания; ширина — 40–80 см; для прохода экскаватора или мини-погрузчика нужен коридор от 2,5 метра. Если ошибиться с маршрутом, придётся вскрывать грунт на половине участка и искать пересечения вслепую.

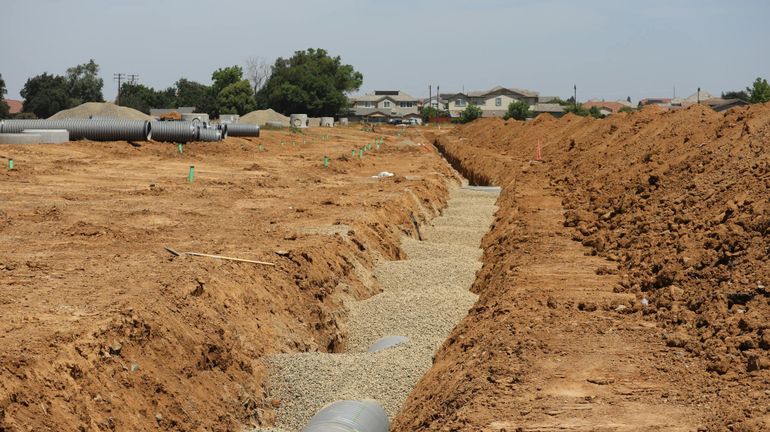

Открытые траншеи с крупными трубами на участке загородного дома

Правило очерёдности: чем глубже и шире траншея, тем раньше она копается. Сначала вода и канализация, затем слаботочка и полив — тогда верхние слои не страдают. Если тяжёлые трассы идут после газона и дорожек, бригада режет покрытие болгаркой, повреждает корни деревьев в радиусе 1,5–2 метров от ствола, а вдоль траншей ещё год держатся проседающие швы с усадкой 5–10 см.

Эти сети редко делает одна бригада. Воду и канализацию обычно ведёт сантехнический подрядчик, газ — только аккредитованная служба (например, региональный филиал «Газпром газораспределение»), силовой ввод — сетевая компания (например, «Россети») вместе с электриком. Поэтому до начала работ нужен общий план трасс на одном чертеже с привязкой к забору и углам дома. Иначе каждая бригада придёт со своим маршрутом, канализация пересечётся с кабелем на одной глубине, а газовая труба упрётся в фундамент беседки.

Тяжёлые инженерные трассы на участке

Глубина, разносы и ответственные за основные магистральные сети

СетьОсобенности трассыЗона ответственности
Ввод водыПНД-труба ниже глубины промерзания (1,5–2 м), на песчаной подушке; разнос с канализацией и кабелем 40 см — 1 мСантехнический подрядчик, бурильщики скважины
Канализация и септикУклон 2 см на метр к септику; от дома от 5 м, от скважины 30–50 м; подъезд для ассенизатора от 3 мСантехнический подрядчик, монтажники септика
Газовая трубаТолько по проекту, согласование 6–12 месяцев; коридор вне корневой зоны крупных деревьевАккредитованная газовая служба (например, филиал «Газпром газораспределение»)
Силовой кабельВ ПНД-трубе или гофре на глубине 70–90 см, с песчаной подушкой и сигнальной лентойСетевая компания (например, «Россети») и электрик с допуском

Что закладывают одним заходом

Тяжёлые трассы выгодно пройти за один заход — пока техника на участке и грунт не закрыт газоном или плиткой. В общую рабочую зону попадают ввод воды от скважины или магистрали, канализационный выпуск к септику и силовой кабель к дому. Их кладут в соседних траншеях с разносом по горизонтали 40 см1 метр и по глубине: водопровод ниже 1,5 метра, канализация с уклоном 2 см на метр, кабель в защитной трубе на глубине 70–90 см.

Открытая траншея с уложенными трубами разного диаметра на стройплощадке

Сразу же стоит закладывать пустые трубы-резервы — например, ПНД-гильзы диаметром 50–110 мм под будущую слаботочку, освещение или вторую линию полива. Стоят они 80–150 рублей за метр, зато позже позволяют протянуть провод без вскрытия дорожек и газона. Особенно важны резервы там, где трасса пересекает будущее мощение из тротуарной плитки или клинкера, въезд для машины и зону под газон.

Все вводы в дом лучше свести в одну точку или хотя бы в одну стену. Так проще сделать гидроизоляцию проходок (например, гермовтулками Hauff или битумной мастикой) и компактно поставить котельную и щитовую рядом. Если вода заходит с одной стороны дома, канализация — с другой, а электрика — с третьей, инженерное оборудование разорвано по трём комнатам, а трассы по участку идут крюком через будущие грядки и дорожки.

  • Ввод холодной воды от скважины, колодца или магистрали
  • Канализационный выпуск к септику или станции
  • Силовой кабель от столба или ВРУ к дому
  • Резервные ПНД-гильзы под слаботочку и освещение
  • Отдельная труба под летний водопровод и автополив
  • Заземляющий контур по периметру фундамента

Почему септик и газ — отдельные истории

Септик и газовая труба формально тоже тяжёлые трассы, но живут по своим правилам. Септик задаёт уклон всей канализации: место под него выбирают с учётом расстояний до дома (от 5 метров), забора (от 2 метров) и скважины (от 30–50 метров для энергозависимых станций вроде «Топас» или «Юнилос» и больше — для классических септиков с полем фильтрации). Если поставить его не там, придётся либо тянуть трубу через половину участка с фекальным насосом, либо после первой зимы откапывать заиленное поле и переделывать всё заново.

Подземный септик в грунте рядом с домом на загородном участке

Газ — единственная сеть, которую владелец не может прокладывать сам. Проект, трассу и монтаж ведёт аккредитованная организация, а сроки считаются месяцами: от технических условий до врезки нередко проходит 6–12 месяцев. Поэтому газовую трубу обычно закладывают либо первой — чтобы не ждать с готовым ландшафтом, либо последней — когда точка ввода уже согласована.

Вывод для владельца простой: место под септик с подъездом для ассенизатора шириной не менее 3 метров и коридор под газовую трубу нужно зарезервировать на плане до того, как появятся грядки, теплица из поликарбоната или группа хвойных. Иначе илосос пойдёт прямо по клумбе с пионами, а газовая трасса — через корневую зону взрослой яблони, которую при копке всё равно придётся спилить.

  • Септик: от 5 метров до дома и от 30 метров до источника воды
  • Подъезд для ассенизатора шириной от 3 метров
  • Газовая труба: проект и монтаж только аккредитованной службой
  • Коридор газовой трассы вне корневой зоны крупных деревьев
  • Резерв места под обслуживание и замену оборудования

Слаботочка, наружное освещение и автополив: тонкий слой поверх тяжёлого

Когда тяжёлые трассы — вода, канализация, силовой кабель и газ — уложены и засыпаны, переходят к тонкому слою: интернет и слаботочка, видеонаблюдение, наружное освещение, автополив. Линии лежат неглубоко, на 30–50 см, но протянуть их через готовый газон так же неудобно, как и водопровод: придётся снимать дёрн полосами и восстанавливать его пару сезонов.

Спринклер автополива орошает зелёный участок струёй воды

Тонкий слой заводят до финишных покрытий: укладки плитки, отсыпки дорожек щебнем, монтажа бордюров и посева газона. Иначе через год придётся резать брусчатку болгаркой ради кабеля к фонарю у беседки или вскрывать рулонный газон, чтобы дотянуть капельную линию к новой грядке. К этому моменту планировка уже зафиксирована, и трассы можно вести точно к будущим точкам: светильникам, камерам, гидрантам, домофону у калитки.

Слаботочка и полив — две отдельные системы, но логика общая: узкая траншея, защита кабеля или трубы в гофре или ПНД-футляре (например, гофра ДКС или ПНД 32 мм) и обязательная схема с привязками к стенам, углам дома и забора. Без схемы через пару сезонов никто не вспомнит, где идёт кабель к фонарю, и любая лопата на клумбе превращается в лотерею: 220 В или магистраль полива.

  • Интернет-кабель и витая пара к уличным камерам, например UTP cat.5e для наружной прокладки
  • Силовые линии 220 В к фонарям и розеткам, например кабель ВВГнг-LS 3×1,5
  • Магистрали автополива из ПНД-трубы 25–32 мм
  • Кабели управления электромагнитными клапанами полива
  • Гофра и футляры под пересечениями с дорожками и заездом
  • Домофонная линия и кабель к электроприводу ворот

Освещение дорожек и зон отдыха

Наружное освещение закладывают по уже готовой схеме дорожек и зон отдыха. До укладки финишного покрытия в траншею глубиной 40–50 см уходит кабель в двойной изоляции, например ВВГнг-LS, в ПНД-гофре. Под дорожками и въездом обязательно ставят футляр из толстостенной ПНД-трубы с запасом по длине 30–50 см с каждой стороны — позже через него протягивают новый провод, не вскрывая плитку и не разбирая отмостку.

Винтажный садовый фонарь освещает дорожку среди зелени вечером

К каждой точке света выводят петлю с запасом 50–70 см: при монтаже фонаря или грунтового светильника останется резерв на подключение через герметичную муфту, например гелевую или термоусаживаемую. Типовые точки — вдоль дорожки от калитки к дому, у входной группы, по периметру террасы, подсветка крупных деревьев и зоны барбекю. Если конкретные светильники ещё не выбраны, концы кабеля убирают в монтажные коробки IP65 на деревянных колышках с подписью маркером.

Частая ошибка — тянуть освещение по воздуху на скрутках или прятать провод под мульчу прямо по грунту. За сезон триммер с леской или штыковая лопата находят такой кабель безошибочно: в лучшем случае срабатывает автомат, в худшем — пробой изоляции и риск удара током. Даже временную подсветку сразу закладывают в землю и питают через уличный щиток с УЗО на 30 мА и автоматом 10–16 А.

  • Дорожки от калитки к дому и к хозблоку
  • Входная группа и крыльцо
  • Терраса, беседка, зона барбекю
  • Подсветка деревьев и крупных кустов
  • Периметр забора и въездные ворота
  • Лестницы и перепады высот на участке

Магистрали автополива и точки подключения

Автополив — самостоятельное инженерное направление, и в рамках этой статьи его достаточно обозначить как отдельный слой. На этапе закладки коммуникаций главное правило одно: магистральные ПНД-трубы (например, 25–32 мм, PN10) и кабели управления электромагнитными клапанами (например, Hunter или Rain Bird) укладывают до посева газона и устройства цветников. Глубина траншеи обычно 30–40 см — выше уровня промерзания, поэтому систему обязательно делают со сливом: дренажный кран в нижней точке или продувка компрессором осенью.

Клапаны и трубы системы автополива в точке подключения к воде

От узла подключения у дома или технического колодца магистрали расходятся к зонам полива: газон с веерными или роторными дождевателями, грядки и цветники под капельную ленту, плодовый сад, теплица. В каждой зоне закладывают точку подключения — быстросъёмный гидрант или вывод под капельную линию. Даже без полноценной системы с контроллером имеет смысл вывести пару кранов в дальние углы участка, чтобы потом не тянуть 30-метровый шланг через газон и клумбы.

Полив и слаботочку часто кладут в одну траншею параллельными нитками — это экономит земляные работы и аренду техники. Но кабель идёт в своей гофре, а труба — отдельно, на песчаной подушке 5–10 см и с сигнальной лентой сверху. На схеме фиксируют пересечения с дорожками, корневые зоны крупных деревьев (например, яблонь и хвойных) и места клапанных боксов — иначе потом придётся искать их щупом сквозь дёрн.

  • Узел подключения у дома или в техническом колодце
  • Магистраль ПНД к зонам полива
  • Клапанные боксы с электромагнитными клапанами
  • Кабель управления от контроллера к клапанам
  • Гидранты и выводы под капельный полив
  • Дренажный кран для зимнего слива системы

Финишные слои: дорожки, площадки, отмостка

Мощение, отмостка и площадки под машину или зону отдыха — последний инженерный слой перед озеленением. К этому моменту все трубы, кабели и гофры уже лежат на проектной глубине, засыпаны песком с трамбовкой и нанесены на исполнительный план с привязкой к углам дома и забору. Забытая под брусчаткой трасса обходится дорого: покрытие режут болгаркой с алмазным диском, плитку разбирают с потерей 10–20% материала, а потом заново собирают основание послойно.

Уложенная брусчатка крупным планом как финишный слой поверх инженерных трасс участка

Под дорожки и площадки готовят подушку из песка и щебня толщиной 20–40 см, поэтому всё, что должно проходить ниже, закладывают заранее — в защитной гофре или гильзе с запасом по диаметру в полтора-два раза. Для электрики подойдёт двустенная гофра, например ДКС, или жёсткая ПНД-труба, для воды — толстостенная ПНД на песчаной подушке. То же касается ливневых лотков, дренажа и гильз под полив газона на другой стороне дорожки. Даже если линия пока не нужна, разумно протянуть пустую гильзу с капроновой протяжкой: через неё позже заведут кабель к фонарю или розетке у беседки без вскрытия покрытия.

Отмостка — отдельная история: она защищает фундамент от намокания, и её нельзя превращать в крышку ревизионного люка. До бетонирования или укладки плитки по периметру дома проверяют, что выходы канализации, ввод воды, гильзы под кабели и точки подключения водостоков выведены наружу и зафиксированы. Сверху укладывают геотекстиль и утеплитель, например ЭППС толщиной 50 мм. После заливки добраться до этих узлов можно будет только отбойником, с последующим восстановлением гидроизоляции примыкания к цоколю.

  • Гильзы под кабели и трубы поперёк будущих дорожек — ПНД 50–110 мм или двустенная гофра, например ДКС
  • Пустые резервные трубы с капроновой протяжкой под перспективные линии освещения и розеток
  • Ливневые лотки и точки приёма воды с кровли и дорожек, например пластиковые лотки Standartpark
  • Гильзы под автополив на противоположную сторону газона
  • Закладные под опоры навеса, ворот, фонарей и калитки
  • Ревизионные колодцы канализации и дренажа, выведенные вровень с чистовым покрытием

Озеленение в последнюю очередь: газон, кустарники, деревья

Озеленение — финишный слой участкового пирога. Газон, цветники, кустарники и деревья ложатся поверх дренажа, тяжёлых трасс (водопровод, канализация, силовой кабель, газ), кабелей слаботочки и трубок автополива. Если перепрыгнуть этот этап и сначала разбить лужайку, любая последующая трасса оставит шрам через весь участок: полоса вскрытого дёрна шириной 40–60 см будет видна на газоне минимум один сезон.

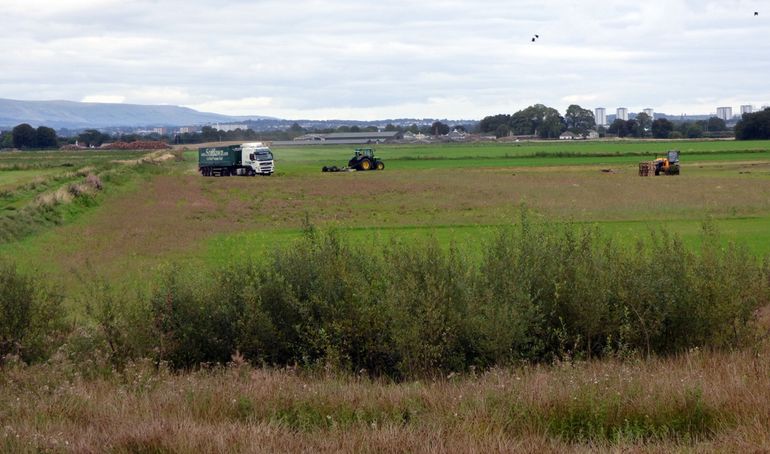

Заготовка рулонного газона на поле — финишный слой озеленения участка

Растения — живая инфраструктура с собственным графиком роста. Туя или ель над будущей трассой канализации через 5–7 лет даст корни в стыки чугунных и ПВХ-труб. Рулонный газон, уложенный до прокладки полива, придётся вскрывать полосами и переукладывать кусками. Правило «сначала железо, потом зелень» экономит деньги на демонтаже дёрна и повторных посадках взамен погибших растений.

Озеленение делят на два слоя по срочности. Сначала идут крупные посадки с долгим горизонтом: деревья, живые изгороди (например, туя, кизильник, пузыреплодник). Затем — газон, многолетники и сезонные композиции. Между этапами полезно выдержать паузу хотя бы в несколько недель: за это время видно, не просел ли грунт над траншеями и не всплыли ли забытые колодцы или ревизии в зонах будущих корней.

  • Деревья и крупные кустарники — после всех магистральных трасс и колодцев
  • Живые изгороди — после согласования с линией забора, освещения и автополива
  • Газон — после монтажа автополива, ливнёвки и финишной планировки грунта
  • Цветники и многолетники — в последнюю очередь, поверх готового плодородного слоя
  • Резервные гофры под будущие линии — до укладки рулонного газона

Корневая зона деревьев и трассы

Корневая система взрослого дерева занимает площадь, примерно равную проекции кроны. У агрессивных пород (ива, тополь, берёза, клён ясенелистный) корни уходят на 1,5–2 диаметра кроны в стороны. Если в этой зоне проходит водопровод, канализация или силовой кабель, через 5–10 лет корни оплетают трубы, прорастают в раструбы и резиновые манжеты, забивают дренажные элементы и щебёночную обсыпку. Особенно уязвимы самотёчные канализационные линии с малым уклоном — там всегда есть влага и воздух.

Обнажённые корни взрослого дерева в грунте рядом с поверхностью земли

Обратная ситуация не менее болезненна. Когда трассу ведут рядом с уже выросшим деревом, траншея глубиной 0,8–1,2 м режет крупные скелетные корни. После такой операции дерево болеет 2–3 сезона, кренится при ветре или сохнет с одной стороны кроны. Поэтому план посадок и план трасс должны лежать на одном чертеже, а не рождаться в разное время у ландшафтника и сантехника отдельно.

Практическое правило: между трассой и стволом крупного дерева оставляют отступ не меньше радиуса будущей кроны, а для агрессивных пород — с двойным запасом. Если выдержать отступ нельзя, трубу заключают в защитный футляр (например, ПНД-гильзу или двустенную гофру) и помечают на исполнительной схеме с привязками к забору и углам дома.

  • Сверить план посадок с планом трасс до начала копки
  • Отступать от ствола минимум на радиус будущей кроны
  • Породы с агрессивными корнями (ива, тополь, клён ясенелистный, облепиха) держать подальше от канализации и дренажа
  • В спорных местах класть трубу в защитную гильзу (например, ПНД 110 или двустенную гофру)
  • Фиксировать фактическое положение трасс на исполнительной схеме с фото траншей до засыпки

Газон и ремонтные раскопки

Газон выглядит цельным ковром только до первой аварии. Стоит вскрыть полосу под ремонт лопнувшей зимой трубы или перебитого кабеля — и на этом месте на год-два остаётся заметный шов: грунт проседает на 3–5 см, трава отличается по цвету и густоте, летом по шву тянется жёлтая полоса. Поэтому весь автополив, кабели освещения и розеточные линии в зоне будущей лужайки закладывают до посева или укладки рулона — обычно в гофре или ПНД-трубе с запасом по сечению.

Вскрытый газон с земляной полосой после ремонтных раскопок на участке

Перед укладкой газона стоит ещё раз пройти участок с планом и проверить, не осталось ли мест, куда позже захочется тянуть линию: подсветка дорожки, розетка у беседки, ввод в будущий бассейн или теплицу. Уложить пустую гофру про запас за 500–1000 рублей дешевле, чем через два сезона резать готовый рулонный газон по дёрну и подсевать проплешины.

Если ремонтная раскопка всё же неизбежна, дёрн срезают штыковой лопатой пластами 30×30 или 40×60 см, складывают в стороне на плёнку травой вверх и поливают раз в день. После обратной засыпки, послойной трамбовки и пролива водой пласты возвращают на место — шов зарастает за 2–3 недели, гораздо быстрее, чем при подсеве семенами на свежую землю.

  • Автополив, подсветку и розетки закладывают до газона
  • Резервные гофры под будущие линии — дешевле, чем переделка
  • Дёрн при ремонте срезают пластами и хранят на плёнке травой вверх
  • Места раскопок отмечают на плане с привязками, чтобы не копать туда повторно
  • После засыпки траншеи грунт трамбуют послойно и проливают водой, иначе будет просадка

Памятка: порядок слоёв и типовые ошибки

Сведём статью к одной картинке: участок — это вертикальный пирог. Снизу лежит планировка с уклонами, выше — дренаж и ливнёвка, затем тяжёлые трассы (вода, канализация, газ, силовой кабель), над ними слаботочка и автополив, и только сверху финишные покрытия и озеленение. Порядок не догма, но любое нарушение оплачивается переделкой: вскрытой брусчаткой, перекопанным рулонным газоном, повреждёнными корнями взрослых яблонь или туй, которые после такой травмы болеют по два-три сезона.

Архитектурный чертёж участка и договор с ручкой лежат на траве

Типовые ошибки повторяются у разных хозяев из года в год. Сначала укладывают газон и сажают живую изгородь из туи или кизильника, а через сезон вспоминают про автополив и подсветку дорожек. Воду к дому ведут по кратчайшей линии — прямо через будущую парковку, и после заливки бетона трассу не достать без алмазной резки. Кабель закапывают без песчаной подушки и сигнальной ленты, а через год не находят его даже трассоискателем. Дренаж откладывают 'на потом' — весной у крыльца стоит лужа, отмостка мокрая, в подвале сырость.

Храните схему слоёв вместе с генпланом и возвращайтесь к ней перед каждым новым этапом: укладкой брусчатки, установкой столбов забора на бетоне, посадкой крупномеров с комом 80–100 см. Если перед очередной операцией хотя бы один нижний слой не закрыт — остановитесь и закройте его. Прокопать траншею по чернозёму до газона несравнимо дешевле, чем разбирать мощение, поднимать дернину и спиливать корни. Удобно держать схему в двух копиях: бумажной в папке с документами на дом и цифровой в облаке, с привязкой трасс к капитальным ориентирам — углу дома, столбу освещения, смотровому колодцу.

  • Слой 1. Вертикальная планировка: уклоны от дома 2–3%, отметки крыльца и въезда, отвод воды от фундамента
  • Слой 2. Дренаж и ливнёвка: пристенный и пластовый дренаж, дождеприёмники, смотровые колодцы, точка сброса
  • Слой 3. Тяжёлые трассы: водопровод ниже глубины промерзания, канализация с уклоном к септику, газ, силовой кабель в ПНД-трубе
  • Слой 4. Слаботочка и автополив: интернет, видеонаблюдение, низковольтное освещение 12/24 В, магистрали и трубки капельного полива
  • Слой 5. Финишные покрытия: щебёночные основания дорожек, отмостка, площадки из брусчатки или плитняка, столбы и пролёты забора
  • Слой 6. Озеленение: рулонный или посевной газон, кустарники, деревья, цветники и мульча
  • Ошибка: газон и крупномеры до прокладки трасс — траншеи режут корни и рвут дернину полосами по 40–60 см
  • Ошибка: трасса по кратчайшей линии через будущую парковку или площадку с плиткой — потом только алмазная резка
  • Ошибка: кабель без песчаной подушки 10 см, сигнальной ленты и зафиксированной исполнительной схемы
  • Ошибка: дренаж 'на потом' — весной лужи у крыльца, мокрая отмостка и подтопленный подвал
  • Ошибка: автополив и подсветка после газона — вскрытая дернина, видимые швы и просадки вдоль трасс
Памятка: слои участка до озеленения
