Окна и двери в готовом доме: когда ставить и как принимать монтаж

Окна и двери в готовом доме: когда ставить и как принимать монтаж
Окна и двери в готовом доме: когда ставить и как принимать монтаж

Когда заказывать окна и двери, как состыковать их со штукатуркой, стяжкой и финишным полом и на что смотреть при приёмке монтажа, чтобы не переделывать.

Логика этапов ремонта: где в графике стоят окна и двери

Ремонт удобно представлять не как набор отдельных работ, а как цепочку, в которой каждое следующее звено опирается на предыдущее. Окна почти всегда стоят в начале: они закрывают контур дома от дождя, ветра и пыли, без них нельзя нормально штукатурить стены и заливать стяжку, потому что мокрым процессам нужны стабильная температура и влажность. Поэтому окна монтируют сразу после того, как готова коробка с проёмами и крыша, а иногда даже до полного завершения фасадных работ.

Межкомнатные двери, наоборот, ставят одними из последних — когда уже сделаны стяжка, штукатурка, чистовая отделка стен и финишные полы. Дверь крепится к откосу проёма и опирается на чистовой уровень пола, поэтому до её установки нужно, чтобы геометрия проёма и отметка пола были окончательными. Если поставить двери раньше — придётся либо подрезать полотна, либо перевешивать коробку, либо мириться с щелями под наличниками.

В этом разделе разберём, почему такая последовательность важнее любых эстетических соображений и что вообще считать 'готовым домом' в контексте окон — потому что для застройщика, отделочника и владельца это часто разные вещи.

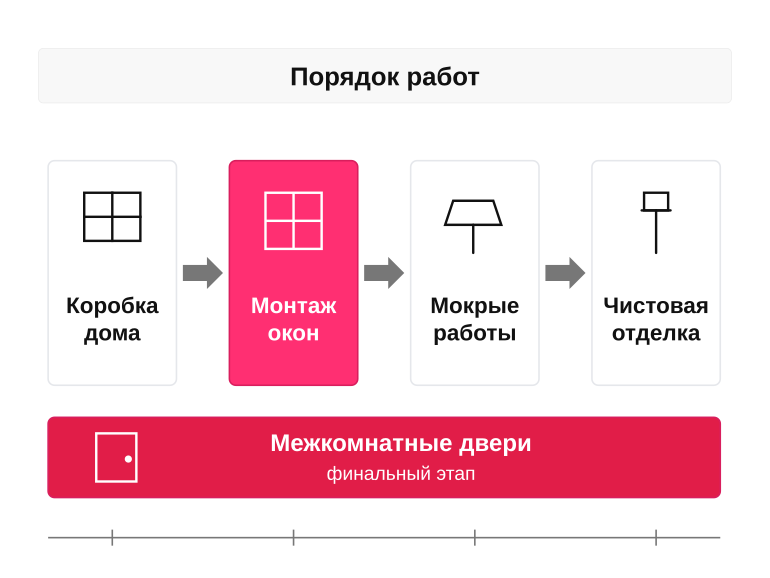

Порядок работ: от коробки до дверей
Порядок работ: от коробки до дверей

Что считается 'готовым домом' в контексте окон

Для застройщика 'дом готов под окна' обычно означает, что есть несущие стены, перекрытия, крыша и оформленные проёмы с ровными четвертями или без них. Для монтажника окон важнее другое: проём должен иметь стабильные размеры, не 'гулять' по диагоналям больше чем на 10 мм и не зависеть от дальнейших усадок. Поэтому в деревянных домах из бруса или бревна окна ставят через обсадную коробку (окосячку): она позволяет срубу свободно усаживаться (а усадка по высоте может достигать 5–8%), не передавая нагрузку на раму.

Пустой оконный проём в кирпичной стене перед монтажом окна

В каменных и каркасных домах ситуация проще: проёмы стабильны почти сразу после возведения коробки, и окна можно ставить ещё до внутренней штукатурки. Главное условие — закрытый тепловой контур: крыша смонтирована, наружные стены подняты до проектной высоты, а в идеале и фасадное утепление подведено к проёмам, чтобы монтажный шов сразу попал в нужную плоскость.

А вот 'готовый дом' под межкомнатные двери — это уже совсем другое состояние: оштукатуренные и зашпаклёванные стены, готовая чистовая отделка хотя бы вчерне, залитая и выровненная стяжка, уложенный финишный пол или хотя бы окончательно определённая его толщина. Без этих данных нельзя ни рассчитать высоту коробки, ни выставить её по уровню без зазоров.

  • Деревянный дом из бруса или бревна — обязательна окосячка, окна ставят после первичной усадки
  • Газобетон, кирпич, монолит — окна монтируют сразу после коробки и крыши
  • Каркасный дом — окна часто ставит сам застройщик ещё на этапе обшивки
  • Межкомнатные двери — только после готового чистового пола

Когда ставить окна: до штукатурки, после или вместе с фасадом

Окна почти всегда ставят до мокрых работ внутри помещения: до штукатурки откосов, стяжки и финишной отделки стен. Причина простая — монтажный шов вокруг рамы должен быть закрыт штукатуркой и подоконной планкой, а не торчать наружу годами под солнцем и дождём, иначе монтажная пена за один-два сезона теряет свойства и проём начинает продувать.

При этом окна не обязательно ставить в самый первый день после возведения коробки. Оптимальный момент — когда дом стоит под крышей, проёмы выведены в проектный размер и заложен фасадный пирог хотя бы на уровне решения: известно, будет ли утепление, какой толщины, где пройдёт плоскость финишной отделки. Если поставить окно вслепую, потом окажется, что рама утоплена слишком глубоко или, наоборот, выступает за плоскость утеплителя и мостик холода идёт прямо по примыканию.

С фасадом окна обычно стыкуются по принципу «рама сначала, утепление и отделка потом». Сначала монтажники выставляют окно по уровню, запенивают шов с наружной паропроницаемой и внутренней пароизоляционной лентой (например, лентами типа Robiband, Illbruck или Stroll), а уже затем фасадчики заводят утеплитель внахлёст на раму и формируют наружный откос. Это даёт сплошной тёплый контур без разрывов.

Этап ремонта и готовность к монтажу окон

Соотнесите стадию своей стройки с правильным моментом установки окон

Этап стройкиСостояние проёмаМожно ли ставить окна
Коробка без крышиПроём открыт, нет защиты от осадковНет — рама и шов промокнут до отделки
Коробка под крышей, до штукатуркиРазмеры стабильны, тепловой контур замкнутДа — оптимальный момент для монтажа
Перед штукатуркой откосовРама стоит, шов запенен с лентамиОкна уже должны быть — штукатурят по APU-профилю
После штукатурки и стяжкиОткосы и подоконник сформированыПоздно — придётся бить готовую отделку
После фасадного утепленияУтеплитель заведён на рамуТолько замена; новый монтаж требует переделки фасада

Как окно стыкуется с штукатуркой откоса

Монтажный шов — это зазор между рамой и стеной, заполненный пеной и закрытый с двух сторон лентами: снаружи паропроницаемой (она выпускает влагу из шва наружу, но не пускает воду внутрь), изнутри пароизоляционной (она не даёт тёплому влажному воздуху из комнаты уйти в пену и сконденсироваться там). Поверх этого шва уже работает штукатур.

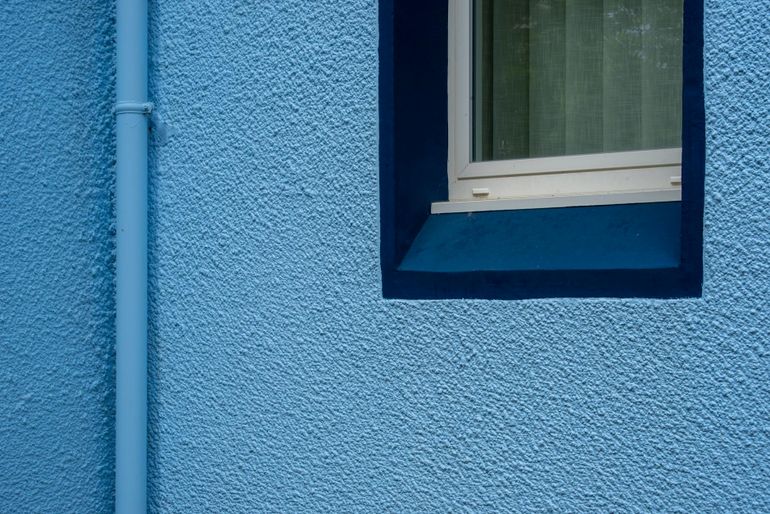

Окно в стене с оштукатуренным откосом и водосточной трубой снаружи фасада

Штукатурка откоса должна заходить на раму через примыкающий профиль — пластиковый или бумажный уголок с самоклеящейся лентой (например, APU-профиль). Он приклеивается к раме, его внешняя кромка штукатурится заподлицо, а при усадке дома или температурных колебаниях стыка «штукатурка-рама» не разрывает: трещина уходит под отрывной язычок профиля.

Если штукатур пришёл, а окна ещё не стоят, откосы делать нельзя — придётся либо бить готовую штукатурку под монтажный шов, либо ставить окно «в коробку» без нормального примыкания. Поэтому корректная очерёдность такая: окно с лентами и пеной → штукатурка стен и откосов с APU-профилем → подоконник → финишная отделка.

  • Снаружи — паропроницаемая лента (например, Robiband Outside, Illbruck ME508)
  • Изнутри — пароизоляционная лента (например, Robiband Inside)
  • По периметру рамы — APU-профиль для примыкания штукатурки
  • Подставочный профиль снизу под установку подоконника
  • Защитная плёнка на раме до завершения мокрых работ

Монтажный шов окна: что это такое и почему он важнее самого окна

Когда заказчик принимает работу, он почти всегда смотрит на само окно: ровно ли стоит рама, плавно ли ходит створка, нет ли царапин на стеклопакете. Но настоящая долговечность окна определяется не профилем и не фурнитурой, а тем, как выполнен монтажный шов — узкая полоса между рамой и стеной шириной обычно 20–60 мм. Именно через шов уходит тепло, заходит влага и пробирается сквозняк, если что-то сделано небрежно.

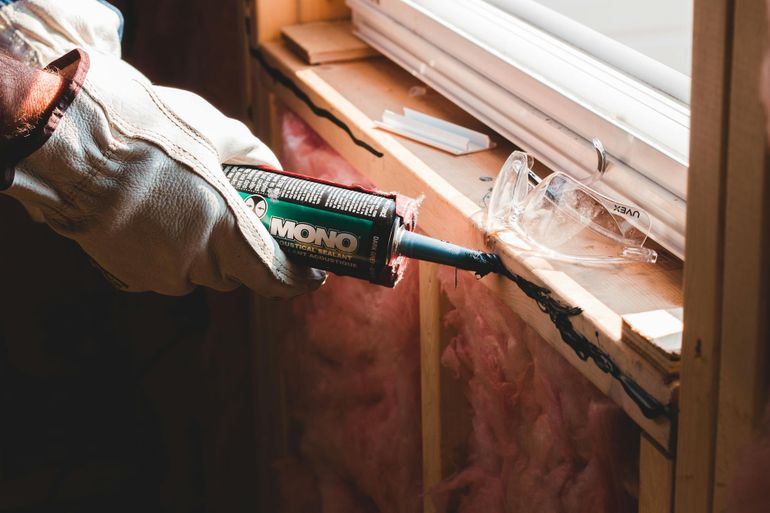

Рабочий в перчатке наносит герметик на монтажный шов окна

Монтажный шов — это не просто запененный зазор. По действующему ГОСТ 30971 это многослойная конструкция с чёткими функциями: снаружи защита от дождя и ультрафиолета, в середине теплоизоляция, изнутри защита от паров комнатного воздуха. Если хотя бы один слой пропущен или поставлен наоборот, пена со временем напитывается влагой, теряет теплоизоляцию и начинает крошиться, а на откосах появляются мокрые пятна и плесень.

Понимать устройство шва важно ещё и потому, что после установки откосов он становится невидимым. Принимать его нужно до того, как монтажники зашьют проём штукатуркой или пластиковыми панелями, — потом проверить слои можно будет только косвенно, по сквознякам, конденсату и температуре рамы зимой.

Три слоя шва простыми словами

Наружный слой — это водо- и паропроницаемая защита от улицы. Чаще всего его делают из ПСУЛ — предварительно сжатой уплотнительной ленты (например, Robiband, Илмакс, Soudaband). Лента наклеивается на раму в сжатом виде и в проёме постепенно расправляется, плотно заполняя зазор. Она не пускает внутрь дождь и ультрафиолет, но при этом выпускает пар наружу, чтобы пена под ней оставалась сухой.

Рабочий наносит герметик на стык рамы остекления при монтаже

Средний слой — монтажная пена. Это основной утеплитель шва, и работает она только тогда, когда заполняет зазор полностью, без пустот и сквозных каверн. Пену задувают одним проходом по периметру, с прогревом и увлажнением проёма зимой; обрезают её только после полного отверждения, обычно через сутки.

Внутренний слой — пароизоляционная лента (например, Робибанд ВС, Иллбрук). Её задача — не пускать в шов влажный воздух из комнаты, чтобы пар не конденсировался внутри пены при минусовой температуре снаружи. Логика всей конструкции укладывается в короткое правило: снаружи плотнее, чем посередине, изнутри плотнее, чем снаружи.

  • Наружный слой: ПСУЛ — защита от дождя и УФ, пропускает пар наружу
  • Средний слой: монтажная пена — основной утеплитель шва
  • Внутренний слой: пароизоляционная лента — не пускает пар из комнаты в пену

Типовые ошибки на шве

Самая частая ошибка — шов только из пены, без наружной и внутренней лент. Внешне всё выглядит аккуратно: пену подрезали, заштукатурили, поставили откосы. Но через два-три сезона пена под прямым солнцем и дождём рассыпается в труху, а изнутри её насыщает пар из комнаты — и окно начинает промерзать по периметру рамы.

Мастер с отвёрткой устраняет дефект у оконной рамы в квартире

Вторая типовая ошибка — слишком узкий или слишком широкий зазор между рамой и проёмом. При зазоре меньше 10 мм пена не успевает расшириться и образует плотную плёнку без ячеек, теплоизоляция падает в разы. При зазоре больше 60 мм пену кладут в несколько слоёв с перерывами, иначе внутри остаются пустоты, которые потом тянет холодом.

Третья ошибка — крепление рамы только на пену, без анкерных пластин или рамных дюбелей. Пена не является конструкционным материалом: со временем она усаживается, и тяжёлая створка начинает провисать. На приёмке стоит уточнить, чем именно закреплена рама к стене и с каким шагом — для типового окна это 4–6 точек крепления по периметру.

  • Шов только из пены, без ПСУЛ и пароизоляции
  • Зазор уже 10 мм или шире 60 мм без послойного заполнения
  • Крепление рамы только на пену, без анкеров или дюбелей
  • Подрезка пены до полного отверждения
  • Пароизоляционная лента наклеена снаружи, а ПСУЛ — изнутри (перепутаны слои)
Разрез монтажного шва окна
Разрез монтажного шва окна

Приёмка окон: геометрия, створки и шов по точкам

Приёмка окна — это не подпись в акте после беглого взгляда на чистое стекло, а последовательная проверка геометрии, работы фурнитуры и состояния монтажного шва. Большинство дефектов видны сразу, если знать, куда смотреть и какими инструментами пользоваться. Для приёмки достаточно пузырькового уровня длиной 60–100 см, рулетки, листа обычной офисной бумаги и фонарика.

Монтажник прикладывает пузырьковый уровень к деревянной оконной раме для проверки геометрии

Важно проверять окно до того, как монтажники уехали и до того, как откосы зашиты штукатуркой или сэндвич-панелями. После закрытия шва добраться до пены, ПСУЛ и пароизоляционной ленты уже не получится, а любые переделки превратятся в демонтаж отделки. Поэтому идеальный момент приёмки — сразу после монтажа рамы и запенивания, но до зашивки откосов.

Ниже — два блока: быстрый осмотр на 15 минут, который владелец делает сам, и допуски, на которые ориентируются монтажники по нормативам и здравому смыслу. Если расхождения выходят за эти рамки, это повод не подписывать акт и фиксировать замечания письменно.

Чек-лист приёмки окна

Проверяйте до того, как откосы зашиты штукатуркой

Что проверяемЧемНорма
Вертикаль и горизонталь рамыПузырьковый уровень 60–100 смОтклонение до 1,5 мм на метр, не более 3 мм на изделие
Равенство диагоналей рамы и створкиРулеткаРазница до 2–3 мм
Плавность хода створкиРукой через все положения ручкиБез заеданий и щелчков, ручка ходит мягко
Прижим уплотнителяЛист офисной бумаги по периметруЗаметное и равномерное усилие со всех сторон
Заполнение монтажного шваВизуально, фонарикомСплошная пена без пустот и каверн
Наружный слой шваОсмотр со стороны улицыПСУЛ или паропроницаемая лента по всему периметру
Внутренний слой шваОсмотр со стороны комнатыПароизоляционная лента, голой пены не видно
Состояние профиля и стеклопакетаВизуально при дневном светеБез царапин, сколов и потёртостей

Что проверить за 15 минут

Сначала проверьте геометрию рамы. Приложите уровень к вертикальным стойкам с двух сторон и к горизонтальному импосту — пузырёк должен стоять по центру, отклонение допускается в пределах 1–1,5 мм на метр. Затем рулеткой измерьте диагонали створки и рамы: разница между ними не должна превышать 2–3 мм, иначе створку со временем перекосит.

Дальше — фурнитура и створки. Откройте каждую створку, поверните ручку в положения проветривания и распашного открывания, проверьте, что движение плавное, без заеданий и щелчков. Закрытая створка не должна самопроизвольно открываться или закрываться — это говорит о завале рамы. Прижим уплотнителя проверяется листом бумаги: зажмите его створкой по периметру и попробуйте вытянуть. Усилие должно быть заметным и одинаковым со всех сторон.

Последнее — монтажный шов и примыкания. Загляните в зазор между рамой и стеной: пена должна быть сплошной, без пустот и провалов, по наружной стороне закрыта ПСУЛ (предварительно сжатой уплотнительной лентой), по внутренней — пароизоляционной лентой, например типа Робибанд или Иллбрук. Если видна голая пена со стороны улицы или комнаты, шов сделан неправильно и без защиты разрушится за пару сезонов.

  • Вертикаль и горизонталь рамы по уровню
  • Равенство диагоналей створки и коробки
  • Плавность хода ручки во всех положениях
  • Равномерный прижим уплотнителя по периметру
  • Сплошная пена без пустот в монтажном шве
  • Наличие ПСУЛ снаружи и пароизоляции изнутри
  • Отсутствие царапин на профиле и стеклопакете

Когда ставить межкомнатные двери: стяжка, полы и влажность

Межкомнатные двери — почти финальный этап ремонта. К моменту их монтажа в комнате уже должно сойтись несколько условий: высохшая стяжка, уложенное чистовое покрытие пола, готовые откосы и стабильная влажность воздуха. Если поставить дверь раньше, коробка поведётся от влаги, а полотно либо застрянет, либо повиснет с лишним зазором.

Коридор с белыми межкомнатными дверьми и уложенным деревянным полом

Порядок здесь не формальность, а защита от переделок. Деревянное или МДФ-полотно чувствительно к влажности: при 70–80% оно набирает воду и разбухает, а после высыхания дома до рабочих 40–60% коробка может скрутиться и перестать смыкаться с притвором. Поэтому двери ставят, когда мокрые работы закончены, помещение проветрено и прогрето.

Ещё одна причина оставить двери на конец — чистовой пол. Высота коробки и зазор под полотном считаются от финишного покрытия: ламината, плитки или паркета. Пока пола нет, мастер не знает, на какую отметку выставлять коробку, и любая попытка «поставить заранее, а потом подрезать» почти всегда заканчивается щелями или подпиливанием полотна.

Почему двери — последними

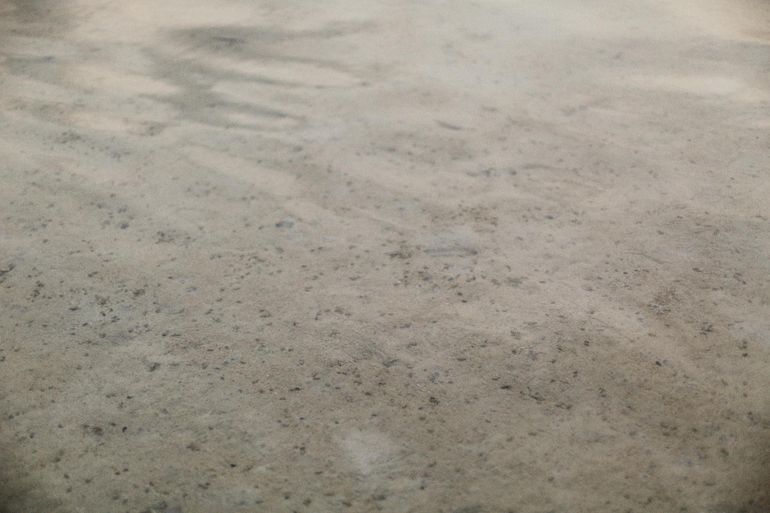

Стяжка отдаёт воду долго: цементно-песчаная толщиной 5–7 см сохнет в среднем 28 дней, полусухая — около 3–4 недель, а наливные смеси на цементной основе тоже требуют выдержки. Пока этот объём влаги не вышел, в воздухе держится повышенная влажность, и любая деревянная коробка её впитает.

Текстура свежей цементной стяжки пола, отдающей влагу при высыхании

То же касается штукатурки и шпаклёвки на откосах и стенах. Гипсовые слои сохнут быстрее, но в свежеоштукатуренной комнате влажность легко держится на уровне 65–75%. Если в такой среде смонтировать дверь, через пару месяцев полотно начнёт цеплять за притвор, а наличники — отходить от стены, потому что коробка усохнет вместе с домом.

Поэтому правильная последовательность выглядит так: сначала черновые мокрые работы и стяжка, потом высыхание, дальше штукатурка и шпаклёвка, чистовой пол, и только затем — двери. Покраска стен и поклейка обоев иногда идут до дверей, иногда после: это зависит от того, телескопические наличники или обычные.

  • Стяжка набрала прочность и высохла (ориентир — 3–4 недели для типичных толщин)
  • Штукатурка и шпаклёвка на стенах и откосах полностью сухие
  • Чистовое покрытие пола уложено или точно известна его толщина
  • Влажность воздуха в помещении вышла на 40–60%
  • Окна установлены, помещение можно нормально проветривать и отапливать

Стыки дверей с отделкой: коробка, наличники, пол

Дверь — это не только полотно и петли, а целая цепочка стыков: коробка приходит к штукатурке, наличник ложится на обои или краску, низ коробки встречается с ламинатом или плиткой, а под полотном проходит граница между двумя покрытиями пола. Если хотя бы один из этих узлов не продуман заранее, аккуратная на вид дверь начинает собирать на себе все огрехи отделки.

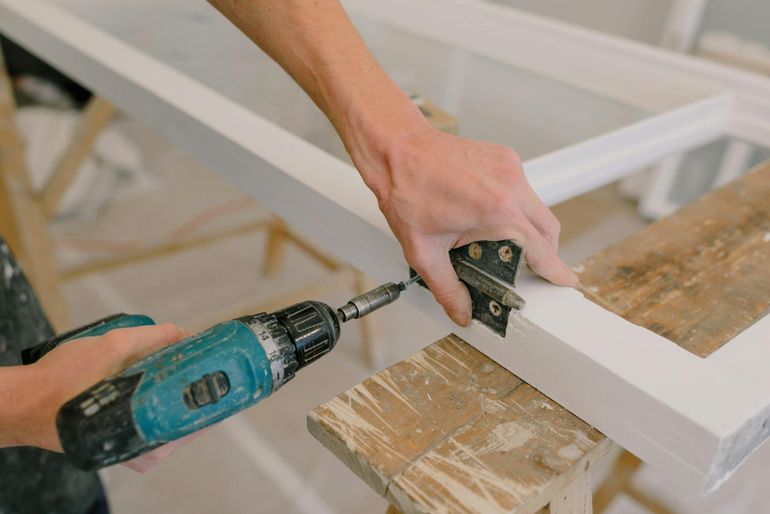

Мастер шуруповёртом крепит петлю к деревянной дверной коробке при монтаже

Логика здесь простая: коробка ставится после черновой штукатурки и стяжки, но до финишных обоев и чистового пола, либо параллельно с ними по согласованному порядку. Толщина стены с учётом штукатурки должна совпадать с глубиной коробки, иначе появятся доборы — узкие планки, которыми наращивают коробку по толщине проёма. Все зазоры между коробкой и стеной закрываются монтажной пеной, а сверху — наличником, который и формирует видимую границу между дверью и стеной.

Чтобы быстрее увидеть, где у двери проблемные узлы и как они решаются, удобно держать перед глазами короткую таблицу стыков: стена, пол, переход покрытий, доборы. По ней же удобно принимать монтаж — пройтись по каждой строке и убедиться, что мастер не оставил видимых щелей и кривых примыканий.

  • Коробка и штукатурка стены
  • Наличник и обои или краска
  • Низ коробки и ламинат
  • Переход ламинат–плитка под полотном
  • Доборы по толщине стены

Стыки двери с отделкой

Узлы, по которым удобно принимать монтаж двери

УзелКак правильноЧастая ошибка
Коробка и штукатурка стеныГлубина коробки совпадает с толщиной стены, при необходимости доборКоробка уже стены, видна полоса штукатурки за наличником
Наличник и обои/краскаПлотное прилегание по всей длине, стык в углах под 45°Щель 2–3 мм между наличником и стеной из-за заваленной стены
Низ коробки и ламинатКоробка подрезана под высоту чистового пола с подложкойКоробка стоит на стяжке, под ламинатом остаётся зазор
Переход ламинат–плитка под полотномСтык точно под центром закрытой двери, закрыт порожкомСтык смещён в сторону — виден чужой пол при открытой двери
Доборы по толщине стеныВ одной плоскости с коробкой и наличником, без ступенькиДобор выступает или утоплен, палец цепляется за грань

Приёмка межкомнатных дверей: что проверить, пока монтажники не уехали

Приёмка межкомнатной двери — это короткая, но плотная процедура: пока бригада ещё на объекте, у вас есть рычаг исправить недочёты руками тех, кто их допустил. После подписания акта и оплаты любая переделка превращается в долгий разговор, а часть дефектов вылезает только через пару недель, когда коробку поведёт или наличник отойдёт от стены.

Двери ставят почти в конце ремонта, поэтому права на ошибку у монтажников немного: рядом уже чистовые стены, ламинат, плинтус. Принимайте каждую дверь отдельно, не оптом: подойдите, откройте, закройте, осмотрите по периметру при дневном свете и при включённой лампе под углом — так лучше видны волны на наличнике и неровные зазоры.

Минимальный набор для приёмки — рулетка, строительный уровень 60–80 см, угольник и фонарик телефона. Этого хватит, чтобы пройтись по основным точкам: вертикаль коробки, прямой угол, равномерность зазора между полотном и коробкой, работа фурнитуры, прилегание наличников и аккуратность доборов.

Чек-лист приёмки межкомнатной двери

Принимайте каждую дверь отдельно, пока бригада на объекте

Что проверяемКакНорма
Вертикаль коробкиУровень 60–80 см на стойкахОтклонение до 1,5 мм на метр
Прямой угол коробкиУгольник в верхних углах90° без видимого зазора
Фиксация полотна в любом положенииОткрыть на 30°, 45°, 90° и отпуститьДверь остаётся на месте, не уезжает сама
Зазор полотно–коробкаВизуально и щупом по периметруРавномерно около 3 мм сверху и по бокам
Зазор полотно–полРулетка от чистового пола8–12 мм в комнатах, до 20 мм в санузле
Работа замка и ручкиЗакрыть–открыть несколько разЯзычок входит без поджима, ручка возвращается сама
Прилегание наличниковФонарик под острым углом вдоль стыкаБез щелей, стык в углах под 45° плотный
Доборы и видимые поверхностиЛадонью по стыкам, осмотр при светеОдна плоскость, без сколов, царапин и следов пены

Проверка хода и фиксации полотна

Откройте дверь на 30, 45 и 90 градусов и отпустите руку. Исправно установленное полотно остаётся в том положении, в котором его оставили: не уезжает само к стене и не закрывается под собственным весом. Если дверь самопроизвольно ходит — коробка завалена, нужно переставлять.

Проверьте плавность хода: полотно должно двигаться без скрипа, без касания о коробку и без рывков в зоне петель. Закройте дверь и посмотрите на зазор между полотном и коробкой по всему периметру — он должен быть одинаковым, обычно около 3 мм сверху и по бокам. Сужения или клин говорят о перекосе.

Отдельно проверьте замок и ручку: язычок должен заходить в ответную планку без усилия, ручка возвращаться в исходное положение, фиксатор работать с обеих сторон. Если приходится поджимать полотно плечом или дёргать ручку — это дефект монтажа, а не «притрётся со временем».

  • Дверь держится в положениях 30°, 45° и 90°
  • Зазор по периметру равномерный, около 3 мм
  • Полотно не задевает коробку и пол
  • Замок закрывается без поджима полотна
  • Ручка возвращается в горизонталь без задержки

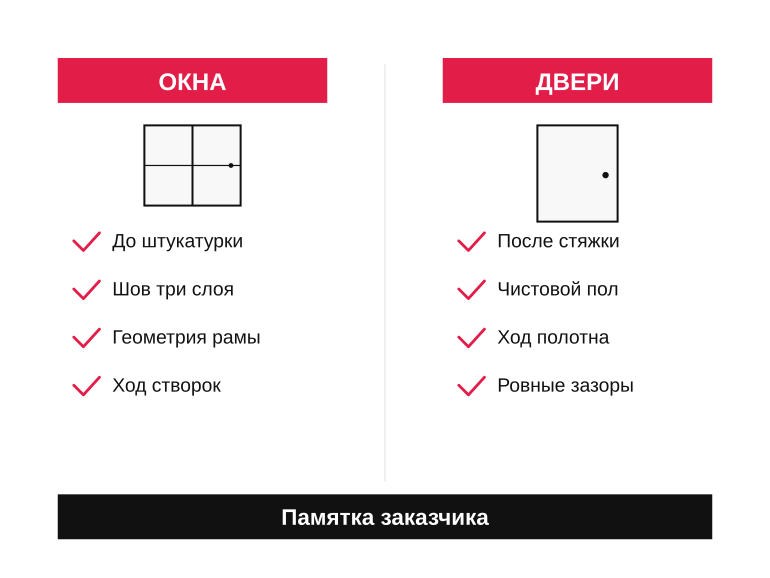

Памятка заказчика: что держать в голове до и во время монтажа

Если свести всю статью к одной странице, получится короткая логика: окна встают в коробку дома до мокрых отделочных работ, двери — после того, как полы и стены уже доведены до чистового состояния. Всё остальное — производные от этого правила и от честной приёмки по конкретным точкам, а не «на глаз».

Готовый загородный дом с установленными окнами и аккуратным фасадом

Перед монтажом полезно держать в голове не марки и не каталоги, а сценарий: что должно быть готово на объекте к приезду бригады, какие материалы шва обсуждены заранее, и по каким признакам вы будете подписывать или не подписывать акт. Тогда монтажник работает в понятных рамках, а вы не ловите проблемы постфактум — когда откосы уже зашпаклёваны, а наличники посажены на клей.

Ниже — сжатая памятка, которую удобно сохранить и открыть прямо на стройке: отдельно по окнам, отдельно по дверям, с акцентом на этап ремонта и на то, что именно проверяет заказчик своими руками, а не доверяет на слово.

  • Окна — до штукатурки откосов и финишной отделки стен, но после кладки и черновой выравнивающей штукатурки проёмов.
  • Монтажный шов окна — три слоя: внутри пароизоляционная лента, посередине монтажная пена, снаружи ПСУЛ или паропроницаемая лента.
  • Приёмка окна — уровень по горизонтали и вертикали, диагонали рамы, плавный ход створок, плотный прижим по всему контуру, отсутствие сквозняка по периметру.
  • Двери — после стяжки, чистовых полов и финишной отделки стен, до поклейки обоев в зоне наличников при использовании телескопических наличников.
  • Монтажный зазор двери — около 3–4 мм по периметру полотна, ровный по всей длине; полотно фиксируется в любом положении и не закрывается само.
  • Приёмка двери — вертикаль коробки, плотное прилегание наличников без щелей, аккуратное примыкание к полу и стене, ровная работа замка и петель без скрипа и заеданий.
Памятка: окна и двери в готовом доме
