Ошибки при закладке коммуникаций на участке: что потом сложнее всего исправить
Какие ошибки при прокладке воды, канализации и кабеля становятся неисправимыми, когда поверх уже стоят отмостка, терраса и взрослый сад — и как спланировать трассы заранее.
Почему ошибки в коммуникациях всплывают поздно и стоят дорого
Коммуникации обладают неприятным свойством: они закладываются раньше всего, а проявляют себя позже всего. Когда экскаватор копает траншеи под воду, канализацию и кабель, участок выглядит как чистый лист — нет ни отмостки, ни дорожек, ни взрослых яблонь, и кажется, что любая трасса легко правится. Через два-три года картина меняется радикально: над трубами стоит терраса, проезд закатан в бетон, а над водопроводом разрослась живая изгородь. Любая ошибка, сделанная в первый месяц стройки, теперь упирается не в саму трубу, а в то, что построено сверху.
Цена исправления почти никогда не равна стоимости участка трубы или метра кабеля. Она складывается из демонтажа отмостки, вскрытия плитки, переноса дренажа, повреждения газона и корневой системы деревьев, простоя на время работ и повторного благоустройства. По опыту, замена двадцати метров канализации в чистом поле — это один день и небольшой бюджет, а та же замена под готовой террасой и плодоносящей яблоней — это уже неделя работ, демонтаж настила, потеря дерева и переборка дорожки. Сама труба в этой смете занимает несоразмерно малую долю.
Поэтому статья построена не как инструкция по монтажу, а как разбор последствий. Мы идём от самых необратимых ошибок — трасс под фундаментом и капитальными постройками — к менее критичным, но раздражающим: отсутствию доступа к колодцам и узлам, конфликту с дорожками и посадками. Сквозная мысль простая: чем позже вскрывается ошибка в инженерке, тем дороже она стоит, и тем важнее увязать прокладку коммуникаций с этапностью — что ложится до фундамента, что до благоустройства, а что до посадок.
Позднее планирование: коммуникации придумывают после дома
Самая дорогая ошибка на участке закладывается не лопатой, а порядком решений. Когда о воде, канализации и электрике начинают думать после того, как фундамент уже застыл, любой ввод в дом превращается в компромисс: трасса идёт не там, где удобно, а там, где осталось место.
На бумаге кажется, что коммуникации — это отдельный подрядчик, который приедет потом и всё подключит. На практике порядок обратный: расположение скважины, септика, ввода газа и электрического щита определяет геометрию дома сильнее, чем многим хочется признавать. Сдвинуть стену проще на этапе эскиза, чем потом тянуть канализацию через половину участка с уклоном в обратную сторону.
Дальше — что должно быть зафиксировано до заливки фундамента, чтобы подключение воды, канализации и кабеля не превращалось через два сезона в перекопанный газон и вскрытую отмостку.
Что должно быть решено до фундамента
До того как на участке появится первая траншея под ленту или сваи, на плане должны стоять конкретные точки: где входит вода, где выходит канализация, где расположен септик, где встаёт электрический столб и щит, где предполагается ввод газа, если он планируется. Это не пожелания, а координаты с привязкой к осям дома и границам участка.
К моменту заливки фундамента важно зафиксировать глубину промерзания и точки прохода труб через ленту или плиту. Гильзы под водопровод и канализацию закладываются в опалубку заранее — пробивать готовый железобетон алмазной коронкой возможно, но это лишние деньги, пыль внутри коробки и риск задеть арматуру.
Отдельный пласт решений — рельеф и уклоны. Самотёчная канализация требует понятного перепада от дома к септику, дренаж и ливнёвка — отвода от фундамента, кабель в земле — траншеи без пересечения с будущими опорами навеса или забора. Если этого нет на бумаге, его придётся придумывать лопатой.
- Точка ввода воды и глубина заложения трубы
- Точка выхода канализации и трасса до септика с уклоном
- Место септика или станции с подъездом для ассенизатора
- Ввод электричества: столб, кабель, щит
- Ввод газа, если планируется, и охранная зона трассы
- Дренаж вокруг фундамента и точка сброса воды
- Гильзы под трубы в фундаменте
Трассы под фундаментом и капитальными постройками

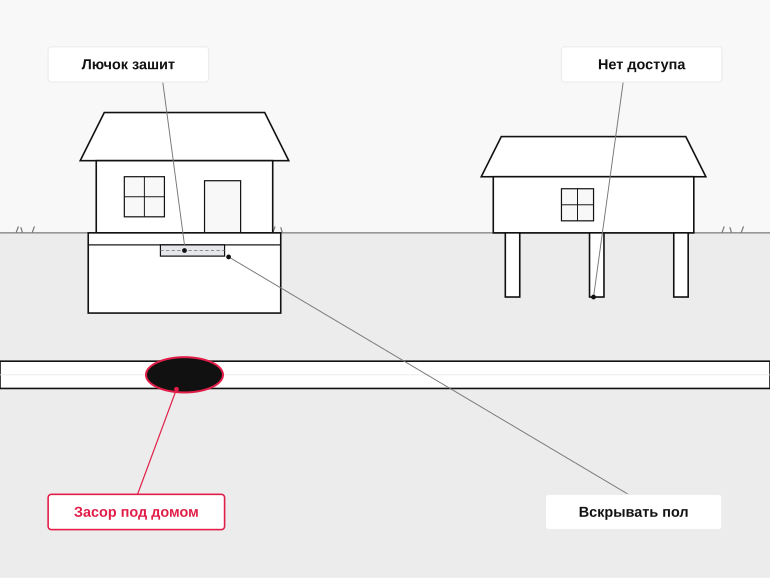

Самые тяжёлые ошибки при закладке коммуникаций — те, что оказываются физически закрыты бетоном, кирпичом или капитальной постройкой. Пока всё работает, о них не вспоминают, но как только трасса даёт течь или забивается, выясняется, что добраться до неё можно только через разрушение конструкции. Это уже не ремонт коммуникаций, а демонтаж части дома.
Логика здесь простая: труба под фундаментом или гаражом не имеет резерва на обслуживание. Любая просадка грунта, смещение гильзы, коррозия хомута или засор превращаются в задачу с ценой нового угла дома. Поэтому именно эти ошибки в редакционном разборе идут первыми — они почти не лечатся точечно и почти всегда требуют переноса трассы целиком.
Объединяет такие случаи одно: на этапе планирования никто не нарисовал план участка с будущими постройками целиком. Ввод воды кинули по кратчайшей линии, септик поставили там, где было удобно технике, а через два-три года поверх трасс выросли баня, терраса или пристройка — и доступ к узлам исчез.
Канализация под пристройкой, которой 'тогда ещё не было'
Вторая типичная история — септик и канализационный выпуск проложили по участку, исходя из контура основного дома, а через пару лет рядом выросла баня, терраса на сваях или гараж. Трасса оказалась прямо под новой постройкой, ревизионный колодец — под полом, а уклон уже не подправить.
Когда такой узел забивается, выясняется, что прочистить его через ближайший доступ нельзя: лючок зашит, постройка стоит на сваях вплотную к трубе, а вскрывать пол бани ради ревизии никто не планировал. В итоге либо ведут новую параллельную трассу в обход, либо частично разбирают пристройку — и то, и другое стоит ощутимо дороже, чем изначально нарисованный план участка.
Поэтому канализацию и дренаж разумно проектировать не под существующий дом, а под полный сценарий застройки участка на 10–15 лет вперёд: где встанет баня, гараж, хозблок, навес. Ревизионные колодцы выносят в открытые зоны — газон, отмостку, технический проход, — а не туда, где потенциально появится фундамент или капитальный настил.
- Ревизионный колодец оказался под полом бани или террасы
- Выпуск септика прошёл под будущим гаражом на плите
- Уклон трассы нарушен сваями пристройки
- Доступ к тройнику закрыт отмосткой и облицовкой цоколя
Конфликт трасс с дорожками, отмосткой и площадками
Конфликт коммуникаций с благоустройством — это история не про сами трубы и кабели, а про то, что лежит сверху. Сама замена куска трубы стоит копейки, а вот демонтаж брусчатки, бетонной отмостки или площадки под машину превращает мелкий ремонт в полноценную стройку с пылью, мусором и сорванным сезоном.
Типичная картина: ревизионный колодец канализации оказался ровно посреди парадной дорожки из клинкера, водопроводная труба ушла под отмостку дома, а силовой кабель к бане проходит под бетонной площадкой для барбекю. Пока всё работает — проблемы нет. Но любой засор, протечка или повреждение изоляции означает, что сначала придётся аккуратно разобрать покрытие, а потом думать, как собрать его обратно так, чтобы шов не бросался в глаза.
Корень ошибки почти всегда один: благоустройство делают раньше, чем финально утверждают трассы и расположение узлов, или планируют их параллельно, не сверяя чертежи. Правильная этапность — сначала трассы и колодцы с привязкой к будущим дорожкам, потом отмостка и мощение, и только в конце декоративные слои. Если порядок нарушен, восстановить покрытие один в один обычно уже не получится: партия брусчатки сменилась, бетон даёт другой оттенок, а свежий шов на отмостке всегда видно.
- Ревизионный колодец канализации под парадной дорожкой или площадкой парковки
- Водопроводная труба, уложенная под отмосткой вдоль стены дома
- Силовой кабель к бане или гаражу под бетонной площадкой
- Дренажный колодец, закрытый газоном без люка и привязки на плане
- Узел ввода воды в техническое помещение, перекрытый стеллажами и отделкой
Покрытия над коммуникациями и цена доступа
Чем капитальнее покрытие, тем дороже доступ к трассе
| Покрытие над трассой | Что придётся снимать | Сложность восстановления |
|---|---|---|
| Грунт и газон | Срезать дёрн, выкопать траншею | Низкая: газон отрастает за 1–2 сезона |
| Брусчатка на песке | Разобрать участок мощения, снять подсыпку | Средняя: можно собрать обратно, шов заметен |
| Брусчатка на бетонном основании | Резать болгаркой, ломать бетон, снимать брусчатку | Высокая: подбор партии, видимый шов |
| Бетонная отмостка | Резать и выламывать участок отмостки | Высокая: новый бетон отличается по цвету |
| Монолитная площадка под авто | Резать плиту алмазным диском, демонтировать арматуру | Очень высокая: фактически заливка заново |
Пересечение трасс с будущим садом и посадками
Когда участок только размечают, он выглядит ровной площадкой, и трассы хочется вести по кратчайшей прямой — от скважины к дому, от дома к септику. На этом этапе ещё нет ни яблонь, ни живой изгороди, ни грядок, и кажется, что место под сад найдётся где угодно. Через три-пять лет картина меняется: над водопроводом разрастается груша, корни туи уходят в сторону канализационной трубы, а грядки оказываются ровно над ревизионным колодцем. Проблема в том, что сад растёт медленно, а ошибка планировки проявляется именно тогда, когда исправлять её уже жалко.
Самый болезненный сценарий — конфликт корней с канализацией и дренажом. Корни ивы, тополя, клёна, а из плодовых — старой груши и сливы активно ищут влагу и со временем находят малейшие неплотности на стыках труб. Внутри трубы образуется плотный войлок из тонких корешков, канализация начинает 'тупить', прочистка тросом помогает на месяц-другой, а потом всё повторяется. К этому моменту дереву обычно 7–10 лет, у него сформированная крона, и владелец стоит перед выбором: пилить взрослое дерево или каждый год вызывать прочистку. С водопроводом проще в плане засоров, но если труба лежит мелко и проходит под приствольным кругом, любая земляная работа рядом со стволом — это риск и для трубы, и для корневой системы.
Отдельная история — огород и теплица над трассами. Если грядки или фундамент теплицы оказались ровно над водопроводом или канализацией, любая авария превращается в раскопки по живому: снимать дуги, разбирать короба, выкидывать многолетники вроде ревеня или спаржи, которые сидят на месте годами. Поэтому трассы стоит закладывать до того, как нарисован сад, а не наоборот: сначала на плане появляются дом, септик, скважина и линии между ними с охранными коридорами, и только потом — деревья, кустарники, грядки и теплица. Хотя бы метровый коридор вдоль трассы, свободный от крупных посадок, экономит потом и деньги, и нервы.
- Деревья с агрессивной корневой системой над канализацией, например ива, тополь, клён
- Плодовые с глубоким стержневым корнем над водопроводом, например груша, слива, орех
- Живые изгороди из туи или боярышника вдоль трассы без отступа
- Стационарные теплицы и капитальные грядки поверх труб
- Многолетние посадки над ревизионными колодцами и кессоном скважины
Отсутствие технологического доступа к узлам и ревизиям
Эта ошибка отличается от остальных тем, что сами трассы уложены правильно: трубы целы, уклоны выдержаны, кабели в гофре. Проблема возникает позже, когда поверх узлов появляется терраса, теплица, мощёная площадка или плотная посадка кустарника. Формально всё работает, но обслуживать систему становится невозможно без демонтажа благоустройства.
Сценарий типичный: люк септика оказывается под настилом террасы, потому что её пристроили через два года после ввода дома. Ассенизатор приезжает, а шланг тянуть некуда — приходится откручивать половину досок, а иногда и пилить лаги. То же с водомерным колодцем под отмосткой и распределительной коробкой освещения, которую закрыли подпорной стенкой из габионов. Стоимость каждой такой 'мелочи' при обслуживании — от нескольких тысяч за вскрытие до полной переделки участка благоустройства.
Сквозная мысль здесь простая: при планировании дорожек, террас и посадок нужно держать в голове карту узлов с привязкой к реальным размерам люков и зон обслуживания. Запас пространства вокруг ревизии — минимум метр в свободном радиусе, а над крышкой септика — вообще никаких капитальных конструкций. Это решается на этапе ландшафтного проекта, а не после того, как уложена брусчатка.
К каким узлам нужен сохранённый доступ
Над этими точками не должно быть капитальных конструкций
| Узел | Периодичность доступа | Что нельзя размещать сверху |
|---|---|---|
| Люк септика | Несколько раз в год — откачка | Террасы, мощёные площадки, капитальные постройки |
| Ревизия канализации | 1–2 раза в год — прочистка | Бетонная отмостка, фундаменты, плотное мощение |
| Коллектор дренажа | Раз в сезон — осмотр и промывка | Капитальные грядки, бетонные дорожки |
| Водомерный колодец | Ежемесячно — снятие показаний | Отмостка, настилы, плотные посадки |
| Распределительный щит | По мере необходимости | Подпорные стенки, габионы, плотные изгороди |
| Газовый ввод | Ежегодная проверка | Любые постройки и капитальное мощение в охранной зоне |
Узлы, к которым нужен ежегодный доступ
К этой группе относятся точки, которые открывают и обслуживают как минимум раз в сезон: люк септика и его вентиляционная горловина, ревизионные колодцы канализации, водомерный узел, фильтры грубой очистки воды, коллектор дренажа и приёмные решётки ливнёвки. Если хотя бы один из них закрыт капитальной конструкцией, проблема даст о себе знать в первый же год эксплуатации.
Самый болезненный пример — септик под террасой или парковочной площадкой. Откачка превращается в спецоперацию: либо тянуть шланг через весь участок (а у машины ассенизатора он ограничен, обычно 15–20 метров), либо разбирать настил. Похожая история с приёмными решётками ливнёвки: их забивает листвой и илом каждую осень, и если решётка оказалась под клумбой с многолетниками, чистить её будут раз в пять лет — а потом удивляться, почему вода стоит у крыльца.
Над такими узлами оставляют либо открытый грунт с гравийной отсыпкой, либо съёмные элементы благоустройства: например, террасные модули на регулируемых опорах, плитку на сухой подсыпке без бетонирования, декоративную крышку-имитацию валуна для люка септика. Любая капитальная заливка над этими точками — гарантированный конфликт через год-два.
- Люк септика и вентиляционная горловина
- Ревизионные колодцы канализации
- Водомерный узел и фильтры грубой очистки
- Коллектор дренажа
- Приёмные решётки ливнёвки
- Распределительный щит освещения участка
Ошибки глубины, уклонов и взаимного расположения трасс
Самые обидные ошибки в коммуникациях — те, что не видны после засыпки траншеи. Глубина заложения, уклон, взаимное расположение труб и кабелей не считываются глазом, и пока система работает в щадящем режиме, кажется, что всё в порядке. Проблема вскрывается сезонно: в первые сильные морозы, в затяжные дожди или через два-три года, когда грунт окончательно сядет и труба провиснет. К этому моменту над трассой уже лежит газон, отмостка или дорожка, и любое исправление превращается в локальный демонтаж благоустройства.
Логика этих ошибок одинаковая: на этапе закладки сэкономили несколько часов работы экскаватора или пару метров кабеля, а через сезон получили перекладку участка трассы целиком. Водопровод, проложенный выше глубины промерзания, замерзает в первую же бесснежную зиму; канализация без уклона начинает регулярно забиваться; силовой кабель рядом со слаботочкой даёт наводки и помехи; дренаж, выведенный выше уровня стоков, работает в обратную сторону. Все эти случаи объединяет одно — исправить их сверху, не вскрывая трассу, практически невозможно.
Ниже — типовые ошибки этой группы, которые встречаются чаще всего и почти всегда требуют именно перекладки, а не точечного ремонта. Стоит держать их в голове ещё на этапе проектирования, потому что после засыпки и благоустройства цена вопроса вырастает в разы.
- Водопровод заложен выше глубины промерзания грунта — труба замерзает в первую холодную зиму без снега, приходится либо греть кабелем, либо перекладывать глубже.
- Канализация уложена без уклона или с обратным уклоном — стоки застаиваются, трубу регулярно забивает, прочистка тросом помогает на месяц-два.
- Силовой кабель и слаботочка (например, интернет, телефон, сигнализация) уложены в одну траншею без разнесения и экранирования — наводки, помехи, нестабильная связь.
- Дренажные трубы выведены выше уровня канализационного коллектора или дренажного колодца — вода идёт самотёком в обратную сторону, участок подтапливает.
- Газовая труба пересекает водопровод или электрокабель без соблюдения нормативных расстояний по вертикали — проблема всплывает при подключении и проверке.
- Трасса уложена без песчаной подушки и обсыпки — труба ложится на камни, через пару сезонов появляются точечные деформации и течи.
- Колодцы и ревизии засыпаны вровень с грунтом без выноса крышек наверх — найти узел через год можно только щупом или металлоискателем.
Что сложнее всего исправить и с чего начать планирование
Если выстроить все ошибки закладки коммуникаций по шкале необратимости, на самом верху окажутся трассы, ушедшие под фундамент и капитальные постройки. Их нельзя ни перенести, ни нормально обслужить, и любая авария там превращается в демонтаж конструкции, а не в локальный ремонт. Чуть ниже — ошибки геометрии: недостаточная глубина, неверные уклоны самотёчной канализации, ввод воды выше точки промерзания. Их теоретически можно переделать, но фактически это перекоп всего участка.
Средний уровень — это ошибки доступа и ревизий: люки и колодцы, замощённые плиткой, септик под газоном без подъезда ассенизатора, распределительные коробки, замурованные в стяжку. Здесь исправление обычно сводится к разрушению благоустройства, а не самих труб и кабелей. Самый прощающий уровень — конфликты с дорожками и посадками: дерево над трассой, грядка над полем фильтрации, отмостка, перекрывшая ревизию. Это больно, но решается перепланировкой ландшафта, а не вскрытием бетона.

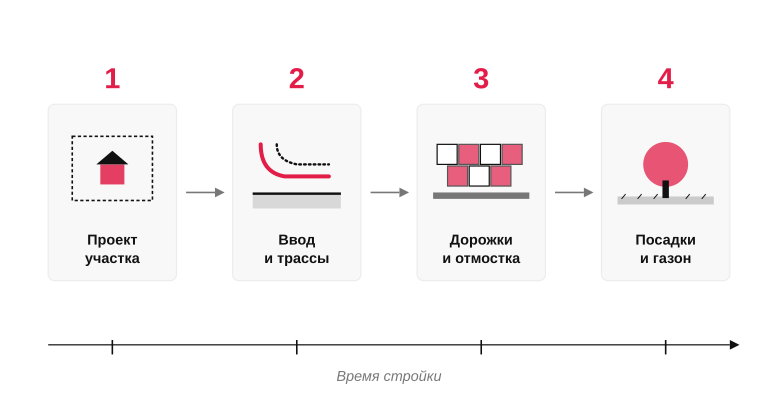

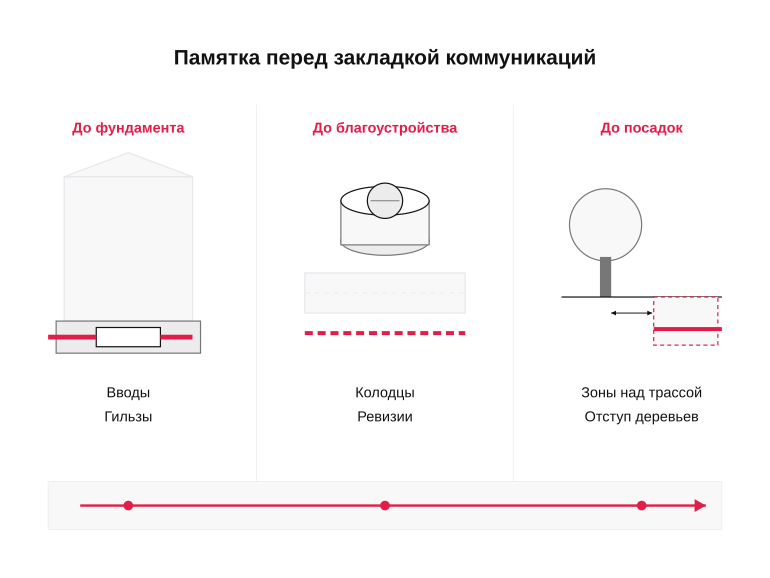

Отсюда и логика этапности, которую стоит держать в голове ещё до первого экскаватора. До фундамента закрываются вопросы вводов, гильз и трасс, проходящих под пятном застройки. До благоустройства — расположение колодцев, ревизий, точек подключения и пересечений с будущими дорожками. До посадок — зоны над трассами и септиком, отступы от деревьев с агрессивной корневой системой, например тополей, ив и клёнов. Если соблюсти этот порядок, большая часть дорогих ошибок просто не успевает случиться.
- До фундамента: ввод воды, канализационный выпуск, гильзы под несущими стенами, трассы под пятном дома и гаража
- До фундамента: глубина заложения ниже промерзания, уклоны самотёчных труб, точки выхода электрики и газа
- До благоустройства: расположение ревизий и колодцев, подъезд к септику, пересечения трасс с будущими дорожками и площадками
- До благоустройства: распределительные щитки, наружные розетки, опоры освещения, поливочные краны
- До посадок: коридор над трассами свободен от деревьев и кустарников, отступы от септика и поля фильтрации
- До посадок: над люками и ревизиями — только газон или съёмное мощение, без многолетников и крупномеров
