Плохой подъезд к участку: почему дорога для техники и доставки может сделать стройку неподъемной
Узкая дорога, слабый мост и тесный поворот могут удвоить стоимость доставки материалов. Разбираем, что замерить и проверить до покупки участка, чтобы стройка не встала из-за подъезда.
Почему подъезд к участку — это часть сметы, а не мелочь
В смете обычно учитывают материалы, работы и проект, а дорогу к участку считают данностью. На деле именно подъезд решает, заедет ли на площадку бетоновоз на 8 кубов длиной около 9 метров, манипулятор с пачкой шестиметрового бруса или фура с газобетоном массой до 20 тонн. Если ширина, радиусы или несущая способность не вытягивают, доставку придётся дробить на мелкие рейсы и догружать вручную.
Каждое ограничение пересчитывается в деньги. Узкая дорога — это бетон малыми миксерами по 4 куба вместо одного рейса на 8: двойная стоимость доставки и риск холодного шва в фундаменте. Слабый мост или деревянный настил через канаву — отказ от тяжёлой техники и аренда автокрана с вылетом стрелы 20–30 метров, чтобы подавать материалы через забор. Раскисшая весной колея — простой бригады по 5–8 тысяч рублей в день или экстренная отсыпка щебнем фракции 40–70 на 2–3 КамАЗа. Любая позиция тянет на 100–300 тысяч рублей, а вместе они добавляют к смете 10–15%.
Поэтому подъезд оценивают до сделки, а не после заливки фундамента и первой машины блоков. Дорога — это часть стройплощадки, просто вынесенная за её границы. Смотреть на неё нужно по тем же параметрам: ширина проезжей части, несущая способность грунта и мостов, радиус разворота для длинномера, высота проводов и нависающих веток, сезонная проходимость. Дальше разберём, какая техника физически не проедет к типовому участку в СНТ или коттеджном посёлке, что именно подорожает и какие проверки сделать до подписания договора купли-продажи.
- ширина проезжей части и наличие карманов для разъезда
- несущая способность грунта, мостов и настилов через канавы
- радиус разворота для длинномера 9–13 метров
- высота проводов, ворот и нависающих веток
- сезонная проходимость — весенняя распутица и зимние заносы
Какая техника приезжает на стройку и что ей нужно от дороги
Чтобы понять, проедет ли стройка к участку, смотрите на дорогу глазами водителя конкретной машины. Бетоновоз, манипулятор, автокран и фура с блоками или утеплителем — это не просто 'грузовик': у каждого свои габариты, масса, радиус разворота и допустимая нагрузка на ось. Поворот под 90 градусов между заборами, провисший провод над улицей, дощатый мостик через канаву — каждое такое препятствие превращается в отдельную проблему, которую решают деньгами заказчика.
Базовый ориентир по ширине проезда для тяжёлой техники — около 3,5 метров чистого полотна плюс по 0,5 метра запаса с каждой стороны, чтобы колесо не уходило в кювет, а зеркала не задевали забор. По высоте критичны провода, ветки и арки ворот: миксеру и манипулятору нужно около 4 метров свободного габарита, иначе стрела или бочка цепляют СИП и оставляют полулицы без света. По массе важна не только грузоподъёмность моста через канаву (для старых деревянных настилов это часто 3,5–10 т), но и несущая способность самой дороги в распутицу: на размокшем суглинке миксер проседает по ступицу за два-три проезда.
Отдельно считайте радиус разворота и длину тупиковой площадки. Полноразмерному миксеру нужен круг диаметром 18–20 метров, длинномеру — от 22 метров, иначе развернуться можно только многоходовой 'ёлочкой'. Если такой площадки в конце улицы нет, водитель либо откажется ехать, либо будет сдавать задним ходом сотни метров — за это перевозчик берёт надбавку 20–50% или включает счётчик простоя по 2500–4000 рублей в час.
Требования основных строймашин к подъезду
| Техника | Масса и габариты | Что нужно от дороги |
|---|---|---|
| Автомиксер 7–9 м³ | 25–32 т, длина 8–9 м, ширина 2,9 м | Проезд от 3,5 м, твёрдое основание, разворот 18–20 м |
| Мини-миксер 4 м³ | около 15 т, ширина 2,5 м | Проходит по узким улицам, но рейсов вдвое больше |
| Манипулятор 5–10 т | 12–18 т, длина 8–10 м | Свободная площадка 5 м сбоку под опоры, высота от 4 м |
| Автокран 25 т | 30–40 т, длина до 12 м, до 20 т на опору | Твёрдое основание под аутригерами, подкладки 200×200 мм |
| Длинномер 20 т (брус, газобетон) | сцепка 16–20 м | Разворотная площадка от 22 м, проезд без резких 90° |
| Автобетононасос | 28–40 т, стрела 28–36 м | Горизонтальная площадка 8×8 м под выносные опоры |
Бетоновоз и автомиксер
Полноразмерный автомиксер на 7–9 кубов в загруженном виде весит 25–32 тонны, длина 8–9 метров, ширина по зеркалам — почти 3 метра, нагрузка на заднюю тележку доходит до 20 тонн. Такая машина уверенно идёт по сухой грунтовке с твёрдым основанием, по щебню или асфальту. На размокшей глине весной и осенью она садится на мосты за один заезд, а вытаскивать её придётся трактором — например, МТЗ-82 или гусеничным бульдозером. Это 8–15 тысяч рублей за выезд плюс простой завода.
Если подъезд узкий или слабый, бетон везут мини-миксерами на 4 куба (масса около 15 т, ширина 2,5 м) или перегружают на месте в малые ёмкости и тачки. Каждый такой обходной путь — это удвоенное число рейсов, надбавка 800–1500 рублей к стоимости куба и риск холодного шва в фундаменте, если очередная машина опоздает на разгрузку больше чем на 1,5–2 часа.

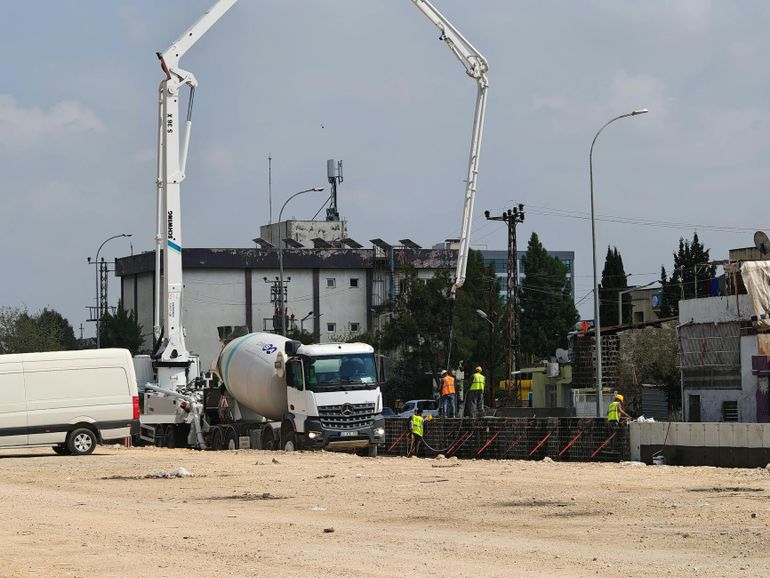

Отдельная боль — бетононасос. Автобетононасос со стрелой 28–36 метров сам по себе тяжелее миксера (28–40 т) и требует ровной горизонтальной площадки 8×8 метров с твёрдым основанием под выносные опоры, иначе аутригеры уходят в грунт. Если насос не встаёт в радиусе работы стрелы, бетон тащат вёдрами, мотопомпой или по лоткам — заливка плиты на 30 кубов из спокойной шестичасовой операции превращается в полуторасуточный аврал бригадой из 8 человек.
- Полный миксер 7–9 м³: масса 25–32 т, длина 8–9 м, ширина 2,9 м
- Мини-миксер 4 м³: масса около 15 т, ширина 2,5 м, проходит по узким улицам
- Автобетононасос: масса 28–40 т, площадка под опоры 8×8 м
- Критичная ширина проезда — от 3,5 м чистого полотна
- Высота под проводами и ветками — не менее 4 м
- Радиус разворота — от 18–20 м

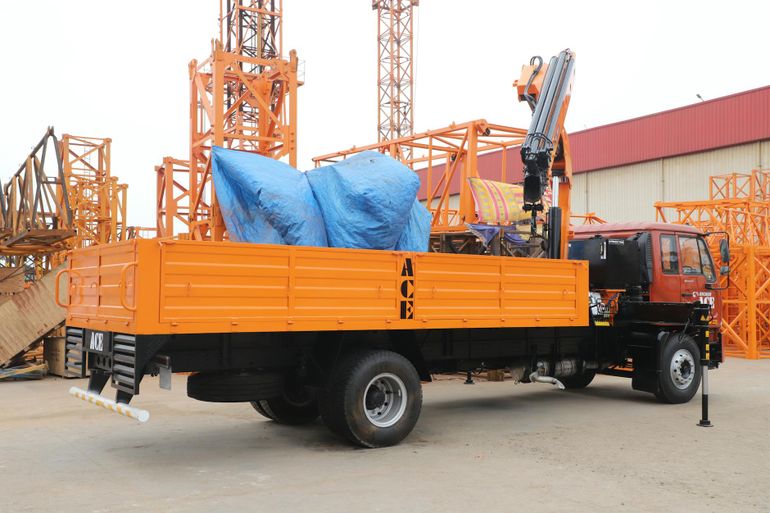

Манипулятор, автокран и длинномер
Манипулятор грузоподъёмностью 5–10 тонн — рабочая лошадка частной стройки: им снимают поддоны с газобетоном (например, Ytong или Бонолит по 1,8 т), плиты перекрытия ПК, ёмкости септика (например, Топас или Танк), пачки доски и металлочерепицу. Длина машины 8–10 метров, масса 12–18 тонн. Для работы стрелой нужна свободная площадка около 5 метров с одной из сторон кузова — иначе опоры некуда вывесить и груз через забор не подать.
Автокран на 25 тонн и выше — отдельная история. Масса 30–40 тонн, длина с противовесом до 12 метров, давление на каждую опору доходит до 20 т. Ему нужен не только проезд, но и твёрдое основание под аутригерами — обычно подкладывают стальные плиты или дубовые брусья 200×200 мм. На мокром грунте или свежей засыпке опоры продавливают землю на 20–40 см, кран кренится, и стрела физически не поднимает расчётный груз без риска опрокидывания.
Длинномер на 20 тонн привозит брус 6 и 12 метров, металлопрокат, плиты OSB, пачки утеплителя — например, Rockwool или ТехноНИКОЛЬ. Сцепка тягач+полуприцеп длиной 16–20 метров почти не разворачивается в тупике сельской улицы шириной 4–5 метров. Если разворота нет, материал перегружают на бортовые ЗИЛы или ГАЗоны у въезда в посёлок: плюс 15–30% к стоимости доставки, потерянный день и риск повредить пачки при двойной перевалке.
- Манипулятор 5–10 т: длина 8–10 м, масса 12–18 т, нужна площадка под опоры с одной стороны
- Автокран 25 т: масса 30–40 т, давление на опору до 20 т, требует подкладок под аутригеры
- Длинномер 20 т: сцепка 16–20 м, почти не разворачивается в тупике
- Перегруз на малую технику у въезда — +15–30% к доставке и минус один рабочий день
Узкий проезд и негде развернуться: первая категория проблем
Главная ошибка покупателя — мерить подъезд по легковушке. Если до ворот доехал кроссовер шириной 1,9 метра, кажется, что и грузовик пройдёт. Но бетоносмеситель на шасси КамАЗ или МАЗ — это 9–10 метров длины, 2,7 метра по зеркалам, 25–32 тонны массы и радиус разворота 12–15 метров. В проезде старого СНТ шириной 3 метра, с глухим профлистом сразу за канавой, такая машина встанет перед первым поворотом или начнёт срезать зеркалами чужие ворота, столбы и оголовки колодцев.
Вторая ловушка — то, что не видно при пешем осмотре: высота и боковые помехи. Провода СНТ на 3,5–4 метрах, ветки старых яблонь, надземная газовая труба над соседским въездом, ферма шлагбаума при въезде в посёлок — любое из этого останавливает технику выше 4 метров. Под удар попадают манипулятор со сложенной стрелой, автокран 25 тонн, самосвал с поднятым кузовом и тентованная фура с газобетоном высотой по тенту до 4,2 метра. Водитель не станет рисковать ОСАГО и стрелой за 2 миллиона — развернётся. Холостой рейс обойдётся в 5–15 тысяч, а машину поменьше придётся искать срочно и дороже.
Третья проблема — негде развернуться на участке или в конце улицы. Если бетоновоз зашёл задним ходом 150–200 метров по кривому проезду, слил бетон через лоток и должен так же выехать, на второй рейс он не пойдёт. А под плиту нужно ещё 3–4 машины. Дальше начинается перегруз в малые миксеры на 2–4 куба с наценкой 1500–2500 рублей за куб, ручная переноска блоков и арматуры за 30–50 метров или аренда куска соседнего участка под разворот за 3–5 тысяч в день.
- Ширина проезда меньше 3,5 метров — фура 20 тонн и бетоновоз не пройдут
- Глухие заборы из профлиста вплотную к дороге — нет места под зеркала и свес кузова
- Низкие провода и ветки ниже 4,5 метров — не пройдёт манипулятор и автокран
- Резкий поворот 90° у ворот участка — длинномер 12 метров не впишется в радиус
- Тупик без разворотной площадки 12×12 метров — водитель откажется от рейса
- Газовая труба-надземка или шлагбаум на въезде в СНТ с ограничением 3,5 метра по высоте
- Хлипкий деревянный мостик через канаву с ограничением 5–8 тонн на ось
Слабое покрытие, распутица и хлипкий мост: вторая категория проблем
Вторая категория проблем коварнее первой: дорога к участку формально есть, по ней ездят легковушки и УАЗы соседей, но тяжёлая стройтехника на неё не зайдёт. Покрытие не держит нагрузку, обочина сползает в кювет под весом миксера на 30 т, а единственный мост через ручей рассчитан только на легковой транспорт. Летом в сухую погоду всё выглядит проезжим — и покупатель участка обманывается на осмотре.
Сезонность решает всё. Грунтовка, по которой в июле спокойно идёт фура, в октябре превращается в колею по ступицу, а в апреле — в жидкое месиво, где садится даже полноприводный КамАЗ-вездеход. Если стройка запланирована на весну или позднюю осень, окно для завоза материалов сужается до нескольких сухих недель или до устойчивого мороза ниже −5 °C. Дальше начинается простой: бригада сидит без работы, счётчик аренды опалубки тикает, а бетон везти не на чем.
Отдельная история — искусственные сооружения: мосты, трубы под насыпью, дамбы через мелиоративную канаву. Их несущая способность редко указана на табличке, а владелец дороги (СНТ, муниципалитет, частник) часто неизвестен. Бетоновоз массой 30 т, заехавший на мост с проектной нагрузкой 10 т, в лучшем случае развернётся за 200 метров до участка. В худшем — провалится, и подъём техники краном и ремонт сооружения лягут на застройщика.
Грунтовка и сезонная распутица
Грунтовка без щебёночного основания держит технику только в сухой период и в устойчивый мороз. В межсезонье верхний слой насыщается водой, теряет сцепление, и колёса продавливают колею до глины. Миксер с бетоном весит около 30 т на четырёх осях — после одного рейса дорога может стать непроезжей для следующего, и соседи быстро об этом напомнят.
Для застройщика это означает сжатое окно завоза. Монолитный фундамент придётся либо лить в июле–августе по сухому, либо ждать январских морозов, когда грунт промёрзнет на 30–40 см. Весной и осенью бетон, кирпич, газоблок (например, Ytong или Bonolit), металлочерепицу по раскисшей грунтовке везти либо нечем, либо приходится разгружать на твёрдой дороге и докидывать до участка трактором с тележкой.
Вынужденных решений обычно три, и каждое отражается в смете. Первое — отсыпка временной дороги щебнём фракции 40–70 мм слоем 20–30 см по геотекстилю (например, Дорнит или Тайпар): на 200 м подъезда это 120–200 м³ щебня и 400–700 тыс. рублей за материал и работу. Второе — перевалка: фура с газоблоком разгружается на твёрдой дороге, а до участка груз везёт трактор МТЗ с тележкой по 3–4 т за рейс, что добавляет 15–25 тыс. рублей за машину и растягивает доставку с часа до целого дня. Третье — ждать сезон: график сдвигается на 2–4 месяца, идёт аренда опалубки, коробка часто уходит в зиму без кровли, а это уже риск для кладки и утеплителя.
- Отсыпка временной дороги щебнем фракции 40–70 мм — 400–700 тыс. рублей за 200 м подъезда
- Укладка дорожных плит б/у (ПДН, ПАГ) на грязевые участки с последующим демонтажом и вывозом
- Перегрузка бетона из миксера в малый самосвал или подача бетононасосом на 30–40 метров
- Зимний завоз тяжёлых материалов с хранением на участке до начала сезона
- Аренда полноприводного тягача (например, Урал или КамАЗ-43118) для вытаскивания застрявшей техники
Слабый мост и ограничение по массе
Мост или труба под дорогой — точка, где логистика стройки может встать намертво. Деревянный настил на старых сваях, бетонная плита через мелиоративную канаву, гофрированная металлическая труба под насыпью — у всех таких сооружений есть ресурс, и он часто исчерпан. Бетоновоз, автокран на 25 т, фура с газоблоком на такой переезд не зайдут, даже если водитель согласится рискнуть: страховка перевозчика подобные случаи не покрывает.
До покупки участка пройдите весь маршрут от трассы пешком и зафиксируйте каждое искусственное сооружение: ширину проезжей части, знаки ограничения массы (3,5 т, 10 т, 20 т), состояние опор и настила. Если знака нет, это не значит, что мост держит 30 т, — скорее, его несущую способность просто никто не считал, а отвечать за провал будет тот, кто сломает. На что смотреть при осмотре:
Обходные решения почти всегда дорогие. Либо усиление моста за свой счёт по согласованию с владельцем дороги (проект, согласования, до полумиллиона рублей за скромный переезд), либо дробление поставок. Бетон вместо одного миксера на 8 м³ везут тремя по 2,5 м³, и кубометр выходит на 1500–2500 рублей дороже. Манипулятор на 20 т заменяют 5-тонным с двойным числом рейсов, автокран — на меньший с удлинённой стрелой, что ограничивает вылет и усложняет монтаж плит перекрытия.
- Знак ограничения массы на въезде на мост (3,5 т, 10 т, 20 т)
- Видимые трещины, прогибы настила, гнилые брусья и ржавые металлические балки
- Размытые опоры, подмытые береговые откосы, осыпавшаяся отсыпка
- Узкая проезжая часть (меньше 3,5 м) без возможности разъезда со встречной техникой
- Отсутствие информации о владельце и балансодержателе сооружения — некому согласовать усиление
Что именно дорожает из-за плохого подъезда
Плохой подъезд редко попадает в смету отдельной строкой — он растворяется в десятках мелких доплат, которые в сумме дают 15–30% к бюджету коробки. Каждое ограничение проезда оборачивается вынужденной логистикой: вместо одной фуры приходят три ГАЗона, вместо миксера на 8 кубов — два по 4, вместо манипулятора с поддонами — четыре грузчика на полдня. В коммерческих предложениях поставщиков этих расходов нет, они всплывают только по факту приёмки.
Самое дорогое — там, где ломается штатная схема доставки. Если бетоновоз на 7–9 кубов не доехал, бетон везут малыми миксерами по 2–4 куба с наценкой 20–40% за куб либо подают через бетононасос (аренда 25–35 тыс. рублей за смену), теряя подвижность смеси. Манипулятор не прошёл по ширине — поддоны с газобетоном (например, Ytong или Bonolit) и кирпич снимают вручную: бригада из 3–4 человек на 4–6 часов. Зимой добавляется прогрев бетона греющим проводом ПНСВ, противоморозные добавки (например, формиат натрия) и доплата за работу при минусе.
Отдельная статья — обустройство самого въезда. Временные дорожные плиты ПДН обходятся в 3–5 тыс. рублей за плиту в месяц плюс доставка и монтаж краном. Слабый участок усиливают геотекстилем (например, Дорнит-300) и слоем ПГС 20–30 см, колею отсыпают щебнем фракции 40–70. Для буксировки застрявших машин держат на подхвате трактор, например МТЗ-82, по 3–5 тыс. рублей за выезд. Эти траты редко закладывают заранее, но без них стройка встаёт на земляных работах и фундаменте, а неделя простоя бригады — это ещё 30–60 тыс. рублей сверху.
- Перегрузка бетона из большого миксера в малые машины по 2–4 куба с наценкой 20–40% за куб
- Ручная разгрузка кирпича, газобетона и поддонов с цементом силами бригады из 3–4 грузчиков
- Аренда мини-техники: мини-экскаватор, например Bobcat E17, мини-миксер на 2 куба, узкий манипулятор на шасси ГАЗ
- Временные дорожные плиты ПДН или щебёночная отсыпка фракцией 40–70 на въезде
- Доплата за малотоннажную доставку газелями и ГАЗонами вместо фуры 20 т
- Простой техники и бригады в распутицу и после сильных дождей — от 30 тыс. рублей за неделю
- Зимний завоз с прогревом бетона проводом ПНСВ и противоморозными добавками, например с поташом или формиатом натрия
- Буксировка застрявших машин трактором, например МТЗ-82, по 3–5 тыс. рублей за выезд
- Усиление слабых участков геотекстилем Дорнит и слоем ПГС 20–30 см
Как ограничения проезда превращаются в деньги
| Ограничение | Вынужденное решение | Что дорожает |
|---|---|---|
| Узкий проезд меньше 3,5 м | Мини-миксеры по 2–4 куба вместо одного на 8 | +20–40% к стоимости куба бетона, риск холодного шва |
| Слабый мост с лимитом 5–10 т | Дробление поставок или усиление сооружения | +1500–2500 ₽ за куб бетона или до 500 тыс. ₽ за усиление |
| Распутица и грунтовка без основания | Отсыпка щебнём по геотекстилю или перевалка | 400–700 тыс. ₽ за 200 м подъезда либо +15–25 тыс. ₽ за машину |
| Нет разворотной площадки | Сдача задним ходом или аренда соседнего участка | Надбавка 20–50% за рейс, 3–5 тыс. ₽/день за разворот |
| Низкие провода и ветки до 4 м | Замена техники на меньшую или аренда автокрана | Холостой рейс 5–15 тыс. ₽, +30–50% к доставке |
| Нет доступа для бетононасоса | Подача бетона вёдрами и по лоткам | Бригада 8 человек на 1,5 суток вместо 6 часов |
| Запрет проезда тяжёлых машин в СНТ | Целевой взнос и малотоннажная доставка | Взнос 30–50 тыс. ₽ плюс газели вместо фуры |
От чего придётся отказаться или что переделать в проекте
Если бетоновоз АБС-7, длинномер с пачкой бруса 6 м и автокран со стрелой 14 м до участка не доезжают, проект превращается из чертежа в логистическую задачу. Часть решений архитектора держится именно на тяжёлой технике: монолитная плита толщиной 250 мм — это 30–40 кубов бетона за одну заливку, миксеры и бетононасос со стрелой 28–36 м. ЖБИ-перекрытия требуют крана от 16 т, готовые деревянные фермы пролётом 9–12 м — манипулятора и фуры. Уберите доступ для этой техники — и узлы проекта придётся переразбивать по цепочке.
Жертвуют обычно тремя вещами: фундаментом, перекрытиями и крупными элементами — фермами, балками, блоками вроде газобетона Ytong или Bonolit толщиной 400–500 мм, керамики Porotherm 44, плит ПК длиной 6 м. Монолит меняют на сборную ленту из ФБС или винтовые сваи СВС-108. ЖБИ-плиты — на деревянные балки 50×200 с шагом 600 мм, клеёный брус или двутавр 20Б1. Заводские фермы — на стропилку, которую собирают на крыше вручную. Каждая замена технически рабочая, но тянет за собой смету и сроки: отказ от плиты в пользу свай экономит на бетоне и опалубке, но требует утеплённого цокольного перекрытия и закрывает путь к тёплому полу по грунту.
Хуже всего, что эти решения почти никогда не принимают спокойно и заранее. Проект уже оплачен, бригада на площадке, а ограничение по подъезду всплывает, когда первый миксер не вписывается в поворот 90° между заборами или садится мостом в раскисшей колее. Дальше — импровизация: переразбивка осей под дополнительную несущую стену, перерасчёт перекрытий под балки, поиск бригады, которая умеет лить плиту порциями по 2–3 куба из мини-миксера и вязать арматуру без подачи краном. Поэтому фундамент, перекрытия и кровлю стоит обсуждать не только с архитектором, но и с прорабом, который реально проехал дорогу до участка после дождя на легковой машине.
- Монолитная плита и лента с бетононасосом — меняют на сборную ленту из блоков ФБС, винтовые сваи СВС-108 или буронабивные сваи ТИСЭ
- ЖБИ-плиты перекрытия (ПК, ПБ длиной 6 м) — меняют на деревянные балки 50×200, клеёный брус или металлический двутавр 20Б1
- Заводские стропильные фермы пролётом 9–12 м — меняют на стропильную систему из доски 50×200, собранную на месте с промежуточными опорами
- Крупноформатные блоки и панели (газобетон Ytong 500 мм, Porotherm 44, СИП-панели 2,5×1,25 м) — меняют на мелкоштучные материалы: кирпич, газобетон 300 мм, каркас по доске 150×50
- Длинные кровельные листы (металлочерепица, фальц 6–8 м) — меняют на штучные решения, например композитную черепицу Metrotile или гибкую Shinglas
- Цокольный этаж и подвал с вывозом 150–300 кубов грунта — отменяют в пользу дома на сваях или мелкозаглублённой ленты глубиной 500 мм
Как проверить подъезд до покупки участка
Подъезд проверяют до сделки, а не после получения ключей и проекта. Проедьте маршрут от ближайшей асфальтированной трассы до самого участка дважды: один раз в сухую погоду на легковой, второй — после дождя или в межсезонье, когда грунтовка показывает настоящий характер. Если после ливня колея заполняется водой выше щиколотки, а легковая буксует на подъёме, бетоновоз там не пройдёт даже летом.
Во второй проезд мысленно ведите за собой бетоновоз: длина около 9 метров, масса под 30 тонн. Отмечайте всё, что заставит водителя притормозить или развернуться: узкие места между заборами, провода ниже 4,5 метров, нависающие ветки, повороты с радиусом меньше 12 метров, шаткие мостики через канавы, размытую обочину. Снимайте маршрут на видеорегистратор или телефон с креплением — спорные участки потом удобно пересматривать кадр за кадром.
Главное на этом этапе — собрать факты, а не впечатления. Замеры рулеткой, фотографии с геометкой, разговоры с теми, кто уже строился рядом, и выписка из правления о сезонных ограничениях дают честную картину логистики. С этими данными подрядчик считает реальную смету, а не оптимистичную, и вы понимаете, стоит ли вообще вносить задаток за этот участок.
- Проехать маршрут в сухую и в сырую погоду
- Замерить ширину проезда в самых узких местах
- Оценить радиус разворота у ворот участка
- Сфотографировать мост, трубу под дорогой, провода
- Поговорить с двумя-тремя соседями, кто строился последними
- Уточнить в правлении сезонные ограничения по массе
- Проверить маршрут по спутниковым картам, например Яндекс.Картам или Google Earth
Что замерить и сфотографировать на месте
Возьмите рулетку 5–10 метров (например, Stanley или Bosch) и лазерный дальномер для длинных участков, пройдите маршрут пешком от поворота с асфальта до ворот. Замерьте ширину проезжей части в самых узких местах: между заборами соседей, у столбов ЛЭП, на повороте к участку. Для бетоновоза и манипулятора нужен коридор не меньше 3,5 метров, для фуры 13,6 м с разворотом — площадка диаметром от 20 метров.
Отдельно оцените площадку перед воротами: дотянется ли стрела манипулятора (вылет обычно 6–8 метров) или лоток миксера (3–4 метра) до пятна застройки. Сфотографируйте низко висящие провода, ветки над дорогой, водопропускные трубы под въездом и сам мост — обязательно с торца, чтобы было видно конструкцию, материал балок и состояние опор. Знак ограничения массы на мосту (например, 10 т) снимите крупно.
Записывайте замеры в заметки телефона с привязкой к фото и геолокации — подойдут Google Keep или встроенные заметки iPhone. Через неделю вы уже не вспомните, где именно было 2,8 метра между столбами, а подрядчик будет задавать конкретные вопросы по габаритам и без цифр работать не станет.
- Ширина проезда в самых узких точках
- Высота проводов и веток над дорогой (минимум 4,5 м)
- Радиус поворота с основной дороги на подъезд
- Длина и ширина моста, материал настила, знаки ограничения
- Уклон подъёма перед воротами (критично свыше 8%)
- Площадка для разворота и стоянки техники
О чём спросить соседей и правление
Соседи, закончившие стройку год-два назад, расскажут больше любого осмотра. Спросите, какой техникой им возили бетон и блоки: проехал ли миксер на 7 кубов или пришлось дробить заказ на машины по 4 куба, был ли манипулятор или газобетон (например, Ytong или Bonolit) разгружали вручную с бортовой, во сколько обошлась доставка по сравнению с городским прайсом. Разница в 30–50% для проблемных подъездов — обычное дело.
В правлении СНТ или у старосты деревни уточните формальные ограничения: есть ли запрет на проезд тяжёлой техники весной и осенью (часто с 1 апреля по 1 мая), кто отвечает за ремонт моста, нужно ли согласовывать завоз и платить целевой взнос на восстановление дороги. В некоторых СНТ такой взнос доходит до 30–50 тысяч рублей и официально прописан в уставе — эти суммы тоже идут в смету.
Спросите и про конфликты: разворачивали ли фуру на въезде, требовали ли разгружать у шлагбаума, выставляли ли счёт за сломанную трубу под дорогой. Если такие истории повторяются у разных соседей независимо друг от друга, это системное ограничение участка, а не разовое невезение, и закладывать его в бюджет нужно сразу.
- Какой техникой возили бетон и блоки
- Проезжал ли длинномер до пятна застройки
- Есть ли сезонный запрет на тяжёлый транспорт и в какие даты
- Кто и за чей счёт ремонтирует дорогу и мост
- Нужен ли целевой взнос за проезд стройтехники и его размер
- Были ли отказы в проезде, штрафы, претензии от правления

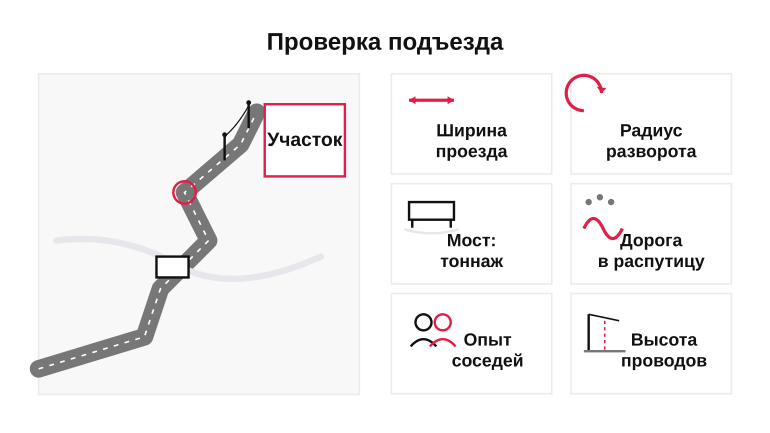

Памятка: подъезд к участку перед сделкой
Перед сделкой по участку проедьте к нему мысленно не на легковой машине, а на бетоновозе АБС-8 или фуре с 24 поддонами газобетона. Если хотя бы один пункт памятки ниже вызывает сомнение — это повод торговаться на 100–300 тысяч рублей или заранее закладывать отдельный бюджет на логистику: временные дорожные плиты, мини-технику, ручную разгрузку.
Проверяйте подъезд дважды: в сухую погоду и в распутицу — обычно конец марта или начало апреля. Картина меняется радикально: летняя грунтовка, по которой спокойно идёт легковушка, в распутицу не пускает даже полноприводный КамАЗ-самосвал. Сфотографируйте проблемные места с привязкой к ориентирам (столб, поворот, въезд к соседу), замерьте узкие участки рулеткой на 10 м или хотя бы шагами, а высоту проводов прикиньте по столбам — стандартный столб ЛЭП 0,4 кВ держит провода на 6–7 м, но провисание и ветки могут опустить габарит до 4 м.
Поговорите с соседями, которые строились за последние 2–3 года. Они скажут, какая техника реально доезжала, где застревал миксер, приходилось ли менять фуру на манипулятор и сколько брал тракторист за вытаскивание. Такой разговор на 15 минут даёт больше, чем осмотр с риелтором, и обычно вскрывает сезонные ограничения, о которых продавец молчит.
- Ширина проезда по всей длине — не уже 3,5 м, лучше 4 м с карманами для разъезда каждые 100–150 м
- Радиус разворота у ворот — минимум 10–12 м, чтобы развернулся миксер АБС-7 или двадцатитонная фура
- Несущая способность мостов и водопропускных труб — выдержит ли 25–30 т (бетоновоз на 8 кубов, автокран КС-45717)
- Состояние дороги в распутицу и зимой — какие участки раскисают в апреле, чистится ли дорога грейдером после снегопада
- Ограничения по высоте — провода ниже 4,5 м, ветки, арки, шлагбаумы в СНТ
- Опыт соседей-застройщиков за 2–3 года — какая техника доезжала и где были проблемы
- Официальный статус дороги — муниципальная, частная или через СНТ с пропусками и лимитом по тоннажу (часто 3,5 или 10 т)
- Место для временной разгрузки у ворот — площадка под 6-метровый брус или поддоны с газобетоном
