С чего начать ремонт в новом доме: порядок работ от коробки до чистовой отделки

С чего начать ремонт в новом доме: порядок работ от коробки до чистовой отделки
С чего начать ремонт в новом доме: порядок работ от коробки до чистовой отделки

Разбираем правильную последовательность ремонта частного дома — от усадки коробки до чистовой отделки — и показываем, какие нарушения порядка работ приводят к вскрытым полам и переделкам.

Почему в частном доме порядок работ важнее, чем в квартире

Ремонт в частном доме чаще буксует не из-за плохих материалов или кривой бригады, а из-за нарушенного порядка работ. Залили стяжку до того, как развели канализацию под душевой трап — вскрывайте свежий слой. Поклеили обои до первой усадки — переклеивайте весной. В квартире такие промахи стоят пары недель и нервов, в доме — десятков тысяч рублей, разобранных полов и сорванного переезда.

Главное отличие частного дома: почти всё делается с нуля и завязано друг на друге. Отопление зависит от утепления, утепление — от готового фасада, фасад — от усадки коробки и просушки мокрых процессов внутри. Выдерните одно звено — пойдут трещины по диагонали от проёмов, запотеют стеклопакеты, вздуется ламинат на стыках. Порядок этапов — не вкусовщина прораба, а инженерная логика, проверенная на чужих переделках.

Дальше в статье разберём всю цепочку от голой коробки до чистовой отделки и покажем, что от чего зависит: от штукатурки по непросохшей кладке до укладки паркета на стяжку с влажностью выше 4%. Этот раздел задаёт рамку: ремонт — это последовательность связанных решений, а не список работ, который можно тасовать под настроение или под подрядчика, освободившегося раньше других.

Цепочка зависимостей вместо набора работ

Ремонт частного дома удобно представлять как цепь: коробка и кровля, инженерия, черновая отделка, стяжка и разводка по полу, чистовая отделка, мебель и техника. Каждое звено опирается на предыдущее и закрывает его собой: штукатурка прячет провода и трубы, стяжка — контур тёплого пола, краска и обои — швы гипсокартона, плинтус — компенсационный зазор между полом и стеной.

Горизонтальные трубы вдоль бетонной стены до этапа черновой отделки

Отсюда правило: не заходить на следующий этап, пока не закрыты все скрытые работы предыдущего. Не нарезаны штробы под кабель — штукатурить рано, иначе придётся резать свежий слой болгаркой и латать гипсовой смесью (например, Knauf Ротбанд или Волма Слой). Не разведена канализация под унитаз и трап — стяжку лить нельзя. Любой возврат — это вскрытие готового слоя и восстановление, которое всегда дороже, чем сделать по порядку.

Частая ошибка новичка — считать ремонт набором независимых работ: «сначала доделаем гостиную, потом займёмся котельной». В доме так не выходит. Пока не собрана инженерия и не запущено отопление с опрессовкой, чистовая отделка либо невозможна физически (нет тепла для просушки), либо обречена на переделку после первой зимы — когда вскроются протечки коллектора или мостики холода.

  • Коробка и кровля — основа для всего остального
  • Инженерия — прячется внутри стен и пола
  • Черновая отделка — выравнивает поверхности под чистовую
  • Стяжка — закрывает разводку по полу и тёплый пол
  • Чистовая отделка — финальный слой, который нельзя вскрывать без потерь

Чем частный дом отличается от квартиры

В квартире базовая часть уже сделана: несущие стены, перекрытия, стояки воды и канализации, центральное отопление, ввод на 5–7 кВт. Остаётся перепланировка, отделка и замена инженерии в своих пределах. В доме всё это вы собираете сами: ввод от столба, скважина или колодец, котёл (например, газовый Baxi или электрический Protherm), септик (Топас, Танк) или поле фильтрации, отопление с коллекторами и радиаторами.

Два современных частных дома с симметричной архитектурой под облачным небом

Добавляется усадка. Брус и бревно в первый год дают 3–6 см на этаж, газобетон и каркасник меняют геометрию на миллиметры из-за высыхания и сезонных подвижек. Поспешите с жёсткой отделкой — выложите плитку во всю стену санузла или зашьёте потолок гипсокартоном без скользящих узлов и демпферной ленты — к весне получите трещины и лопнувшие по диагонали швы.

Третье отличие — фасад, кровля и наружные сети. В квартире о них думает УК, в доме — вы. Утепление минватой или пенопластом, отмостка с уклоном от цоколя, дренаж по периметру, септик — всё это определяет, будут ли мокрые углы за шкафами, промёрзнет ли пол у входной двери, появится ли плесень на откосах. Отложить «на когда будут деньги» не получится: переделка по готовой отделке стоит вдвое дороже.

  • Инженерия собирается с нуля: вода, канализация, электрика, отопление
  • Дом проходит усадку, и часть отделки приходится откладывать на 1–2 сезона
  • Фасад, кровля и наружные сети — ваша зона ответственности
  • Отопление и утепление напрямую влияют на сохранность отделки
  • Мокрые процессы (стяжка, штукатурка) требуют времени и тепла для просушки

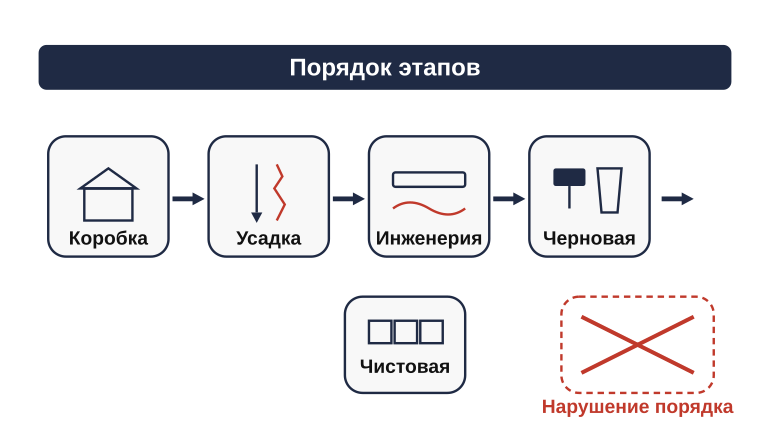

Цепочка этапов ремонта частного дома
Цепочка этапов ремонта частного дома

Что сделать сразу после сдачи коробки

Сдача коробки — это не старт ремонта, а точка отсчёта подготовки дома к внутренним работам. Сначала нужно убедиться, что стены, перекрытия и кровля действительно готовы держать нагрузку отделки, а не маскируют дефекты, которые потом вылезут трещинами по штукатурке и сыростью в углах. Пройдите дом дважды: в сухую погоду и после сильного дождя — так проще заметить протечки по примыканиям кровли, мокрые пятна на кладке и подсосы воды у цоколя.

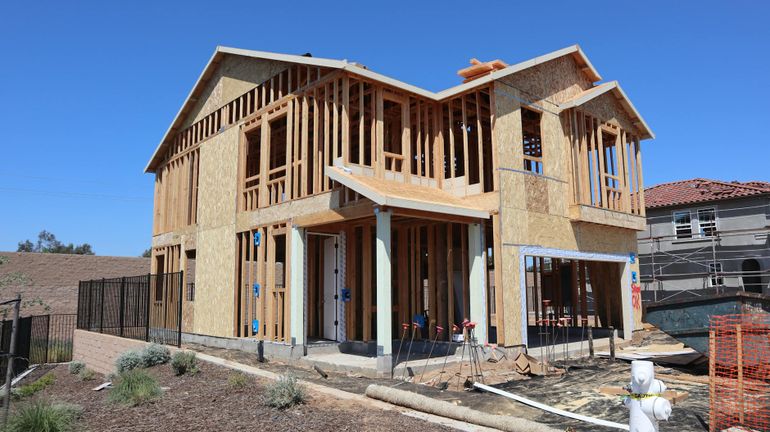

Каркас нового дома на этапе сданной коробки перед началом внутренних работ

Главная задача первого этапа — закрыть контур и защитить дом от воды и ветра. Без кровли, окон и временных дверей внутрь нельзя заводить ни электрику, ни стяжку: осадки и перепады влажности испортят материалы и собьют геометрию проёмов. Параллельно дому нужно дать отстояться — особенно это касается газобетона, кирпича на свежем растворе и срубов из бруса или оцилиндрованного бревна.

Типичная ошибка — зайти с черновой отделкой, пока коробка ещё набирает и отдаёт влагу. В итоге свежая штукатурка идёт трещинами по линии усадки, гипсовые смеси (например, Knauf Rotband или Volma Слой) отслаиваются от газобетона, а откосы и подоконники приходится переделывать через полгода.

Первые шаги после сдачи коробки
Первые шаги после сдачи коробки

Приёмка и проверка коробки

Приёмка — это не формальная подпись акта, а проверка геометрии и качества несущих элементов. Замерьте диагонали комнат рулеткой на 10 метров, проверьте вертикальность стен лазерным уровнем или отвесом, осмотрите углы, перемычки над проёмами и опоры перекрытий. Все отклонения зафиксируйте письменно, с фото и привязкой к плану, пока подрядчик на связи, — потом доказывать дефекты по гарантии куда сложнее.

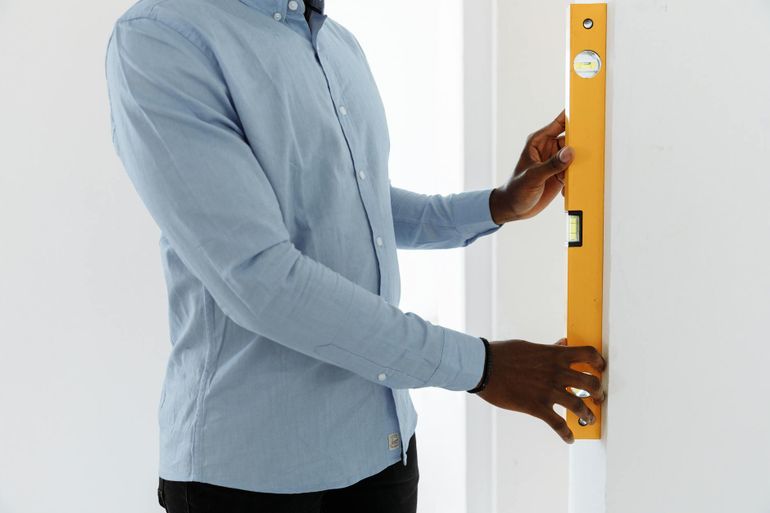

Мужчина проверяет вертикальность стены жёлтым строительным уровнем при приёмке

Отдельно пройдитесь по проблемным зонам: трещины в кладке шире 0,3 мм, мокрые пятна после дождей, перепады перекрытий больше 10 мм на двух метрах, кривые проёмы под окна и двери. Если расхождения выходят за допуски СП 70.13330, это сразу превращается в перерасход на выравнивание: лишние мешки штукатурки (например, Ceresit CT 24 для газобетона), стяжка в 80–100 мм вместо 50, нестандартные откосы под заказ.

Закрывать глаза на «небольшие» отклонения в расчёте на то, что отделка всё спрячет, — частая ошибка новичка. Кривизна в 3–5 см по стене съедает полезную площадь, ломает раскладку плитки в санузле, заставляет резать кухонный гарнитур по месту и делает невозможной установку шкафов-купе без подгонки боковин.

  • Диагонали и прямоугольность комнат
  • Вертикальность стен и углов
  • Ровность перекрытий и стяжки основания
  • Размеры оконных и дверных проёмов
  • Трещины в кладке и следы влаги
  • Качество перемычек и опор перекрытий

Пауза на усадку и закрытие контура

Перед инженерией и черновой отделкой дому нужно время на усадку и просушку. Газобетон и керамические блоки (например, Ytong или Porotherm) отдают строительную влагу 3–6 месяцев, кирпич на свежем растворе садится около полугода, а сруб из бруса естественной влажности усаживается год и больше, теряя до 5–7% по высоте. В этот период критично закрыть контур: смонтировать кровлю с водостоками, поставить окна (хотя бы черновые из дешёвого ПВХ), закрыть вход временной металлической или постоянной дверью.

Деревянная стропильная система крыши частного дома на этапе закрытия контура

Под крышей и с окнами внутри стабилизируется влажность и температура, а стены успевают сесть на проектные размеры. Только после этого имеет смысл штукатурить, заливать стяжку и крепить тяжёлые элементы — маршевую лестницу, настенный газовый котёл, подвесные потолки из ГКЛ. Если поторопиться, по швам и углам пойдут волосяные трещины, а окна и двери перекосит так, что створки перестанут закрываться.

Ещё одна частая ошибка — начать чистовую отделку сразу после монтажа окон, не выждав усадку и не прогрев дом хотя бы один отопительный сезон. В частном доме нет соседей сверху и снизу, которые держат температуру: зимой влажность воздуха падает до 20%, летом поднимается до 70%, и материалы работают на разрыв.

  • Смонтированная кровля с водостоками и снегозадержателями
  • Установленные окна или временное остекление плёнкой
  • Закрытый входной проём с временной или постоянной дверью
  • Защита проёмов подвала и технических люков от воды
  • Вентиляция помещений для равномерной просушки
  • Прогрев дома хотя бы один отопительный сезон

Инженерия: почему её планируют до черновой отделки

Инженерия — это скелет дома, который потом скрывается под штукатуркой, стяжкой и обшивкой. Если кабель, труба или воздуховод окажутся не в том месте, исправлять придётся уже через готовую отделку: штробить свежую стену под новую розетку, вскрывать пол ради уклона канализации, резать гипсокартонный потолок ради воздуховода. Поэтому всю инженерию проектируют и монтируют до того, как маляр и плиточник выйдут на объект.

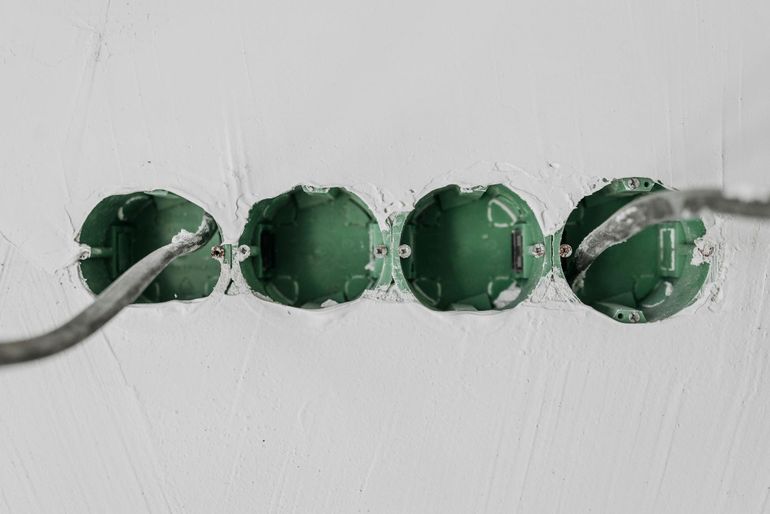

Зелёные монтажные коробки и проложенные кабели в черновой стене дома

В частном доме инженерия сложнее, чем в квартире: вместо готовых стояков в дом заходят отдельные вводы — электричество от столба или подземного кабеля, вода из скважины через гидроаккумулятор, канализация в септик или станцию биоочистки, газ из магистрали либо альтернативное топливо для котла (например, дизель, пеллеты, электричество). Все эти системы сходятся в одном здании и борются за одни и те же стены, перекрытия и углы. Без проекта они пересекаются физически: труба отопления упирается в канализационный лежак, вентканал — в балку перекрытия, силовая линия для варочной панели проходит ровно там, где встанет встроенный шкаф.

Отдельная сложность — отопление и вентиляция, которых в квартире нет как самостоятельных систем. Котёл, коллекторы тёплого пола, радиаторы, приточно-вытяжная установка с рекуператором должны быть увязаны между собой, с электрикой и с конструктивом дома. Типовая ошибка порядка: залили стяжку, а потом вспомнили про контур тёплого пола в санузле или подводку к радиатору под окном — и свежий пол режут болгаркой по линии будущей трубы.

Инженерные системы и их зависимость от других этапов

СистемаКогда монтируютЧто блокирует при ошибке
ЭлектрикаДо штукатурки, после разметки мебелиШтробление готовых стен, розетки за мебелью
ВодоснабжениеДо стяжки и черновой отделкиВскрытие пола под трубы, перенос точек разбора
КанализацияДо стяжки, с уклоном к септикуРезка свежей стяжки, переделка уклонов
Отопление и тёплый полДо стяжки, после штукатурки стенНевозможно залить контур, режут пол под трубы
ВентиляцияДо подвесных потолков и обшивкиДемонтаж потолков, обход балок по месту
СлаботочкаОдновременно с электрикойКабели поверх обоев, видимые короба

Что входит в инженерный этап

Под инженерией в частном доме понимают сразу несколько систем, которые монтируют в одно окно — после коробки и кровли, но до штукатурки и стяжки. Это электрика с вводным щитом и разводкой по комнатам; водоснабжение от ввода через узел фильтрации (например, грубой очистки, умягчитель, обезжелезиватель) до точек разбора; канализация с уклонами к септику; отопление с котлом и контурами; вентиляция (естественная через шахты или приточно-вытяжная с рекуператором), а также слаботочка — интернет, домофон, охранные датчики, видеонаблюдение.

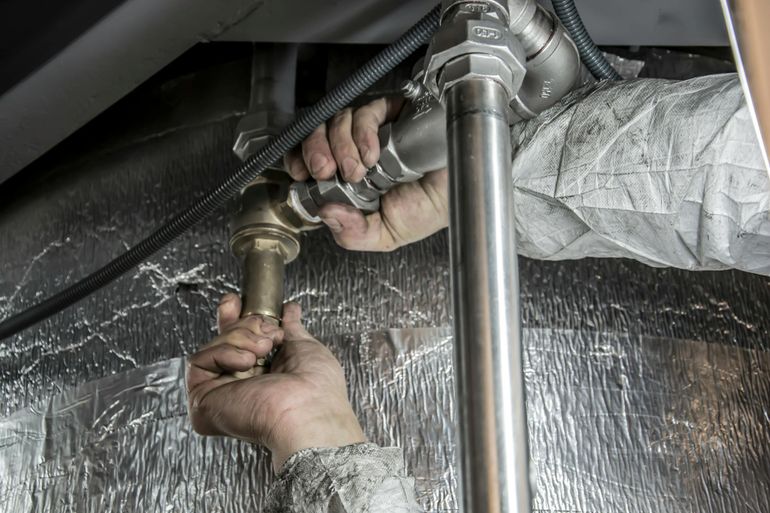

Сантехник монтирует стальные трубы водоснабжения внутри помещения на этапе инженерки

Все эти системы прячутся в стены, пол и потолок. Штробы под кабель ВВГнг, трубы из сшитого полиэтилена, канализационные лежаки под стяжкой, контуры тёплого пола, гофрированные воздуховоды над подвесным потолком — всё это должно быть смонтировано, опрессовано и проверено до финишных слоёв. Типичная ошибка — забыть про слаботочку: силовые розетки расставлены, а кабель под интернет, ТВ или точку Wi-Fi в нужной точке не заложен, и его тянут по плинтусу или в кабель-канале поверх обоев.

  • Электрика: вводной щит, разводка, розетки, выключатели, освещение, контуры заземления
  • Водоснабжение: ввод, узел фильтрации, разводка холодной и горячей воды, точки разбора
  • Канализация: лежаки с уклоном, стояки, фановый вывод, подключение к септику
  • Отопление: котёл, коллекторы, контуры тёплого пола, радиаторы, расширительный бак
  • Вентиляция: естественные каналы или приточно-вытяжная установка с воздуховодами
  • Слаботочка: интернет, ТВ, домофон, охранная сигнализация, видеонаблюдение

Проект до монтажа, а не наоборот

Главная развилка инженерного этапа — делать проект или вести монтаж по месту. В частном доме второй вариант почти всегда заканчивается переделками: электрик ставит щит там, где удобно ему, сантехник ведёт трубы по кратчайшему пути, а потом выясняется, что на этой стене должен висеть кухонный шкаф или шкаф-купе с распашными дверями. Проект инженерии — это не папка чертежей с печатями, а согласованная схема расположения мебели, техники, точек воды, розеток и выводов отопления, хотя бы на уровне эскиза с размерами.

Руки специалиста над архитектурным планом дома с разметкой помещений

Минимум, который стоит зафиксировать до монтажа: расстановка крупной мебели и техники по комнатам, точки подключения бытовых приборов (например, посудомойка, стиральная машина, духовой шкаф, варочная панель, котёл, бойлер), сценарии освещения с группами выключателей и места для щита, коллекторов, фильтров и сервисных лючков. Без этой картинки инженер работает вслепую и ставит розетки и трубы по типовым лекалам — 30 см от пола для розетки, 90–110 см для выключателя, — даже если в этом месте будет рабочий стол или фартук кухни.

Ещё одна ошибка порядка — запустить штукатуров сразу за инженерами, без паузы на ревизию и фотофиксацию. Пока стены не закрыты, любая правка дешёвая: перенести розетку на 20 см вбок под будущий стол, добавить вывод воды для фильтра под мойкой, поправить уклон канализации до нормативных 2 см на метр для 50-й трубы. После штукатурки и стяжки каждая такая правка превращается в локальный демонтаж отделки с пылью, мусором и потерей пары дней работы бригады.

  • Стяжка залита до укладки контуров тёплого пола
  • Розетки расставлены без учёта будущей мебели и техники
  • Канализация выведена без нужного уклона к септику
  • Вентканалы не согласованы с расположением балок и шкафов
  • Слаботочка не заложена в стены и тянется поверх отделки
  • Щит установлен в случайном месте без учёта длины линий

Черновые работы и мокрые процессы: штукатурка и стяжка

После того как инженерия в стенах разведена и зашита, начинаются мокрые процессы: штукатурка стен и стяжка пола. Это самые грязные и самые инерционные работы во всём ремонте — их результат зависит не только от бригады, но и от времени, которое раствор проводит под собственным весом и в собственной влаге. В частном доме объёмы здесь больше квартирных: 150–200 м² стен и столько же пола — это десятки мешков сухих смесей (например, Knauf Rotband для стен и Ceresit CN 175 для пола) и сотни литров воды, которые потом будут испаряться внутрь помещений.

Женщина наносит штукатурку на стену во время черновой отделки помещения

Логика жёсткая: сначала выравниваются стены, потом заливается пол, и только после полного высыхания обоих слоёв начинается чистовая отделка. Попытка сэкономить неделю-другую на сушке оборачивается трещинами в углах, отслоениями штукатурки от газобетона и вздутием ламината по швам уже через пару месяцев после заселения.

Мокрые процессы задают ритм всему дальнейшему ремонту. Пока сохнет стяжка, нельзя ставить межкомнатные двери, клеить обои (флизелиновые или виниловые), монтировать ламинат или паркетную доску — древесина и МДФ моментально набирают влагу из воздуха и идут волной. Простой в 4–8 недель нужно заранее заложить в график, а не воспринимать как потерю времени.

Порядок мокрых процессов
Порядок мокрых процессов

Сначала стены, потом пол

Штукатурку всегда наносят раньше стяжки по одной простой причине: раствор со стен неизбежно падает на пол. Если стяжка уже залита и выведена в ноль, каждый ком штукатурки оставляет на ней вмятину, а песок, брызги грунтовки и куски гипсовой смеси (того же Rotband) впитываются в свежий слой и портят поверхность вплоть до необходимости шлифовки.

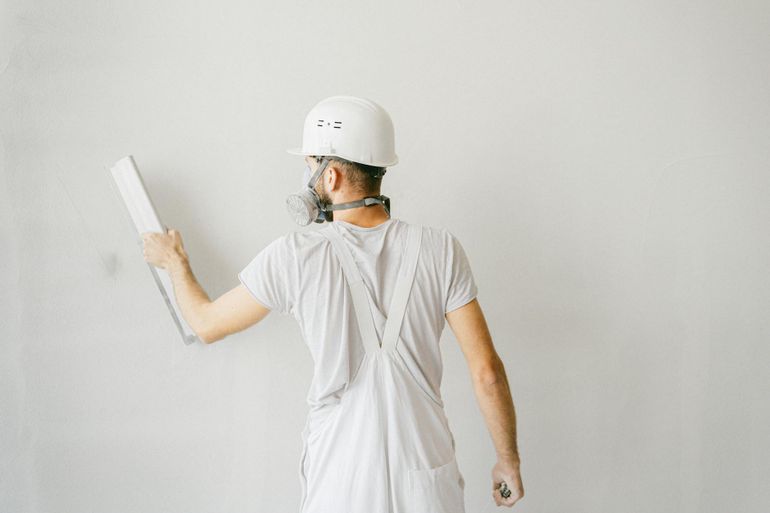

Рабочий в спецодежде наносит штукатурку на стену до устройства стяжки

Штукатуры работают со стремянок, козлов и подмостей, которые упираются ножками в пол. По свежей стяжке такое движение оставляет сколы и продавливания, особенно в первые две недели набора прочности, по черновому основанию — нет. Поэтому правильный порядок: маяки и штукатурка по стенам (гипсовая Knauf Rotband для жилых комнат, цементная Ceresit CT 29 для санузла и котельной), демонтаж маяков, уборка, и только потом разметка уровня чистого пола.

Типичная ошибка — залить стяжку раньше, чтобы было удобно ходить и складировать гипсокартон. В итоге её всё равно приходится защищать плотным картоном и плёнкой по всей площади или шлифовать мозаично-шлифовальной машиной перед укладкой плитки и ламината. Сэкономленные на последовательности 30–50 тысяч рублей уходят на восстановление основания и переделку повреждённых углов.

  • Штукатурка стен по маякам
  • Демонтаж маяков и заделка штроб
  • Черновая уборка и вынос мусора
  • Разметка нулевого уровня пола лазерным нивелиром
  • Заливка стяжки по маякам или направляющим

Сушка как отдельный этап

Сушка штукатурки и стяжки — это не пауза, а полноценный этап ремонта, который занимает недели. Цементно-песчаная стяжка толщиной 5–7 см набирает прочность около 28 суток, а лишнюю влагу теряет ещё дольше — до полутора-двух месяцев при +20 °C и нормальной вентиляции. Полусухая стяжка сохнет быстрее, мокрая по армосетке — наоборот, дольше, и каждый лишний сантиметр толщины добавляет примерно неделю.

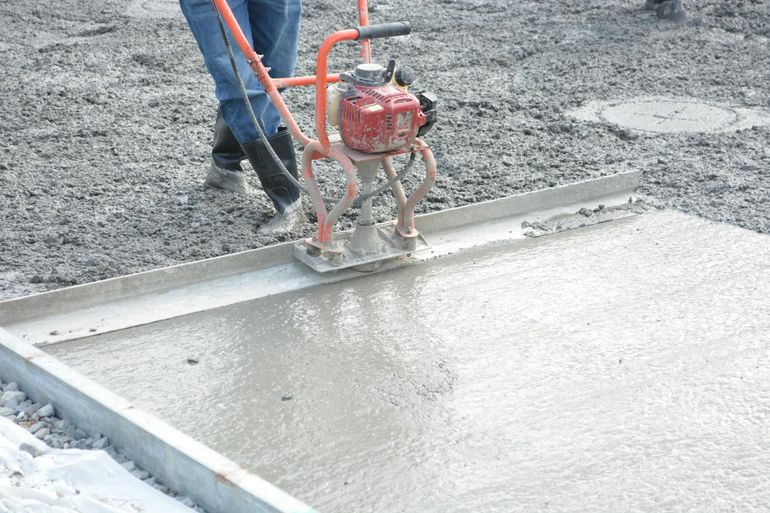

Рабочий заглаживает свежую цементную стяжку пола затирочной машиной

Если положить плитку, ламинат или паркетную доску на недосохшее основание, влага пойдёт вверх и упрётся в финишное покрытие. Плитка отойдёт вместе с клеем (например, Ceresit CM 11), ламинат вздуется по швам уже через месяц, под линолеумом и виниловой плиткой появятся плесень и затхлый запах. То же со стенами: обои на сырой штукатурке желтеют и отклеиваются по стыкам, водоэмульсионная краска идёт пятнами и солевыми разводами.

Ускорять сушку тепловыми пушками при закрытых окнах опасно: поверхность пересыхает и трескается паутинкой, а внутри остаётся остаточная влажность 4–6%. Правильнее держать ровные +18…+22 °C и сквозное проветривание — приоткрытые окна плюс работающая приточно-вытяжная вентиляция. Перед чистовой отделкой влажность основания проверяют игольчатым влагомером (например, Testo 606) или плёночным тестом: квадрат полиэтилена приклеивают скотчем на сутки и смотрят, выпала ли под ним роса.

  • Цементная стяжка — около 28 суток на набор прочности
  • Гипсовая штукатурка — 7–14 дней до полной сушки
  • Цементная штукатурка — до 3–4 недель
  • Контроль влажности основания влагомером перед чистовой
  • Норма для ламината — не выше 2 % CM, для паркета — 1,5 %

Фасад, утепление и внешние работы: где они встают в порядок

Внешние работы хозяева часто откладывают: хочется быстрее заехать и заняться комнатами. Но фасад, утепление, отмостка, дренаж и септик встроены в общий график не меньше, чем штукатурка. Пока контур дома не закрыт по теплу и воде, любые мокрые процессы внутри идут с риском. Простой пример: оштукатуренная стена в неутеплённом газобетонном доме за зиму промерзает и даёт волосяные трещины по углам и оконным откосам.

Рабочий в каске на лесах ремонтирует фасад здания снаружи

Базовое правило: всё, что защищает дом снаружи от влаги и холода, закрывают до чистовой отделки. Утепление фасада и кровли определяет режим сушки стяжки и штукатурки — без закрытого контура цементная стяжка сохнет неравномерно и трескается. Отмостка и дренаж задают влажность подвала и нижних венцов. Септик и наружные сети — возможность нормально пользоваться сантехникой во время работ. Если перенести эти этапы на следующий сезон, часть внутренних работ придётся переделывать: переклеивать обои в углах, перекрашивать откосы, вскрывать полы у стояков.

Внешние работы жёстко зависят от погоды. Мокрый фасад, отмостку и кровельные узлы нельзя делать в мороз и по сырости. Клеи для минваты и декоративные штукатурки, например короед или камешковая, работают при +5…+25 °C и боятся дождя первые сутки. Поэтому график ремонта в частном доме строят вокруг тёплого сезона: летом и в начале осени закрывают наружный контур, а зимой переходят к спокойным внутренним этапам — штукатурке по тёплым стенам, разводке электрики, монтажу гипсокартона.

  • Кровля и водосточная система — закрываются первыми, иначе все последующие работы идут под риском протечек
  • Утепление фасада и финишная отделка — например, мокрый фасад по минвате или вентфасад с сайдингом и керамогранитом
  • Отмостка вокруг дома — защищает фундамент от размывания талыми и дождевыми водами
  • Дренаж и ливневая канализация — отводят воду от стен и не дают сырости подниматься в цоколь
  • Септик и наружный водопровод — например, переливные станции типа Топас или накопительные ёмкости типа Танк
  • Въезд, дорожки и благоустройство — в последнюю очередь, чтобы не разбить покрытие тяжёлой техникой

Чистовая отделка: почему она идёт последней

Чистовая отделка завершает цепочку ремонта, потому что каждый её слой реагирует на то, что под ним. Краска ложится на финишную шпаклёвку, ламинат — на ровную и сухую стяжку, плитка — на гидроизоляцию и стабильное основание. Если хотя бы один из этих слоёв ещё движется или не досох, финиш потрескается по углам, разойдётся на швах ламината или вздуется пузырём под обоями.

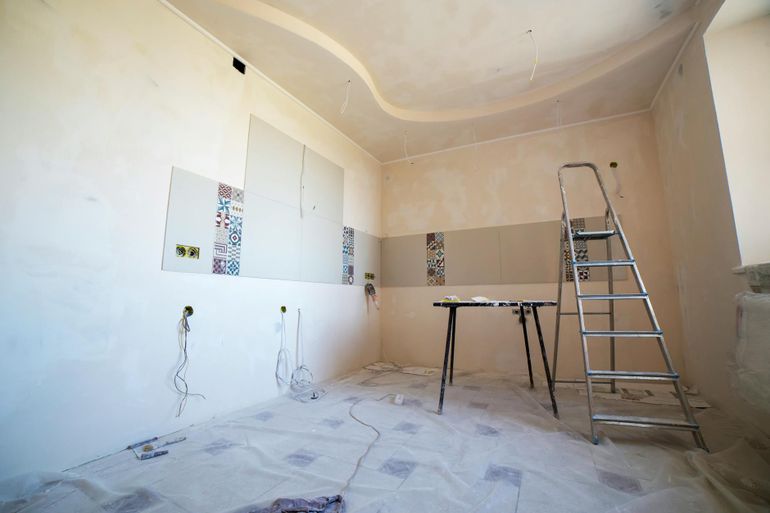

Комната на этапе чистовой отделки с краской, плиткой и малярными инструментами

В частном доме добавляется фактор усадки и сезонных деформаций. Каркасные и деревянные дома первые год-два заметно меняют геометрию, газобетон и кирпич реагируют слабее, но всё равно работают на температурно-влажностные перепады, особенно при первом запуске отопления. Финиш, нанесённый до того, как дом успокоится и инженерия отработает один отопительный сезон, почти гарантированно даёт трещины по углам, стыкам гипсокартона и примыканиям к окнам и дверным коробкам.

Поэтому чистовую планируют отдельным этапом — после всех мокрых процессов, монтажа и проверки инженерии, прогрева дома и устранения дефектов чернового слоя. Попытка совместить финиш с дотягиванием отопления или с монтажом сантехники почти всегда оборачивается переделкой: подтёки на свежей краске, сколы на плитке от заносимого инструмента, царапины на ламинате под ногами монтажников.

Что считается чистовой отделкой

Чистовая отделка — это видимый финальный слой, который остаётся в интерьере: покрытия стен, потолков и полов плюс финишные элементы, закрывающие стыки и узлы — плинтусы, наличники, накладки розеток.

Валик наносит синюю краску на стену во время чистовой отделки

Её важно отличать от черновой и предчистовой стадий. Штукатурка, стяжка, гипсокартонные перегородки, шпаклёвка под покраску — это ещё подготовка основания. Чистовой слой начинается там, где материал больше ничем не перекрывается: финишная краска (например, латексная или акриловая под колеровку), обои, керамогранит, ламинат, паркетная доска, межкомнатные двери, плинтусы, наличники, чистовые розетки и выключатели в сборе.

Такое разделение задаёт порядок: всё, что относится к чистовой, заходит в дом последним и кладётся по уже готовым, выверенным основаниям. Если плиточник работает по ещё сохнущей стяжке, а маляр красит стены до того, как электрик закончил штробы под подрозетники, это не ускорение, а гарантированная переделка с повторной закупкой материалов.

  • Финишная покраска и обои
  • Напольные покрытия: например, ламинат, паркет, керамогранит
  • Плитка в санузлах и на кухне
  • Межкомнатные двери, плинтусы, наличники
  • Чистовые розетки, выключатели, светильники
  • Сантехника и смесители в сборе

Готовность дома к финишу

Перед заходом отделочников дом должен быть закрыт по контуру, отапливаем и просушен. Окна и двери установлены, кровля и фасад завершены, отопление запущено и отработало минимум один полный цикл — чтобы стены и стяжка вышли на рабочую влажность (ориентир для цементной стяжки под ламинат — не выше 4–5%). Класть ламинат или клеить обои в сыром доме — значит ждать вздутий и отслоений уже к следующей зиме.

Светлая пустая комната с деревянным полом и большими окнами, готовая к чистовой отделке

Скрытая инженерия должна быть смонтирована, опрессована и проверена: электрика разведена до подрозетников и протестирована под нагрузкой, водопровод и канализация — до точек подключения с проверкой давления, тёплый пол залит и прогрет по графику ввода, вентиляция собрана и сбалансирована. После чистовой добраться до трубы или кабеля без вскрытия стены уже не получится, поэтому любые сомнения — например, по герметичности коллектора тёплого пола — снимают до отделки, а не после.

Отдельный пункт — стабильность оснований. Цементная стяжка должна набрать прочность и просохнуть по нормативу: ориентировочно неделя на каждый сантиметр толщины, то есть 7–8 см сохнут около двух месяцев. Штукатурка — высохнуть полностью, гипсокартонные швы — быть проклеены серпянкой и зашпаклёваны. Каркасному дому или дому из профилированного бруса разумно дать пройти отопительный сезон, прежде чем заходить с дорогими финишами вроде паркета или венецианской штукатурки.

  • Закрытый контур: кровля, фасад, окна, двери
  • Запущенное отопление и просушенные стены
  • Завершённая и проверенная инженерия: например, опрессовка водопровода и тест тёплого пола
  • Высохшая стяжка и штукатурка по нормативной влажности
  • Учтённая усадка для каркасных и деревянных домов

Типичные ошибки порядка работ и во что они обходятся

Большинство дорогих переделок в новом доме случаются не из-за плохих материалов, а из-за того, что этапы пошли в неправильном порядке. Правило простое: всё, что прячется в стены, пол и потолок, делают раньше того, что их закрывает. Иначе приходится штробить свежую стяжку под канализационный отвод или вскрывать обшитый сайдингом фасад ради вывода вентиляции.

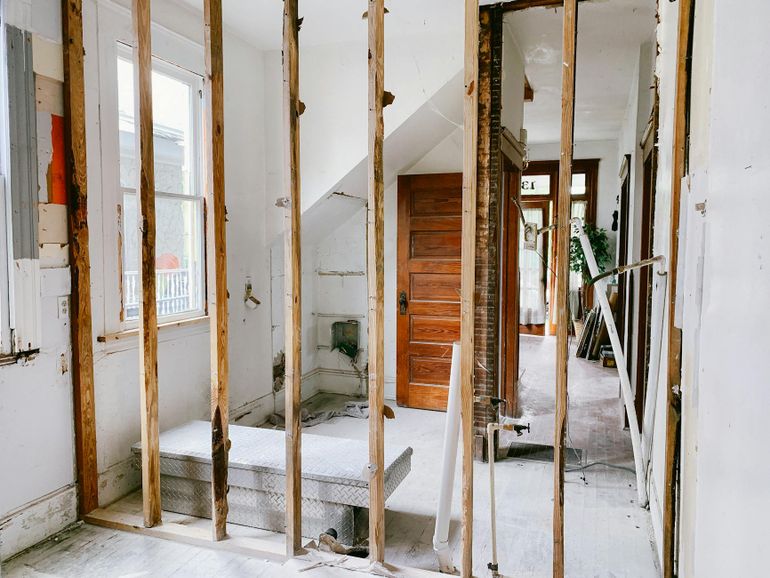

Внутренние помещения дома на этапе черновых работ с открытыми балками и проёмами

Цена ошибки порядка почти всегда выше стоимости самого этапа. Сорванная стяжка, вскрытый фасад или снятая чистовая отделка — это материалы заново плюс демонтаж, контейнеры под мусор, дневная ставка простоя бригады и сдвиг всех следующих работ на недели. В частном доме добавляется усадка газобетона и дерева, сезонность мокрых процессов и зависимость от инженерии: ошибка, сделанная в декабре, может проявиться трещинами и подтёками только к маю, когда бригада уже распущена.

Ниже собраны типичные нарушения последовательности. Каждое выглядит как способ сэкономить пару недель на старте, но в итоге растягивает ремонт на сезон и увеличивает бюджет на 10–30%. Сверяйтесь с этим списком перед каждым крупным этапом — особенно если работы ведут разные бригады (фундаментщики, кровельщики, инженеры, отделочники) и никто не отвечает за общий график.

  • Стяжка залита до разводки водопровода и канализации — приходится штробить свежий пол под трубы и заново выводить уровень.
  • Чистовая отделка начата до окончания усадки сруба или газобетона — трещины по штукатурке, разошедшиеся швы плитки и порванные обои через сезон.
  • Фасад утеплён и зашит (например, минватой под штукатурку или виниловым сайдингом) до завершения кровли и водостоков — намокание утеплителя и переделка узлов примыкания.
  • Тёплый пол уложен без плана расстановки мебели — греющие петли под кухонным гарнитуром, диваном и встроенным шкафом работают вхолостую и быстрее вырабатывают ресурс.
  • Электрика разведена до согласования мест техники и света — розетки за холодильником, выключатели за открытой дверью, не хватает отдельной линии под духовку или варочную панель.
  • Септик и наружные сети (ливнёвка, дренаж, ввод воды) сделаны после благоустройства — разрытый газон, снятая тротуарная плитка и демонтированные подпорные стенки.
  • Окна и двери поставлены до мокрых работ без защиты плёнкой и картоном — поцарапанные профили, разбухшие коробки МДФ, забитые штукатуркой уплотнители.
  • Дымоход камина или котла выведен после монтажа кровли без закладной — приходится резать стропила и переделывать узел прохода через кровельный пирог.

Ошибки порядка работ и их последствия

Ошибка порядкаЧто нарушеноПоследствия
Стяжка до разводки воды и канализацииСкрытая инженерия закрыта раньше времениШтробление свежего пола, повторная заливка уровня
Чистовая отделка до завершения усадкиНе выдержана пауза на стабилизацию домаТрещины штукатурки, разошедшиеся швы плитки и обоев
Фасад зашит до кровли и водостоковКонтур не закрыт сверхуНамокание утеплителя, переделка узлов примыкания
Тёплый пол без плана мебелиНет привязки инженерии к расстановкеГреющие петли под шкафами, лишний расход энергии
Электрика до согласования техникиРозетки и линии расставлены вслепуюРозетки за холодильником, нехватка линий под духовку
Септик и сети после благоустройстваНаружные работы идут в обратном порядкеРазрытый газон, демонтаж плитки и подпорных стенок
Окна без защиты при мокрых работахЧистовые элементы заходят слишком раноЦарапины профиля, разбухшие коробки, забитые уплотнители

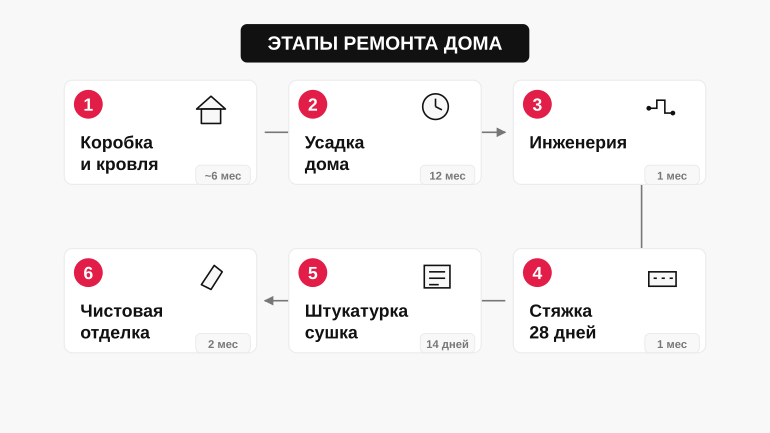

Дорожная карта ремонта: что делать дальше

Ремонт в новом доме удобно держать в голове как цепочку из шести блоков, где каждый следующий опирается на предыдущий. Сначала закрывают контур — коробка и кровля. Затем дом отстаивается на усадку. Дальше идёт черновая инженерия, мокрые процессы, столярка и только в конце — чистовая отделка. Если повесить эту последовательность рядом со столом или сохранить в телефоне, проще не поддаваться уговорам подрядчиков «успеть до холодов» и не запускать финиш раньше срока.

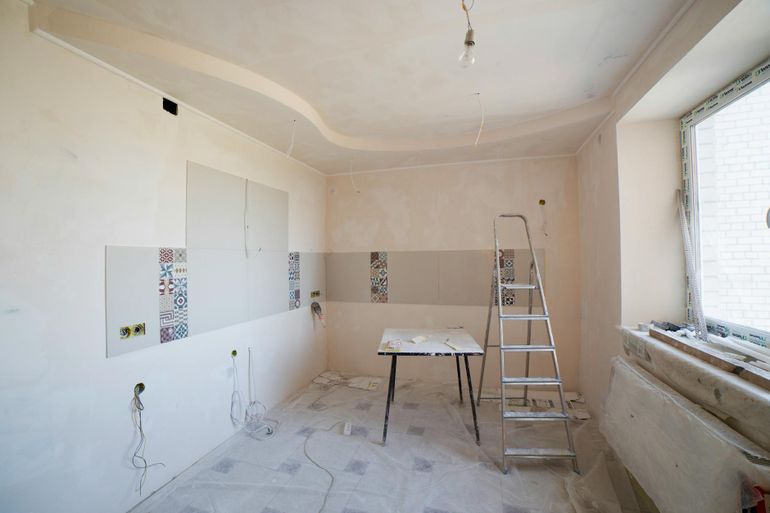

Просторная комната в новом доме на этапе ремонта со стремянкой и инструментами

Главная ценность дорожной карты — не сами этапы, а паузы между ними. Цементная стяжка набирает прочность около 28 дней, полусухая готова к укладке покрытий примерно через неделю-две. Гипсовую штукатурку под обои сушат до остаточной влажности около 1% (для цементной — около 4%), иначе обои отойдут по стыкам. Дом из бруса или газобетона перед чистовой отделкой выдерживают от нескольких месяцев до года. Эти ожидания выглядят простоем, но именно они отделяют аккуратный ремонт от треснувшей плитки, вздувшегося ламината и плинтусов, которые отходят от стены через сезон.

Дальше двигайтесь не вглубь материалов, а вглубь планирования. Распишите ориентировочные сроки по этапам, заложите буфер на усадку и сушку, согласуйте очередность подрядчиков. Заранее зафиксируйте ключевые решения: расположение розеток и выключателей, тип отопления (например, радиаторы, тёплый пол или их сочетание), схему санузлов, точки ввода воды и канализации. Узкие темы — стяжку, разводку электрики, утепление фасада — удобнее разбирать в отдельных статьях, а эту памятку держать как общий маршрут и возвращаться к ней перед каждым новым этапом.

  • Коробка и кровля: закрыть контур, защитить дом от осадков и промерзания
  • Усадка и сушка: дать дому отстояться, не торопиться с отделкой
  • Черновая инженерия: электрика, вода, канализация, отопление, вентиляция
  • Мокрые процессы: стяжка, штукатурка, выравнивание — с паузами на высыхание
  • Столярка и черновые полы: окна, двери, подготовка оснований под финиш
  • Чистовая отделка: полы, стены, потолки, плинтусы, финальные мелочи
Памятка: дорожная карта ремонта частного дома
