Сколько ждать усадки дома перед чистовой отделкой: для каменных, каркасных и деревянных
Разбираем, сколько ждать усадки каменного, каркасного и деревянного дома перед чистовой отделкой: ориентиры по срокам, признаки готовности коробки и чем грозит спешка с финишем.

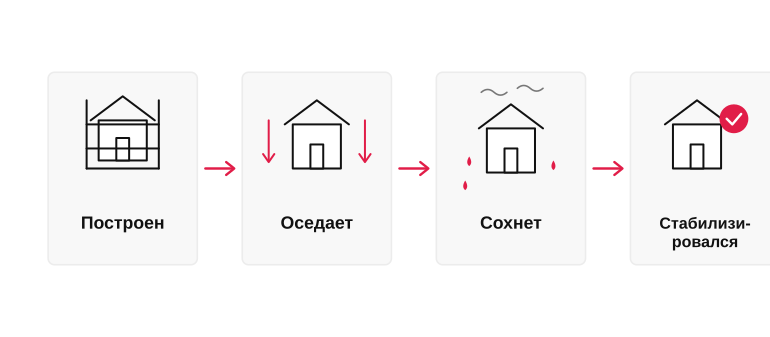

Что такое усадка дома и почему она важна для отделки
Когда коробка дома готова, кажется, что до новоселья остаётся один рывок: завезти материалы, нанять отделочников и через пару месяцев жить под чистовыми потолками. На практике между стройкой и финишной отделкой почти всегда стоит пауза, которую строители называют усадкой. Это не магическое слово, а сумма физических процессов: фундамент дожимает грунт, кладка и швы добирают свою геометрию, древесина и бетон отдают лишнюю влагу, а сам дом ищет равновесие с климатом участка.
Для отделки эта пауза важна по одной простой причине: чистовые материалы не умеют двигаться вместе с конструкцией. Плитка, обои, ламинат, гипсокартонные швы, межкомнатные двери и натяжные потолки рассчитаны на стабильную геометрию. Если поверх движущихся стен и проёмов положить финиш слишком рано, дом продолжит работать как живой организм, а отделка — трескаться, расходиться по швам и заклинивать. Именно поэтому профессионалы делят ремонт на этапы и часть работ сознательно отодвигают на год-полтора.
Чтобы дальше говорить о сроках предметно, важно развести два процесса, которые в быту часто валят в одну кучу: усадку конструкции и усушку материалов. От того, что именно происходит с вашим домом, зависит, сколько ждать и какие признаки считать сигналом готовности к чистовой отделке.
Усадка конструкции и усушка материалов: в чём разница
Усадка конструкции — это движение самого дома как тела. Фундамент дожимает грунт под собственным весом и весом стен, кладка из газобетона или кирпича чуть садится на растворных швах, деревянный сруб опускается по высоте за счёт уплотнения венцов и усыхания брёвен. В деревянном доме за первый год высота стены может уменьшиться на несколько сантиметров, в каменном — на доли миллиметра, но в обоих случаях движение реальное и его нужно переждать.
Усушка материалов — это отдельная история про влагу. Свежая кладка, монолитные перекрытия, штукатурка и стяжка содержат строительную воду, которая месяцами уходит в воздух. Древесина естественной влажности после распиловки сохнет до равновесных 10–14%, газобетон отдаёт технологическую влагу примерно полгода, цементная стяжка набирает прочность 28 суток, но окончательно высыхает по правилу «неделя на каждый сантиметр толщины». Пока материалы мокрые, они меняют размеры, и любая жёсткая отделка поверх них работает на разрыв.
На практике эти два процесса идут одновременно и накладываются друг на друга. Поэтому ориентир «ждать усадки» — это не один срок, а связка: дать дому сесть на грунте и дать материалам высохнуть до рабочей влажности. В каменном доме сильнее ощущается усушка стяжек и штукатурок, в деревянном — геометрическое движение сруба, в каркасном — поведение древесины каркаса и отделки. Дальше в статье мы разберём, сколько именно ждать в каждом случае и по каким признакам понять, что пауза закончилась.
- Усадка конструкции: оседание фундамента, уплотнение кладочных швов, опускание венцов сруба
- Усушка материалов: высыхание стяжки, штукатурки, кладочных блоков и древесины до равновесной влажности
- Совместный эффект: изменение геометрии стен, проёмов и полов в первые месяцы после стройки
Каменный дом: сроки ожидания перед чистовой отделкой
Каменный дом почти не меняет высоту стен сам по себе, но после коробки ещё работают фундамент, грунт, кладочные швы, стяжки и штукатурка. Поэтому дорогой финиш лучше привязывать не к дате окончания кладки, а к одному отопительному сезону и замерам влажности.
Для кирпича и керамоблока обычный ориентир — 6–12 месяцев после закрытия контура. Для газобетона и пеноблока чаще нужен такой же срок, но контроль строже: блок должен отдать технологическую влагу до рабочих 4–6%, а тонкие трещины по швам и проёмам должны перестать появляться.
- Желательно пройти один отопительный сезон до дорогого финиша
- Влажность стяжки, штукатурки и блоков проверяют под конкретное покрытие
- Новые трещины не появляются 2–3 месяца подряд
- Двери и окна не закусывает, заделанные швы не расходятся повторно
- Газобетон и пеноблок сушат с вентиляцией, без агрессивного перегрева
Каркасный дом: когда можно переходить к финишу
Каркасный дом — самый дружелюбный к быстрой отделке вариант, но не настолько, как обещают продавцы технологии. Сама конструкция почти не садится: стойки работают вертикально на сжатие, и суммарная усадка стены высотой 2,7 метра редко превышает 5–10 миллиметров. Зато внутри каркаса спрятана сырая древесина и утеплитель, которые после стройки активно отдают влагу, и именно эта влага определяет, когда можно закрывать стены чистовой обшивкой и шпаклевать стыки.
Если коробку собрали из доски естественной влажности (а так делают чаще всего, потому что сухая камерная доска заметно дороже), стойки и обвязки приходят на площадку с влажностью 25–40%. До рабочих 12–18% они досыхают месяцами, и в это время доска уменьшается в сечении на 3–5%. Для готового пирога стены это означает миллиметровые щели по периметру плит ОСБ, подвижки гипсокартонных швов и характерные трещины на стыке стен с потолком. Поэтому ориентир по каркаснику — 4–8 месяцев под крышей с закрытым контуром отопления, а не «отделываем сразу после монтажа окон».
Отдельная история — утеплитель и пароизоляция. Минеральная вата, например Rockwool или Paroc, во время монтажа набирает влагу из воздуха и от сырой древесины, и эту влагу должен куда-то деть пирог стены. Если запустить отопление и сразу зашить стены гипсокартоном под обои, точка росы окажется внутри утеплителя, и весной по углам появятся тёмные пятна. Поэтому перед чистовой отделкой каркасник должен пройти хотя бы один полный отопительный сезон с работающей вентиляцией — это и есть главный признак готовности.
- Доска каркаса сухая на ощупь, влагомер показывает 12–18%
- Швы ОСБ и гипсокартона не «играют» при простукивании
- Нет конденсата на окнах при минусовой температуре снаружи
- Пройден хотя бы один отопительный сезон с постоянным теплом
- Двери и окна открываются без перекосов и заеданий
- На пароизоляции и в углах нет тёмных влажных пятен
Деревянный дом: самые долгие сроки и почему
У деревянного дома главная проблема — не только влажность, но и изменение высоты стен. Венцы уплотняются, древесина сохнет, проёмы меняют геометрию, поэтому жёсткая отделка без обсады, скользящих креплений и компенсационных зазоров быстро трескается.
Сруб из бревна или обычного бруса естественной влажности лучше держать в режиме черновой эксплуатации 1,5–3 года: в первый год идёт самая заметная усадка, потом движение затухает медленнее. Клеёный и сухой профилированный брус стабильнее, но и там перед финишем стоит подождать 6–12 месяцев и проверить влажность.
- Бревно и сырой брус: дорогой финиш обычно откладывают на 1,5–3 года
- Клеёный и сухой профилированный брус: чаще 6–12 месяцев при нормальной влажности
- Проёмы делают через обсаду, стойки и лестницы — с компенсаторами усадки
- Гипсокартон, наличники, плитку и встроенную мебель крепят только по плавающим узлам
- Перед финишем проверяют влажность древесины, работу дверей и состояние межвенцовых швов
Сравнение сроков усадки по типам домов
Если предыдущие разделы разбирали каждый тип дома отдельно, то здесь имеет смысл свести цифры в одну точку, чтобы сравнить ориентиры между собой. На практике владельцу удобнее видеть рядом три строки: каменный, каркасный и деревянный дом — и сразу понимать, в каком диапазоне он находится и почему сосед с похожим бюджетом ждал в два раза дольше.
Важно помнить, что любая таблица сроков — это ориентир, а не норматив. Реальные цифры сдвигаются из-за фундамента (например, лента на пучинистом грунте против свайно-винтового), сезона стройки, исходной влажности материалов и того, отапливался ли дом первую зиму. Поэтому ниже стоит читать не как «жди ровно 12 месяцев», а как рамку, внутри которой нужно смотреть на признаки готовности из предыдущих разделов.
Отдельно обратите внимание на колонку «Что учитывать»: именно там скрыты причины, по которым один и тот же газобетонный дом у одного хозяина готов к плитке через полгода, а у другого — только через полтора. Сроки сдвигают не марки материалов, а условия: влажность кладки, поведение фундамента в первый цикл промерзания и интенсивность прогрева внутри.
- Каменный дом (кирпич, газобетон, керамоблок): ориентир 6–12 месяцев до большинства чистовых работ, до 2–3 лет — для жёстких финишей вроде крупноформатной плитки на стенах.
- Каркасный дом: 2–6 месяцев на стабилизацию влажности древесины каркаса и осадку утеплителя, при сухом пиломатериале камерной сушки — ближе к нижней границе.
- Деревянный дом из бруса естественной влажности или бревна: 1–1,5 года минимум, а для рубленого сруба — до 2–3 лет, с обязательными компенсационными узлами в проёмах.
Сроки усадки и готовности к чистовой отделке
Ориентиры с учётом отопительного сезона и условий стройки
| Тип дома | Сроки ожидания | Что учитывать |
|---|---|---|
| Каменный (кирпич, керамоблок) | 6–12 месяцев, с прохождением отопительного сезона | Тип фундамента и грунта, влажность кладочного раствора и штукатурки, появление трещин по швам |
| Каменный (газобетон, пеноблок) | 8–12 месяцев | Высокая исходная влажность блоков (25–30%), сушка с вентиляцией, армирование углов проёмов |
| Каркасный | 4–8 месяцев под крышей с отоплением | Влажность доски каркаса, осадка утеплителя, обязательный отопительный сезон с вентиляцией |
| Деревянный (бревно, брус естественной влажности) | 12–24 месяца, для крупного бревна до 2–3 лет | Сезон сборки, сечение стен, конопатка, компенсационные узлы в проёмах |
| Деревянный (клеёный брус) | 3–6 месяцев | Низкая влажность ламелей (10–12%), всё равно нужны окосячка и скользящие узлы |
| Деревянный (профилированный брус камерной сушки) | 6–12 месяцев | Проверять именно влажность в спецификации, а не профиль |
Признаки, что дом готов к чистовой отделке
Сроки в месяцах — это ориентир, но окончательное решение принимают по поведению самого дома. Усадка идёт неравномерно: где-то конструкция уже стабилизировалась, а где-то ещё подсыхают узлы вокруг проёмов или венцы под коньком. Поэтому перед запуском чистовой отделки имеет смысл потратить пару недель на спокойное наблюдение и простые проверки, а не ориентироваться только на календарь.
Главных маркеров готовности три: трещины перестали расти, двери и окна работают предсказуемо в любую погоду, а влажность конструкций и материалов вошла в норму для отделочных работ. Если хотя бы один из пунктов не выполняется, спешить с плиткой, штукатуркой по маякам или дорогими обоями не стоит — переделка обойдётся заметно дороже, чем дополнительные два-три месяца ожидания.
Часть проверок владелец делает сам с минимальным набором инструментов, например бумажными маяками, влагомером и обычным уровнем. Но при сомнительной картине — расширяющихся трещинах, перекосе проёмов, мокрых углах — разумно позвать специалиста до того, как начнётся финишная отделка, а не после.
- Трещины в стенах и стыках не растут минимум 4–6 недель
- Двери и окна закрываются одинаково зимой и летом
- Влажность древесины и стяжек вошла в норму по влагомеру
- Стыки гипсокартона и примыкания не разошлись повторно
- Нет свежих следов протечек, конденсата и сырых пятен
Что проверить самому
Начните с трещин. На каждую заметную трещину в штукатурке, кладке или по стыкам наклейте бумажный или гипсовый маяк с датой, например полоску тонкой бумаги поперёк трещины или мазок алебастра. Если за 4–6 недель маяки целы и не появилось новых трещин рядом, конструкция считается стабильной для финишной отделки. Если маяки рвутся или появляются волоски рядом — усадка ещё идёт.
Дальше — проёмы и геометрия. Откройте и закройте все двери и окна в сухую и во влажную погоду: створки должны ходить без задеваний, замки попадать в ответные планки, а зазоры по периметру оставаться ровными. Уровнем и правилом длиной 2 м пройдитесь по стенам, проверьте вертикаль откосов и горизонталь подоконников; в деревянном доме отдельно осмотрите узлы скользящих креплений в перегородках.
Третий блок — влажность и сухие узлы. Влагомером (например, бытовыми Condtrol Hydro или Stihl) замерьте древесину стен и перекрытий, стяжку и штукатурку: для бруса и бревна ориентир 15–18%, для цементной стяжки под плитку — до 4–5%, под ламинат — до 2%. Заодно осмотрите углы, примыкания крыши и подвал: сырые пятна, плесень и конденсат на окнах говорят, что сначала нужно разбираться с влагой, а не клеить обои.
- Бумажные или гипсовые маяки на трещинах с датой
- Проверка дверей и окон в сухую и влажную погоду
- Уровень и правило 2 м по стенам и откосам
- Влагомер для древесины, стяжки и штукатурки
- Осмотр углов, чердака и подвала на сырость
Когда стоит позвать специалиста
Если за месяц наблюдения трещины расширились, появились новые по диагонали проёмов или раскрылись швы между плитами перекрытия — это повод не клеить маяки дальше, а пригласить инженера-обследователя. Диагональные трещины и трещины с уступом по краям могут говорить о неравномерной осадке фундамента, и здесь чистовая отделка только замаскирует проблему до первой зимы.
Второй случай — устойчивый перекос проёмов и полов. Когда двери задевают коробку круглый год, окна не закрываются на верхний замок, а уровень показывает уклон пола больше 1–2 см на комнату, дело уже не в усушке отделки. В деревянном доме стоит проверить работу компенсаторов усадки и обсадных коробок, в каменном — состояние фундамента и перемычек; такие задачи решают конструктор или профильный прораб, а не отделочник.
Третий повод — влага, которую не удаётся убрать проветриванием. Если влагомер месяцами показывает завышенные значения в стенах или стяжке, на окнах стоит конденсат, а в углах темнеют пятна, нужен специалист по тепловлажностному режиму: теплотехник, кровельщик или мастер по вентиляции. До устранения причины запускать дорогую отделку, например паркет, венецианскую штукатурку или обои под покраску, бессмысленно — материалы быстро уйдут в брак.
- Расширяющиеся и диагональные трещины в стенах
- Перекос дверей и окон, заметный уклон пола
- Повышенная влажность стен и стяжки месяцами
- Конденсат на окнах и тёмные пятна в углах
- Сомнения в работе фундамента, кровли или вентиляции
Чем грозит спешка с чистовой отделкой
Спешка с чистовой отделкой почти всегда заканчивается одинаково: первые месяцы кажется, что всё в порядке, а ближе к концу первого отопительного сезона по новому ремонту начинают идти трещины, скрипы и перекосы. Дом продолжает дышать и подсаживаться, а жёсткие отделочные слои не умеют тянуться вместе с ним.
Самое неприятное здесь не сам факт дефекта, а его необратимость: лопнувшую плитку в санузле не подклеишь, разорванное обойное полотно над дверным проёмом не сошьёшь незаметно, а перекошенную межкомнатную дверь придётся снимать и переподгонять коробку. Любая такая переделка стоит дороже, чем спокойное ожидание лишних трёх–шести месяцев перед финишем.
Ниже — типовые сценарии, которые мастера видят в домах, где хозяева не дождались усадки. Они повторяются из года в год и в каменных коттеджах, и в каркасниках, и особенно в срубах из бревна и бруса естественной влажности.
- Трещины по штукатурке над дверными и оконными проёмами, по углам стен и в местах стыка разных материалов.
- Лопнувшая или отщёлкнувшаяся плитка на стенах санузла, особенно по швам между плиткой и ванной или душевым поддоном.
- Разрывы обоев на стыках полотен и над проёмами, отслоение бумаги в углах из-за подвижек основания.
- Перекошенные межкомнатные двери: створка задевает коробку, замок перестаёт попадать в ответную планку.
- Скрипы и вздутия ламината, щели в массивной доске, если пол уложен сразу после заезда мебели и включения отопления.
- Лопнувшие галтели и потолочные плинтусы на стыке стены и потолка в деревянном доме.
- Заклинившие пластиковые окна и трещины по откосам в каменных домах с недостаточно выдержанной коробкой.
Типичные последствия спешки с отделкой
Что чаще всего ломается, если не дождаться усадки
| Отделка | Что происходит | Причина |
|---|---|---|
| Керамическая плитка | Трескается и отщёлкивается, расходятся швы у ванны и поддона | Подвижки основания и усадка стяжки под жёстким покрытием |
| Обои | Разрывы на стыках полотен и над проёмами, отслоение в углах | Микродвижение стен и остаточная влажность штукатурки |
| Штукатурка под покраску | Волосяные и диагональные трещины над проёмами и в углах | Усадка кладочных швов и фундамента, недосохшее основание |
| Межкомнатные двери | Створка задевает коробку, замок не попадает в планку | Перекос проёмов из-за осадки конструкции |
| Ламинат и массивная доска | Скрипы, вздутия, щели между планками | Недосохшая стяжка и изменение влажности древесины |
| Натяжные потолки и галтели | Лопнувшие плинтусы, трещины по стыку стены и потолка | Вертикальная усадка стен, особенно в деревянном доме |
| Пластиковые окна | Заклинивают, трещины по откосам | Недостаточно выдержанная коробка и подвижка проёма |

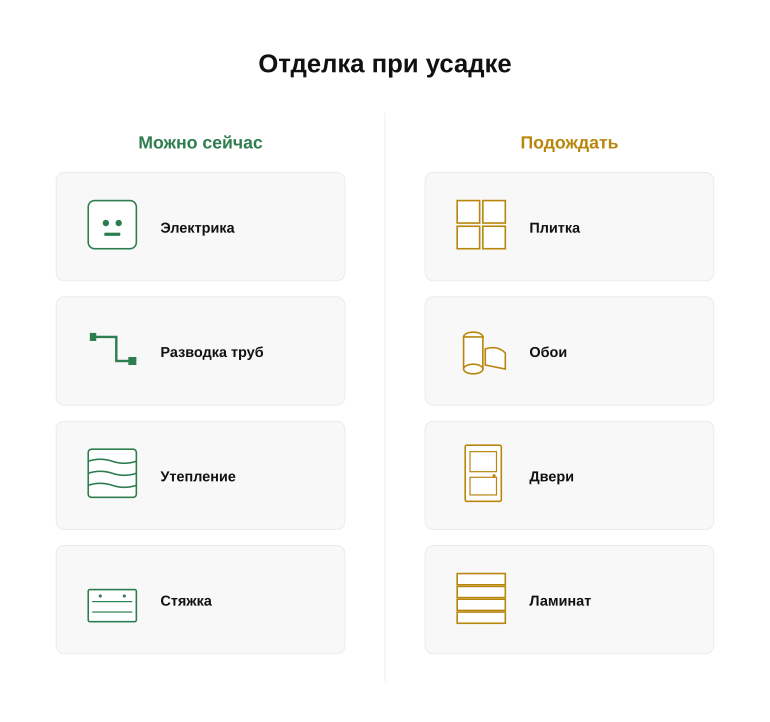

Что можно делать сейчас, а что отложить: памятка
Усадка — не повод замораживать стройку. Пока дом набирает стабильность, можно закрывать инженерные и черновые работы: они либо спрятаны в конструкциях, либо имеют компенсационные зазоры. Дорогой финиш лучше начинать только после проверки трещин, проёмов и влажности.
- Черновая электрика и слаботочка в гофре
- Разводка водопровода, канализации, вентиляции и дымоходов
- Монтаж котла, радиаторов и тёплого пола
- Утепление перекрытий и кровли
- Стяжка пола с демпферной лентой по периметру
- Черновая обшивка по скользящему креплению в деревянных и каркасных домах
Отложить стоит всё, что жёстко связано с геометрией стен, полов и проёмов: плитку на больших площадях, финишную шпаклёвку, обои, ламинат, межкомнатные двери, встроенную мебель и декоративные элементы. Эти работы дешевле сделать позже, чем потом переделывать после первой зимы.
- Плитка и керамогранит на больших стенах и полах
- Финишная штукатурка и шпаклёвка под покраску
- Обои, особенно встык и тонкие флизелиновые
- Ламинат, паркетная доска и массивная доска
- Межкомнатные двери с чистовыми наличниками
- Встроенная мебель, шкафы-купе, лепнина и сложные натяжные потолки
