Выбор материала стен на этапе проекта: газобетон, кирпич, каркас или дерево

Выбор материала стен на этапе проекта: газобетон, кирпич, каркас или дерево
Выбор материала стен на этапе проекта: газобетон, кирпич, каркас или дерево

Сравниваем газобетон, кирпич, каркас и дерево по связке с фундаментом, отделкой, сроками и затратами на отопление. Помогаем сделать осознанный выбор ещё на этапе проекта.

Почему материал стен решают на этапе проекта, а не на стройке

Материал стен принято обсуждать как вопрос вкуса: кому-то ближе тёплое дерево, кому-то основательный кирпич. На деле это одно из первых системных решений в проекте, от которого зависит, какой фундамент придётся заложить, сколько продлится стройка, как будет выглядеть внутренняя и наружная отделка и во сколько обойдётся отопление через десять лет.

Если выбрать стены уже после того, как залит фундамент, начинаются компромиссы: тяжёлая кладка на ленте, рассчитанной под каркас, или, наоборот, мощная плита под лёгкий дом, за которую переплатили сотни тысяч рублей. Поэтому материал стен разумно фиксировать одновременно с конструктивом, а не на этапе закупки блоков.

В этой статье мы смотрим на газобетон, кирпич, каркас и дерево не как на самостоятельные сущности, а как на элементы связки. Дальше будет понятно, почему один и тот же дом 10 на 10 в Краснодаре и под Архангельском требует разных стен, и почему бюджет на коробку — это ещё не бюджет на дом.

Связка стены — фундамент — отделка — эксплуатация

Стены задают вес коробки, и от этого веса напрямую зависит фундамент. Полнотелый кирпич в два этажа потребует заглублённой ленты или плиты с серьёзным армированием, газобетон допускает более лёгкую ленту, а каркасный или брусовой дом часто обходится мелкозаглублённым ленточным фундаментом или сваями. Если поменять материал стен после расчёта фундамента, вся схема перестаёт работать.

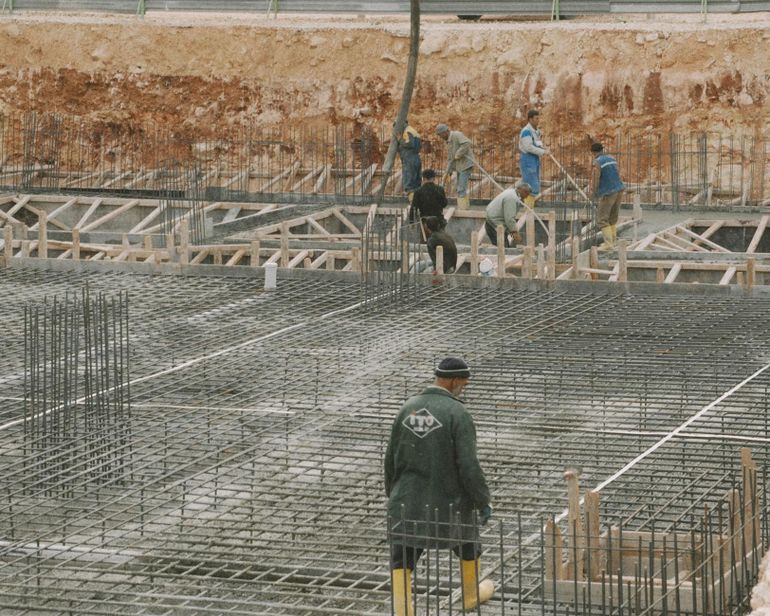

Рабочие вяжут арматурный каркас будущего ленточного фундамента на стройплощадке

Дальше включается отделка. Газобетон почти всегда требует наружной защиты, например штукатурки, вентилируемого фасада или облицовочного кирпича, иначе блок будет тянуть влагу. Каркас живёт под обшивкой и сайдингом или имитацией бруса. Брус и бревно часто оставляют открытыми, но тогда в смету попадают шлифовка, межвенцовый герметик и пропитки, например антисептики и составы с антипиренами. Получается, что материал стен предопределяет статью расходов на фасад.

Эксплуатация — самый длинный по времени этап, и здесь материал тоже диктует правила. Газобетонный дом нужно защищать от прямого намокания и контролировать пароизоляцию, кирпичный долго прогревается после простоя, каркас требует внимания к узлам и вентиляции, деревянный — регулярного обновления покрытий и контроля усадки. Решение, принятое на этапе проекта, читатель будет обслуживать десятилетиями.

  • Фундамент: тип и глубина зависят от веса стен
  • Наружная отделка: штукатурка, облицовочный кирпич, сайдинг, открытое дерево
  • Внутренняя отделка: необходимость выравнивания, штукатурки, ГКЛ
  • Отопление: теплопотери через стены и инерционность материала
  • Обслуживание: периодичность пропиток, ремонта швов и фасада

Критерии выбора: климат, бюджет, сроки заселения

Универсального ответа на вопрос «из чего строить стены» не существует, и опытные архитекторы обычно начинают разговор с заказчиком не с материалов, а с условий: где участок, сколько у семьи денег, когда нужно заехать. Эти три фактора задают рамку, внутри которой газобетон, кирпич, каркас и дерево начинают расходиться по сценариям применимости.

Пара рассматривает чертежи будущего дома, обсуждая проект на полу гостиной

Ошибка новичка — выбирать материал по эмоциональному критерию: «хочу дом из бруса, как у родителей» или «кирпич — это надёжно». Через год выясняется, что бюджет не вытягивает фундамент под кирпич, а брус требует двух лет на усадку до чистовой отделки. Поэтому критерии стоит расставить заранее и проверить, какой из них для семьи приоритетный.

Дальше в статье материалы сравниваются именно через эти три критерия, а не через перечень характеристик из паспорта. Так становится видно, что один и тот же материал может быть разумным в Краснодарском крае и сомнительным в Карелии, удобным при бюджете 6 миллионов и неподъёмным при бюджете 3,5.

  • Климатическая зона и расчётная зимняя температура
  • Доступный бюджет на коробку и фундамент
  • Сроки, к которым нужно заселиться
  • Требования к фундаменту, вытекающие из веса стен
  • Допустимые варианты внешней и внутренней отделки
Как критерии ведут к выбору материала
Как критерии ведут к выбору материала

Климатическая зона и теплопотери

Расчётная зимняя температура и продолжительность отопительного сезона напрямую определяют требуемую толщину и теплопроводность стены. В Краснодарском крае или Ростовской области газобетон D400 толщиной 375 мм закрывает нормативы без дополнительного утепления, а в Вологодской или Кировской области та же стена потребует уже 100–150 мм минеральной ваты снаружи.

Заснеженный дом в горах на закате зимой иллюстрирует влияние холодного климата на стены

Кирпичная стена в чистом виде в средней полосе России теплотехнически не проходит почти никогда: однослойная кладка в 510 мм даёт сопротивление теплопередаче примерно в два раза ниже нормы. Поэтому кирпич почти всегда идёт в связке с утеплителем, например с минеральной ватой или пенополистиролом, а это уже многослойная конструкция со своими правилами эксплуатации.

Каркасник и брус ведут себя по-разному: каркас можно собрать под любую климатическую зону, меняя толщину утеплителя в стойках, а массив дерева — материал с фиксированной теплопроводностью, и в северных регионах стену из бруса 200 мм всё равно придётся утеплять снаружи. Это важно учитывать при выборе, чтобы потом не переделывать фасад.

  • Тёплый климат (юг): подходят почти все варианты, решает бюджет и вкус
  • Средняя полоса: газобетон с тонким утеплением или каркас с 150–200 мм ваты
  • Север и Сибирь: каркас с толстым утеплением, газобетон с фасадом, утеплённый брус
  • Высокая влажность и близкие грунтовые воды: осторожнее с деревом без защиты

Бюджет и сроки заселения

Бюджет считают не по цене квадратного метра стены, а по стоимости всей связки: фундамент, коробка, кровля, окна, отделка. Кирпичный дом на одинаковой площади почти всегда требует более мощного и дорогого фундамента, например полноценной монолитной плиты или ленты глубокого заложения, тогда как под каркас часто хватает мелкозаглублённой ленты или свайно-винтового основания.

Рука считает на калькуляторе поверх архитектурных чертежей будущего дома

Сроки заселения — отдельный критерий, который новички часто недооценивают. Каркасный дом можно собрать и довести до чистовой отделки за один сезон, газобетон обычно требует зимней паузы на усадку и просушку, а дом из бруса естественной влажности нельзя полноценно отделывать раньше чем через 12–18 месяцев после сборки сруба, иначе откосы и обшивку поведёт.

Если деньги ограничены, а заехать нужно через год, круг материалов сразу сужается до каркаса и, с оговорками, до газобетона на готовом фундаменте. Если бюджет комфортный, а спешки нет, появляется смысл рассматривать кирпич или клеёный брус, где платой за качество становятся сроки и стоимость основания.

  • Заехать за один сезон, бюджет ограничен — каркас
  • Заехать через 1–2 сезона, средний бюджет — газобетон
  • Готовы ждать 2–3 года, бюджет высокий — кирпич или клеёный брус
  • Дача с сезонным проживанием — каркас или брус естественной влажности

Газобетон, кирпич, каркас и дерево через призму критериев

Если посмотреть на четыре популярных варианта — газобетон, кирпич, каркас и дерево — через призму критериев из предыдущего раздела, картина становится заметно практичнее. Каждый материал по-своему отвечает на вопросы о климате, бюджете, сроках и нагрузке на фундамент, и именно в этих ответах прячется реальная цена решения, а не в рекламных характеристиках с сайта производителя.

Кладка стены дома из автоклавных газобетонных блоков на стройплощадке

Газобетон даёт хороший компромисс по теплу и скорости, но требует ровного армопояса и аккуратной отделки, чтобы блоки не намокали и не трескались по швам. Кирпич — это долгий, тяжёлый и дорогой дом с мощным фундаментом, который оправдывает себя при горизонте владения в десятки лет. Каркас выигрывает по срокам и стоимости коробки, но переносит почти весь смысл стены в правильный пирог утепления и пароизоляции. Дерево, например клееный брус или оцилиндрованное бревно, остаётся самым требовательным к усадке, обработке и противопожарным мерам.

Удобнее всего сравнивать эти материалы не построчно, а по трём практическим осям сразу: что они означают для сроков и бюджета и какие требования предъявляют к фундаменту и отделке. Такой взгляд сразу показывает, где экономия на стенах оборачивается перерасходом на других этапах проекта.

  • Газобетон: тёплая кладка средней скорости, чувствителен к влаге и требует защищённой отделки фасада.
  • Кирпич: самый тяжёлый и инерционный вариант, нужен усиленный фундамент и длинный срок строительства.
  • Каркас: быстрый монтаж и лёгкий фундамент, но качество дома почти полностью определяется пирогом стены.
  • Дерево (например, клееный брус, профилированный брус, оцилиндрованное бревно): живой материал с усадкой, требует пропиток и продуманной противопожарной защиты.

Сравнение материалов стен по практическим критериям

МатериалСроки и бюджетТребования к фундаменту и отделке
ГазобетонСтройка 1–1,5 года, средний бюджет коробкиЛента с армопоясом или плита; обязательная защита фасада штукатуркой, вентфасадом или облицовочным кирпичом
КирпичСтройка 2–3 года, высокий бюджетЗаглублённая лента или монолитная плита; лицевая кладка может оставаться без отделки, рядовой кирпич — под штукатурку
КаркасСборка за 6–9 месяцев, низкий бюджет коробкиВинтовые сваи, мелкозаглублённая лента или УШП; пирог стены с пароизоляцией, утеплителем и обшивкой (сайдинг, имитация бруса)
Дерево (брус, бревно)От 1,5 до 2,5 лет с учётом усадки, средний и высокий бюджетЛёгкая лента или сваи с обвязкой; шлифовка, антисептики, антипирены, конопатка после усадки

Как материал стен меняет требования к фундаменту

Фундамент проектируется не под дом вообще, а под конкретную массу стен, перекрытий и кровли. Когда инженер рассчитывает ширину ленты, глубину заложения или количество свай, он опирается на нагрузку от квадратного метра стены и на то, как эта стена будет реагировать на сезонные подвижки грунта. Поэтому решение о материале стен фактически принимается одновременно с решением о фундаменте, а не после него.

Рабочие вяжут арматуру на стройплощадке перед заливкой фундамента под несущие стены

Если поменять материал стен после того, как фундамент уже спроектирован или залит, чаще всего приходится переделывать расчёт целиком. Кирпичный дом на ленте, рассчитанной под газобетон, даст перегруз и трещины; каркасник на массивной заглублённой ленте — это переплата в сотни тысяч рублей за бетон, который никогда не будет работать. Именно поэтому смена материала стен на середине проекта почти всегда оборачивается двойными расходами.

Чтобы не попасть в ловушку несовместимости, имеет смысл заранее свериться с типичными связками 'материал стен — фундамент' и понять, какой риск возникает при ошибочном сочетании. Ниже — короткая сводная таблица, к которой удобно возвращаться при обсуждении проекта с архитектором или конструктором.

Материал стен и подходящий тип фундамента

Материал стенТипичный фундаментГлавный риск при ошибке
ГазобетонЛента с армопоясом или монолитная плитаКосые трещины по швам кладки при локальных просадках основания
КирпичЗаглублённая лента ниже промерзания, плита или сваи с ростверкомТрещины по кладке и перегруз при экономии на фундаменте
КаркасВинтовые сваи, мелкозаглублённая лента, УШППереплата за избыточный фундамент или перекос при ошибке расчёта свай
Дерево (брус, бревно)Мелкозаглублённая лента или сваи с брусовой обвязкойЗаклинивание окон и дверей при неучтённой усадке сруба

Тяжёлые стены и нагрузка

Кирпич и полнотелые блоки дают нагрузку 350–800 кг на квадратный метр стены, и это без учёта перекрытий и кровли. Под такие стены закладывают заглублённую ленту ниже глубины промерзания, монолитную плиту или буронабивные сваи с ростверком. На пучинистых грунтах сэкономить на фундаменте под кирпич практически невозможно: любая попытка поставить тяжёлую коробку на мелкозаглублённую ленту заканчивается трещинами по кладке уже через одну-две зимы.

Кладка из красного кирпича крупным планом как пример тяжёлой несущей стены

Газобетон легче кирпича примерно в три раза, но и он требует жёсткого, неподвижного основания. Газобетонная кладка плохо переносит локальные просадки: вместо равномерной осадки появляются косые трещины по швам, которые потом проступают через любую отделку. Поэтому под газобетон обычно проектируют ленту с армопоясом или плиту, а экономия на бетоне здесь рискованнее, чем экономия на самих блоках.

Перед тем как утверждать тяжёлые стены, стоит честно посчитать стоимость фундамента под них. На сложных грунтах — торф, глина с высоким уровнем грунтовых вод, перепады по участку — фундамент под кирпичный дом легко уходит за треть бюджета коробки, и это меняет всю экономику проекта.

  • Заглублённая монолитная лента с армопоясом
  • Монолитная плита (УШП или классическая)
  • Буронабивные сваи с железобетонным ростверком

Лёгкие стены и устойчивость к подвижкам

Каркасный дом и сруб весят в разы меньше каменной коробки, поэтому под них реально работают мелкозаглублённая лента, утеплённая шведская плита или винтовые сваи. Лёгкие стены прощают небольшие сезонные подвижки: каркас за счёт обшивки плитами OSB или фанерой работает как жёсткая диафрагма, а сруб компенсирует движения за счёт венцов и усадочных зазоров.

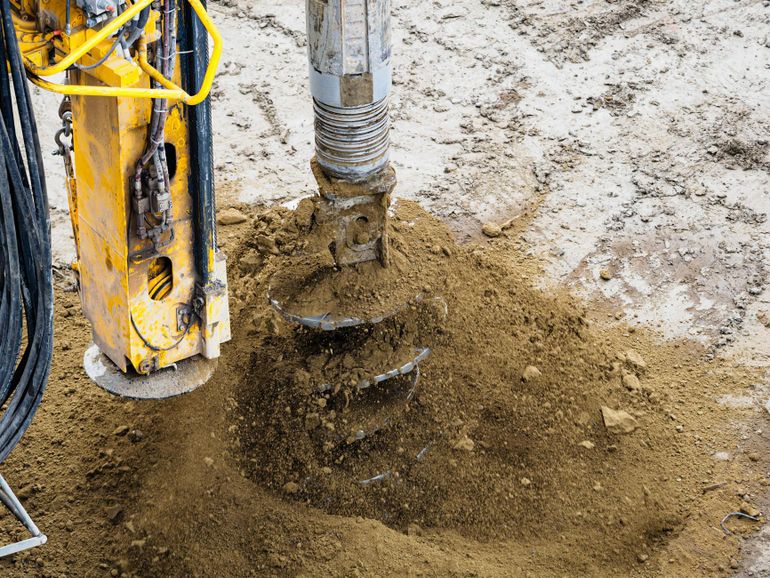

Буровая установка ввинчивает сваю в грунт на строительной площадке

Но лёгкость стен не отменяет требований к фундаменту, она их меняет. Винтовые сваи под каркасник на торфянике или склоне — рабочее решение, но только при правильном расчёте длины и шага. Сруб на мелкозаглублённой ленте без перевязки и без учёта усадки даст перекос проёмов и заклинит окна с дверями уже в первый год эксплуатации.

Главная ошибка при лёгких стенах — переплата за избыточный фундамент 'на всякий случай'. Заглублённая лента под каркасный дом площадью 100 квадратов — это лишние 300–500 тысяч рублей, которые не дают никакого выигрыша по надёжности и забирают бюджет у утепления, окон и инженерии.

  • Винтовые или забивные сваи с обвязкой брусом
  • Мелкозаглублённая лента на непучинистых грунтах
  • Утеплённая шведская плита для каркаса с тёплым полом

Сроки строительства и сценарии заселения

Срок въезда в новый дом редко совпадает с тем, что застройщик представляет в начале стройки. Материал стен задаёт не только скорость кладки или сборки, но и весь дальнейший график: когда можно начинать отделку, сколько ждать усадки, в какие месяцы вообще имеет смысл работать. Если выбрать материал, не сверяясь с собственным сценарием заселения, готовый дом может стоять без отделки ещё год после того, как закрыт контур.

Каркасный дом на этапе сборки деревянного каркаса на стройплощадке

Условно сценарии делятся на три типа: быстрый въезд за один сезон, поэтапная стройка в два-три года и долгая стройка с параллельной арендой или жизнью в старом доме. Каркасник позволяет закрыть контур и заехать за 6–9 месяцев, газобетон обычно укладывается в год-полтора с учётом отделки, кирпич и брус естественной влажности растягивают процесс на два сезона и больше из-за усадки и мокрых работ.

Ошибка на этом шаге — обещать себе новоселье через год при выборе материала, который физически не успевает к этому сроку. Брус естественной влажности нельзя обшивать сразу, кирпичной кладке нужно время на стабилизацию, а газобетону — на просушку перед чистовой отделкой. График стройки честнее верстать от свойств материала, а не от желаемой даты.

Дополнительно стоит учитывать, что любая зимняя пауза удлиняет общий срок не на три месяца простоя, а на полгода: осенью работы сворачиваются раньше, весной разворачиваются медленнее, плюс уходит время на проверку конструкций после зимовки.

  • Быстрый въезд за сезон — каркас, реже газобетон с минимальной отделкой
  • Стройка в два сезона — газобетон, керамический блок, клееный брус
  • Долгая стройка с переездом — кирпич, брус естественной влажности, сложные проекты

Мокрые процессы и усадка

Мокрые процессы — это всё, что связано с водой в растворе или стяжке: кладка на цементно-песчаном растворе, монолитные пояса, штукатурка, наливные полы. Каждый такой этап требует времени на набор прочности и высыхание, и пропустить его нельзя: если начать чистовую отделку по сырой штукатурке, обои отойдут, а ламинат вздуется.

Крупный план серой оштукатуренной стены с шероховатой влажной поверхностью

Усадка — отдельная история для дерева и, в меньшей степени, для кладочных стен. Дом из бруса естественной влажности за первый год может осесть на 5–7 см на каждые три метра высоты, и до завершения основной усадки нельзя ставить жёсткую отделку, врезать пластиковые окна без обсадных коробок, монтировать капитальные перегородки. Газобетон даёт минимальную усадку, но требует просушки кладки перед штукатуркой, особенно если работы шли в дождливый сезон.

Практический вывод простой: чем больше в проекте мокрых процессов и природной влаги в материале, тем длиннее технологические паузы. Каркасник почти лишён мокрых этапов внутри стен, поэтому отделку в нём можно вести параллельно с закрытием контура — отсюда и короткий срок до заселения.

  • Кладочный раствор — набор прочности 28 суток до полной нагрузки
  • Штукатурка — 1–2 недели на высыхание перед шпаклёвкой
  • Стяжка пола — около месяца на каждые 4 см толщины
  • Брус естественной влажности — 8–12 месяцев основной усадки
  • Газобетон — 1–3 месяца просушки кладки перед чистовой отделкой

Сезонность и зимняя пауза

Не все работы одинаково переносят холод. Кладка газобетона и кирпича при минусовых температурах требует противоморозных добавок и прогрева, что удорожает работы и снижает их качество. Бетонирование фундамента зимой технически возможно, но обходится дороже на 15–25% за счёт прогрева и укрытий, поэтому большинство частных застройщиков всё равно подгоняют ноль под тёплый сезон.

Заснеженная стройплощадка с кранами и грузовиками зимой, иллюстрация удорожания работ в холодный сезон

Каркасная и брусовая технологии в этом смысле выигрывают: сухие пиломатериалы можно собирать и зимой, лишь бы основание было готово с осени. Это даёт реальный сценарий, когда фундамент заливают в августе-сентябре, а зимой бригада спокойно поднимает коробку и закрывает контур, чтобы к весне начать внутреннюю отделку в тепле.

Зимняя пауза опасна не сама по себе, а тем, что не каждый недостроенный дом её хорошо переносит. Открытая кладка из газобетона без защиты напитывается влагой, незакрытый фундамент промерзает неравномерно, недосушенный брус ведёт. Если пауза неизбежна, её закладывают в проект заранее: консервируют коробку, накрывают стены, продумывают временную кровлю.

  • Газобетон и кирпич — кладка зимой требует добавок и прогрева
  • Монолитные работы — удорожание на 15–25% при минусе
  • Каркас и сухой брус — собираются круглый год
  • Консервация на зиму — обязательное укрытие кладки и фундамента

Отделка и эксплуатация: что вы получите через 5 и 15 лет

Материал стен определяет не только смету на коробку, но и сценарий жизни в доме на годы вперёд. Через пять лет вы оцените, насколько просто было повесить кухонные шкафы и провести скрытую проводку, а через пятнадцать — как ведёт себя фасад, не пошли ли трещины по штукатурке и сколько раз пришлось перекрашивать дерево.

Аккуратный кирпичный фасад дома с подстриженной живой изгородью под ясным небом

Газобетон, кирпич, каркас и дерево стареют по-разному и требуют разного ухода. Кирпичный фасад без отделки может стоять десятилетиями почти без вмешательства, газобетон обязательно нужно защитить от намокания, каркас живёт ровно столько, сколько служит его обшивка и пароизоляция, а дерево требует регулярной обработки, иначе теряет и вид, и геометрию.

Ошибка на этапе проекта — считать только стоимость коробки и забыть про эксплуатационные расходы. Если сложить отопление, ремонт фасада, повторную покраску и мелкие работы по устранению трещин, картина за пятнадцать лет получается другой, чем кажется в смете на старте.

Внутренняя отделка и инженерия

Кирпич и газобетон дают плотные, тяжёлые стены, на которые без подготовки крепится почти всё: кухонные шкафы, водонагреватель, телевизор, тяжёлые карнизы. Под штукатурку легко спрятать электрику и трубы, а штробление воспринимается как обычная работа, а не как риск для конструкции.

Жилая комната с оштукатуренными стенами и готовой внутренней отделкой

В каркасном доме и брусе логика другая: тяжёлые предметы крепятся к стойкам и закладным, а не к обшивке, поэтому планировку кухни и санузлов лучше продумать до монтажа стен. Инженерия в каркасе обычно идёт внутри стоечного пространства, и любая ошибка в пароизоляции потом проявится конденсатом и плесенью в углах.

Через пять лет разница становится заметной по мелочам. В газобетонном или кирпичном доме новые полки и перенос розетки — рядовая задача с перфоратором и дюбелями. В каркаснике придётся искать стойку через детектор скрытой проводки и металла, а в деревянном доме — учитывать, что стены продолжают двигаться, и жёсткие узлы отделки трескаются.

  • Кирпич и газобетон: свободное крепление мебели, скрытая электрика под штукатуркой
  • Каркас: крепление только к стойкам и закладным, критична пароизоляция
  • Брус и бревно: подвижные стены, скользящие узлы отделки, открытая проводка в кабель-каналах
  • Санузлы: в дереве и каркасе требуют отдельной гидроизоляции и вентиляции

Фасад и обслуживание со временем

Газобетон почти всегда требует наружной отделки: тонкослойной штукатурки по сетке, навесного фасада или облицовочного кирпича. Без защиты блок насыщается влагой, и через несколько зим по штукатурке могут пойти волосяные трещины, особенно в местах перемычек и на углах. Перекраска фасада раз в семь–десять лет — нормальный, а не аварийный сценарий.

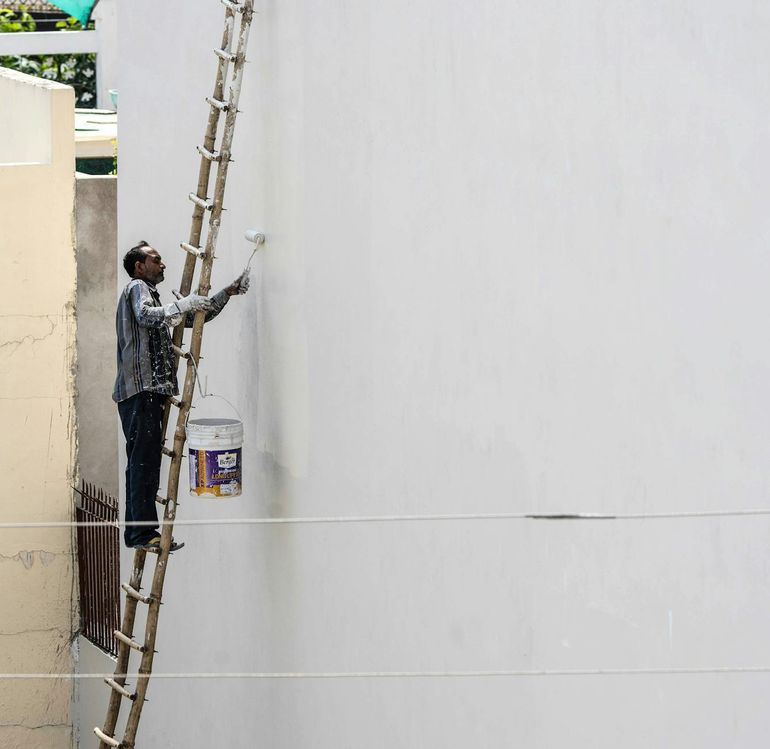

Мужчина на стремянке красит валиком наружную стену дома

Кирпичный фасад в этом смысле самый спокойный: лицевая кладка из качественного кирпича стоит десятилетиями, и обслуживание сводится к осмотру швов и редкой расшивке. Каркасный дом ведёт себя по своей обшивке: фиброцементный сайдинг живёт долго и почти не требует ухода, а деревянная вагонка или планкен потребуют обновления защитного состава раз в три–пять лет.

Дерево — самый требовательный материал по обслуживанию. Брус и бревно нужно регулярно обрабатывать антисептиками и финишными составами на алкидной или акриловой основе, иначе южный фасад выгорает, а северный темнеет и зеленеет. К этому добавляется конопатка швов после усадки и контроль трещин в венцах — работа не сложная, но постоянная.

  • Газобетон: штукатурка с перекраской раз в 7–10 лет, контроль трещин на углах
  • Кирпич: осмотр швов, редкая расшивка, минимум обслуживания
  • Каркас: ревизия обшивки и герметиков, замена локальных участков сайдинга
  • Дерево: антисептирование раз в 3–5 лет, конопатка после усадки, контроль торцов

Типичные ошибки при выборе материала на этапе проекта

Большинство неудачных решений по стенам родом не со стройплощадки, а из ранних разговоров за кухонным столом. Материал выбирают по совету соседа, по красивой картинке или потому что 'у всех так', и только потом проектировщик считает фундамент, теплотехнику и смету. На этом этапе уже поздно: переиграть материал — значит переделывать весь проект.

Недостроенный дом с открытыми стенами и стропилами на стройплощадке

Ошибки повторяются из года в год и довольно предсказуемы. Кто-то закладывает кирпич на слабых грунтах без расчёта основания, кто-то берёт каркас ради скорости, но забывает про вентиляцию и узлы примыканий, кто-то экономит на стенах и потом тратит сэкономленное на мокрые фасады и выравнивание. Ниже — самые частые сценарии, которые стоит проверить на себе до подписания проекта.

Удобнее всего смотреть на эти ошибки в связке 'причина — последствие — что сделать на этапе проекта': так видно не только саму проблему, но и точку, где её ещё можно перехватить без потерь.

  • Выбор материала по моде или совету знакомых, без привязки к участку
  • Решение о стенах раньше, чем сделаны геология и расчёт фундамента
  • Игнорирование стоимости отделки: считают только коробку
  • Бюджет рассчитан без резерва на инженерку и благоустройство
  • Сроки заселения завязаны на материал, требующий усадки или мокрых процессов зимой
  • Один и тот же проект 'натягивают' на разные материалы без пересчёта узлов

Частые ошибки и их последствия

ОшибкаПоследствиеЧто сделать на этапе проекта
Материал выбран до геологии участкаФундамент не справляется или становится вдвое дороже коробкиСначала заказать геологию, потом обсуждать стены
Считают только стоимость коробкиОтделка и инженерия съедают 20–30% сверх бюджетаСвести смету по связке стены — фундамент — фасад — инженерия
Заселение запланировано раньше окончания усадкиСемья снимает жильё ещё год, отделку приходится переделыватьСверить сроки усадки и мокрых процессов с датой переезда
Зимняя стройка с мокрыми процессамиУдорожание на 15–25% и потеря качества кладкиПодгонять кладку и бетонирование под тёплый сезон
Один проект адаптируют под разные материалыУзлы примыканий не работают, появляются трещины и мостики холодаЗаказать пересчёт узлов и теплотехники под конкретный материал
Каркас без расчёта пароизоляции и вентиляцииКонденсат в утеплителе, плесень в углах через 2–3 годаЗаложить пирог стены и вентиляцию ещё на стадии проекта

Материал выбрали изолированно

Самая дорогая ошибка — решать про стены отдельно от фундамента, отделки и инженерии. Кирпич ставят на участке с торфом и высоким уровнем грунтовых вод, газобетон — без расчёта армопояса под тяжёлую кровлю, каркас — без продуманной пароизоляции и вентзазора. Стены вроде бы выбраны 'правильные', а дом получает трещины, конденсат в утеплителе или фундамент вдвое дороже коробки.

Стена с трещинами и отслаивающейся штукатуркой как следствие ошибок проектирования

Та же логика работает с отделкой. Газобетон требует штукатурки или вентфасада, иначе он быстро напитается влагой; кирпичный фасад из рядового кирпича придётся либо штукатурить, либо закрывать облицовкой, например клинкером или сайдингом; брус под покраску — это регулярные шлифовки и пропитки составами на алкидной или акриловой основе. Когда отделку не закладывают в проект, она внезапно съедает 20–30% бюджета уже по ходу стройки.

Чтобы не попасть в эту ловушку, материал стен полезно обсуждать только в связке: грунт — фундамент — стены — кровля — фасад — внутренняя отделка. Если хоть одно звено выпадает из расчёта, решение нельзя считать принятым, это просто пожелание.

  • Не выбран материал стен до геологии участка
  • Не посчитан вес кровли и перекрытий под выбранные стены
  • Не определён тип фасада и внутренней отделки
  • Не учтены требования по теплотехнике для региона
  • Узлы примыканий (окна, кровля, цоколь) не нарисованы под конкретный материал

Сроки и бюджет не сошлись с реальностью

Вторая частая ошибка — планировать заселение под материал, который этого не позволяет. Дом из профилированного бруса естественной влажности нельзя полноценно отделывать первые 1–1,5 года из-за усадки, кирпичную коробку сложно вести зимой без подогрева растворов, газобетон на клею не любит мокрых процессов в мороз. В итоге семья снимает жильё ещё год, а в смету добавляются временные решения.

Современный дом с табличкой о продаже во дворе как символ затянувшейся стройки

С бюджетом история похожая. Считают только стены и забывают, что материал тянет за собой фундамент, отделку, утепление и инженерию. Каркасник кажется дешёвым, пока не посчитаны качественный утеплитель, мембраны, например пароизоляция и ветрозащита, и вентиляция; кирпич кажется 'дом на века', пока не сложены затраты на ленту глубокого заложения и облицовку. Реальная стоимость становится понятна только после сметы по проекту, а не по прайсу на блоки.

Спасает простая привычка: до выбора материала зафиксировать две цифры — крайний срок заселения и предельный бюджет с резервом 15–20%. После этого варианты, которые в эти рамки не укладываются, отсекаются сами, и спор 'газобетон или брус' превращается в нормальный инженерный выбор, а не в вопрос вкуса.

  • Заселение запланировано раньше окончания усадки деревянного дома
  • Зимняя стройка выбрана для материалов с мокрыми процессами
  • В бюджет не заложен резерв 15–20% на непредвиденные работы
  • Стоимость отделки и инженерии не посчитана вместе с коробкой
  • Сроки подрядчика приняты на словах, без графика по этапам

Памятка: как принять решение по материалу стен

Выбор материала стен удобнее свести к короткому алгоритму, чтобы не возвращаться к одним и тем же вопросам по кругу. Сначала фиксируются жёсткие вводные: участок, бюджет, сроки и сценарий проживания, и только потом подбирается материал, который в эти рамки укладывается без перекосов.

Чертежи дома, строительный уровень и каска на столе проектировщика

Главный принцип памятки — проверять решение по связке «стены — фундамент — отделка — эксплуатация», а не оценивать материал сам по себе. Если хотя бы одно звено в этой цепочке выпадает из бюджета или сроков, выбор стен пересматривается, даже если изначально казался очевидным.

Дальше — два коротких блока: что зафиксировать на бумаге до разговора с проектировщиком и какие вопросы задать ему, чтобы вытащить наружу скрытые последствия выбора. Эта связка помогает не уйти в обсуждение характеристик в отрыве от реального проекта.

Что зафиксировать до выбора

До разговора о газобетоне, кирпиче, каркасе или дереве полезно выписать на одном листе исходные данные по участку и семье. Это убирает соблазн подгонять реальность под уже выбранный материал и сразу показывает, где у проекта узкие места — грунт, подъезд техники, бюджет или сроки заселения.

Рабочий стол архитектора с чертежами дома и инструментами для планирования

Чем конкретнее формулировки, тем меньше потом правок. Вместо «хотим тёплый дом» — конкретный климатический пояс и желаемая толщина утепления, вместо «недорого» — верхняя планка бюджета на коробку и отдельно на отделку, вместо «побыстрее» — крайний срок переезда с привязкой к сезону.

Этот же лист удобно показать проектировщику и подрядчику: он экономит часы обсуждений и страхует от ситуации, когда материал стен выбран, а через месяц выясняется, что под него нужен другой фундамент или другая бригада.

  • Тип и несущая способность грунта по геологии участка
  • Климатическая зона и расчётная зимняя температура
  • Верхняя планка бюджета отдельно на коробку и отделку
  • Срок, к которому нужно заселиться, и сезон начала работ
  • Сценарий проживания: постоянное, сезонное, дача выходного дня
  • Этажность, примерная площадь и наличие тяжёлых элементов (камин, бассейн, тяжёлая кровля)
  • Доступность участка для тяжёлой техники и хранения материалов

Вопросы проектировщику

Хороший проектировщик сам задаст большинство вопросов, но полезно прийти со своим списком — это помогает вытащить наружу последствия выбора, о которых на словах обычно не говорят. Особенно это касается связки стен с фундаментом и отделкой: именно здесь чаще всего вылезает перерасход.

Группа людей изучает архитектурные чертежи дома за столом во время обсуждения проекта

Вопросы лучше формулировать не «какой материал лучше», а «что изменится в проекте, если вместо газобетона взять кирпич» или «как поменяется фундамент, если перейти с каркаса на брус». Такой формат заставляет считать в цифрах, а не обсуждать материалы в общих словах.

Ответы стоит фиксировать письменно — хотя бы коротко в том же листе с вводными. Через пару недель, когда вариантов в голове станет много, эти заметки позволят сравнивать решения не по ощущениям, а по конкретным последствиям для бюджета, сроков и эксплуатации.

  • Какой тип фундамента вы заложите под этот материал и почему именно его
  • Как изменится смета на фундамент, если поменять материал стен
  • Через сколько после возведения коробки можно начинать внутреннюю отделку
  • Какие узлы потребуют усиления: перемычки, армопояс, опирание плит, крепление кровли
  • Как поведёт себя стена при паузе в строительстве на зиму без отделки
  • Какие ограничения материал накладывает на мокрые зоны, тяжёлые навесные элементы и перепланировку
  • Какие типичные ошибки встречаются именно с этим материалом в вашем регионе
Памятка: выбор материала стен на этапе проекта
Памятка: выбор материала стен на этапе проекта
