Забор до стройки или после: как выбрать порядок работ на участке
Когда выгоднее ставить забор — до стройки дома или после? Разбираем, как порядок работ влияет на подъезд техники, смету и отношения с соседями.
Почему вопрос порядка работ важнее, чем кажется
Решение о том, ставить забор до стройки или после, на практике влияет не только на внешний вид участка. От порядка работ зависят подъезд техники, место под материалы, смета, отношения с соседями и риск повредить готовое ограждение.
Капитальный забор, поставленный до заезда техники, быстро превращает участок в коробку с одним узким входом. Ошибка в ширине ворот или расположении столбов заканчивается тем, что манипулятор не заезжает, плиты выгружают на дорогу, а самосвал разворачивается через соседский газон.
По сути, есть две рабочие стратегии: временное ограждение на период стройки с капитальным забором после сдачи дома или постоянный забор сразу. Выбор стоит делать не “на глаз”, а по нескольким практическим критериям:
- Логистика техники и подъезд к пятну застройки
- Площадки под материалы и временные постройки
- Бюджет: разовые и скрытые расходы
- Юридические границы и отношения с соседями
- Риск повреждения готового ограждения
Две стратегии: временный забор на время стройки и сразу постоянный
Обычно выбор сводится к двум сценариям: дешёвое временное ограждение на период работ с постоянным забором после стройки либо капитальный контур сразу. Первый вариант сохраняет гибкость площадки, второй быстрее даёт приватность и понятную границу.
Временный вариант обычно выбирают там, где на участок будет заходить тяжёлая техника, завозиться большие объёмы материалов и работать несколько бригад подряд. Постоянный забор сразу ставят, если стройка предстоит небольшая, участок узкий, а соседи и улица требуют чёткой границы с первого дня. Между этими крайностями есть промежуточные сценарии: например, капитальный забор по задней и боковым границам и временный со стороны въезда.
Чтобы выбрать осознанно, полезно сравнить оба подхода по одинаковым критериям: затраты, удобство стройки, риск повреждений и сроки. Ниже — таблица для быстрого сопоставления и разбор каждого варианта на практике.
Сравнение временного и постоянного забора на этапе стройки
| Параметр | Временный забор | Постоянный сразу |
|---|---|---|
| Стоимость на старте | Низкая: сетка или щиты на простых столбах | Высокая: материалы и капитальный монтаж |
| Удобство стройки | Высокое: секции легко снять под технику | Среднее: нужен заранее продуманный въезд |
| Риск повреждений | Минимальный: не жалко царапин и вмятин | Высокий: царапины, сколы, погнутые секции |
| Сроки до готового вида | Дольше: монтаж капитального после стройки | Быстрее: финальный вид сразу после сдачи дома |
| Двойные работы | Да: монтаж и демонтаж временного контура | Нет, но возможен ремонт после стройки |
| Когда оправдан | Тяжёлая техника, длинная стройка, узкий участок | Компактная стройка, оживлённая улица, спорные соседи |
Временный забор: что это на практике
Временный забор — это лёгкое ограждение, которое выполняет одну задачу: обозначить границы участка и закрыть стройку от посторонних, не мешая работе техники. Его ставят быстро, без капитальных фундаментов, и так же быстро демонтируют, когда дом готов и пора возводить постоянный.
На практике для этого используют несколько типовых решений, например, сварную сетку 3D на забитых в грунт столбах, рулонную сетку-рабицу на металлических трубах, секции строительного ограждения в бетонных подставках или дешёвый профлист на временных опорах без бетонирования. Высота обычно 1,5–2 метра — этого достаточно, чтобы участок не выглядел проходным двором и материалы не растаскивали.
Главный плюс — гибкость. Секцию легко снять, чтобы загнать миксер с бетоном, кран или длинномер с плитами перекрытия, а потом поставить обратно. Минус очевиден: это двойные расходы и двойная работа, поэтому экономия имеет смысл только тогда, когда риск повредить капитальный забор реально высок.
- Сварная 3D-сетка на забитых столбах
- Рабица на временных трубах
- Секции строительного ограждения в бетонных подставках
- Профлист на столбах без бетонирования
Сразу постоянный: когда такой выбор оправдан
Сразу ставить капитальный забор разумно тогда, когда стройка предстоит компактная и предсказуемая: например, небольшой каркасный или газобетонный дом без подвала, с готовым проектом и одной бригадой. В таком сценарии техника зайдёт на участок несколько раз, и проще оставить под въезд один широкий проём с временными воротами, чем городить ограждение дважды.
Постоянный забор с первого дня оправдан и там, где участок граничит с оживлённой улицей, тропой через поле или соседями, с которыми уже есть напряжение по границе. Чёткая физическая линия снимает половину будущих споров: видно, где заканчивается ваша земля, куда нельзя складывать чужие материалы и через какую точку идёт межа.
Обратная сторона — риск. Готовый забор из профлиста, евроштакетника или кирпича легко повредить во время стройки: погнуть лист бортом самосвала, поцарапать раствором, забрызгать битумом при кровельных работах. Поэтому при таком выборе стоит заранее оставить незакрытыми один–два пролёта со стороны въезда и закрыть их в самом конце, когда тяжёлая техника уже не понадобится.

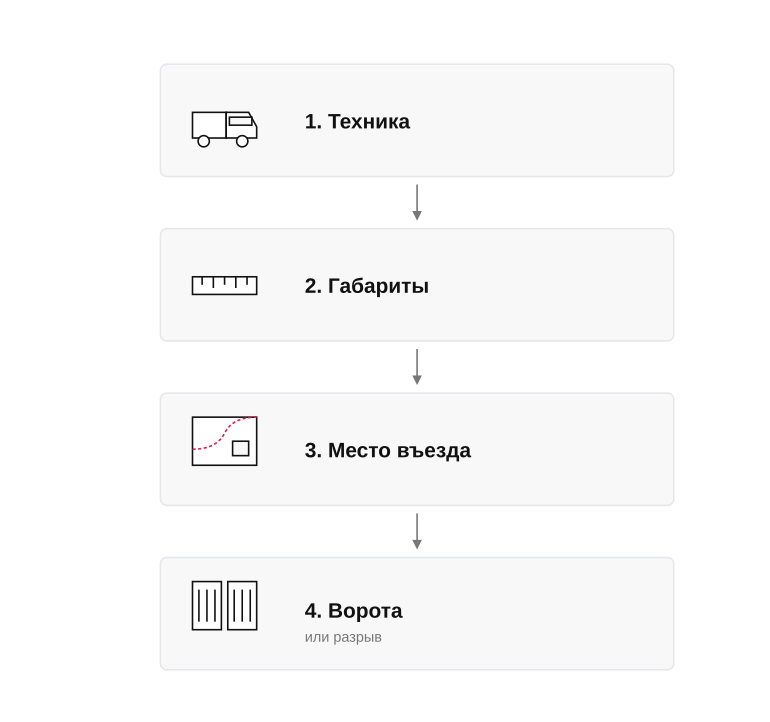

Подъезд техники и габариты ворот
Если забор ставится до стройки, его геометрия должна быть рассчитана не под легковую машину хозяина, а под самосвал с песком и миксер с бетоном. Узкие ворота и неудачно выбранный угол въезда — самая частая причина, по которой свежепоставленное ограждение приходится частично разбирать уже через пару месяцев после монтажа.
Подъезд техники — это не только ширина створки, но и радиус разворота на улице перед участком, высота арки, прочность покрытия под колёсами и расположение столбов, в которые легко зацепиться кузовом при сдаче назад. Все эти параметры удобнее закладывать на этапе разметки забора, а не переделывать потом по факту повреждений.
Перед установкой забора проверьте, какие машины будут заезжать на участок и где оставить технологический проезд, если основное ограждение уже стоит.
Какая техника и какие габариты учесть
На обычной стройке частного дома через ворота за сезон проходит больше техники, чем кажется на старте. Это самосвалы с песком, щебнем и грунтом, миксер с бетоном, манипулятор с блоками или плитами перекрытия, иногда автокран и длинномер с пиломатериалом. Самые требовательные по габаритам — миксер и манипулятор: им нужна не только ширина, но и высота, а ещё пространство для выдвижных опор сбоку от машины.
Ориентир для свободного въезда: ворота не уже 3,5-4 м в свету, лучше 4,5 м, и проезд по высоте не ниже 4,5 м без проводов и низких веток. Откатные ворота обычно удобнее распашных: у них нет створок, которые техника задевает при манёвре.
Покрытие у въезда тоже важно. Мягкий грунт после дождя быстро превращается в колею, поэтому зону заезда отсыпают щебнем или временными дорожными плитами. Столбы у ворот стоит защищать досками, покрышками или съёмными щитами на время активной стройки.
- Самосвал с песком, щебнем, грунтом
- Миксер с бетоном
- Манипулятор с блоками, плитами, пиломатериалом
- Автокран при монтаже перекрытий или стропил
- Длинномер с доской и бруском
Где оставить технологический проезд
Если забор по периметру ставится до стройки, имеет смысл сразу определить, какой участок ограждения будет работать как технологический въезд. Обычно это пролёт со стороны улицы рядом с будущей зоной разгрузки материалов: чем короче путь от ворот до котлована и склада, тем меньше техника месит участок и тем дешевле потом выходит благоустройство.
Здесь есть два рабочих сценария. Первый — ставить капитальные ворота сразу в проектном месте и принимать, что они получат царапины и вмятины за стройку. Второй — оставить в этом пролёте временный разрыв: лёгкие ворота из профлиста на простых столбах, секцию строительной сетки на хомутах или вообще съёмный пролёт, который снимается на день разгрузки. Постоянные ворота в этом случае монтируются уже после черновой коробки, когда тяжёлая техника заезжать перестаёт.
Важно учесть и внешнюю сторону: ширину улицы, наличие канавы, столбов освещения и газовой трубы у границы участка. Если миксеру негде развернуться перед воротами, никакая ширина створки не спасёт. Иногда разумнее сместить въезд на пару метров вдоль фасада или согласовать с соседом временный заезд через его участок, чем потом ломать угол забора под радиус разворота грузовика.
- Капитальные ворота сразу в проектном месте, с расчётом на царапины
- Временный разрыв с лёгкими воротами из профлиста
- Секция строительной сетки на хомутах вместо пролёта
- Съёмный пролёт, который снимают на день разгрузки
- Согласованный временный заезд через участок соседа
Площадки под материалы и временные постройки
Стройка дома — это плотная логистика на участке. Песок, щебень, кирпич, газобетон, утеплитель и арматура занимают десятки квадратных метров, а ещё нужны бытовка, туалет, место для отходов и разворота техники. Забор, поставленный слишком рано, может съесть именно это рабочее пространство.
Забор до стройки помогает закрыть площадку от случайных людей и претензий к материалам у соседской границы. Но капитальное ограждение фиксирует маршруты: если ворота узкие, а площадка разгрузки не продумана, материалы начинают складировать “куда влезло”.
Компромисс простой: сначала нарисовать схему площадок, затем выбирать тип ограждения. Зона разгрузки ближе к воротам, сыпучие материалы — на подложку, бытовка и туалет — вне будущих проездов, мусор — так, чтобы его можно было вывезти без разборки забора.
- Площадка под сыпучие: песок, щебень, отсев — на подложке из досок или геотекстиля
- Зона штучных материалов: поддоны с кирпичом, газобетоном, мешки цемента под навесом
- Складирование пиломатериалов: доски и брус на прокладках, с уклоном для стока воды
- Бытовка для рабочих с подведённым электричеством
- Биотуалет в стороне от зоны питания и не у соседского забора
- Контейнер или огороженный отсек под строительный мусор у выезда
- Свободный коридор для разворота миксера, манипулятора и самосвала
Соседи, межевание и согласования
Забор почти всегда стоит на границе с чужой землёй, поэтому порядок работ на участке — это не только вопрос личного удобства, но и сюжет, в который вовлечены соседи. Если поставить ограждение раньше, чем понятно, где именно проходит граница, любая ошибка в полметра может обернуться многолетним спором или требованием переноса столбов за свой счёт.
Здесь важно различать две разные задачи: технические — где физически проходит ваша земля, и человеческие — как договориться с теми, кто живёт за этой границей. Первые решаются документами и геодезией, вторые — обычным разговором до начала работ, а не после того, как бетон уже застыл.
Юридическую сторону подробно разбирать в этой статье не будем: нормы по высоте, прозрачности и отступам отличаются по регионам и СНТ, а сами правила периодически меняются. Достаточно держать в голове общий принцип: спорные моменты дешевле прояснить до закупки материалов, чем переделывать готовый забор.
Что лучше уточнить до установки забора
Главный документ, на который стоит опираться, — это межевой план с координатами поворотных точек участка. Если межевание не проводилось или проводилось давно по устаревшим правилам, забор разумно ставить только после того, как геодезист вынесет точки границ в натуру и закрепит их колышками или арматурой.
Помимо самой границы стоит заранее проверить требования к ограждению со стороны улицы и со стороны соседей: они часто различаются. Например, в СНТ нередко ограничивают высоту глухого забора между участками и требуют сетку или штакетник, а со стороны проезда допускают сплошной профлист или ворота любой непрозрачности.
Отдельно держите в голове инженерные ограничения: охранные зоны газопровода, линий электропередачи, водопровода и канализации, а также сервитуты для прохода или проезда. Столб, поставленный в такой зоне, формально подлежит демонтажу, и узнавать об этом после монтажа — самый дорогой сценарий.
- Актуальный межевой план и вынос точек границ в натуру
- Правила СНТ или местного поселения по высоте и прозрачности забора
- Отступы от красной линии улицы и от соседнего участка
- Охранные зоны коммуникаций: газ, электричество, водопровод
- Существующие сервитуты — проезды и проходы через участок
Как договариваться с соседями
Самая частая ошибка — поставить соседей перед фактом, когда бригада уже бурит ямы под столбы. Даже если по документам вы стоите строго на своей земле, человек по ту сторону границы воспринимает это как давление, и дальше любой спор по тени, листве или стоку воды будет идти на повышенных тонах.
Разговор лучше начать заранее и максимально предметно: показать план, обозначить высоту, тип ограждения и сроки работ. Если граница спорная, имеет смысл вместе пройти по колышкам геодезиста и зафиксировать согласие хотя бы перепиской в мессенджере — это не юридический документ, но снимает большую часть будущих претензий.
Отдельно проговорите бытовые мелочи: с какой стороны будут лицевые планки забора, не закроет ли сплошное полотно соседскую теплицу от солнца, куда денется снег зимой и не нужен ли совместный доступ к смежной стороне для обслуживания. Такие детали стоят пятнадцати минут разговора и экономят годы напряжённого соседства.
- Показать соседу план участка и согласовать линию забора по колышкам
- Заранее обсудить высоту, материал и степень прозрачности
- Договориться, с какой стороны будет лицевая сторона ограждения
- Учесть затенение грядок, теплиц и окон соседнего дома
- Зафиксировать договорённости хотя бы перепиской
Смета и скрытые расходы при разном порядке работ
Когда владелец участка считает бюджет на забор, он обычно смотрит только на цену погонного метра и монтаж. Но реальная смета шире: в неё входят временные ограждения, широкие монтажные ворота, демонтаж и вывоз сетки после стройки, а в сценарии с готовым капитальным забором — ещё и ремонт повреждений от техники, замена погнутых секций и перекраска. Без этих позиций сравнение двух стратегий получается нечестным.
Сценарий «временный плюс постоянный» кажется дороже, потому что вы платите дважды: сначала за сетку или щиты, потом за капитальный забор. Но временный контур дешевле, его легче снять под технику, а готовое ограждение не получает повреждения ещё до заселения.
Сценарий «сразу капитальный» экономит на втором монтаже, но прячет расходы в ремонте. Один задетый пролёт профлиста, погнутая калитка или сбитый столб легко съедают эту экономию, особенно если после стройки приходится вызывать бригаду отдельно.
- Материалы постоянного забора: столбы, лаги, профлист или штакетник
- Монтаж капитального ограждения: бурение, бетон, сварка
- Временное ограждение: сетка-рабица, строительные щиты, б/у профлист
- Широкие монтажные ворота или съёмная секция под технику
- Демонтаж и вывоз временного забора после стройки
- Ремонт повреждений капитального забора: рихтовка, замена секций, подкраска
- Повторный выезд бригады для устранения дефектов
Из чего складывается бюджет на забор при двух сценариях
| Статья расхода | Временный + постоянный | Сразу постоянный |
|---|---|---|
| Материалы капитального забора | Да | Да |
| Монтаж капитального ограждения | Да | Да |
| Временное ограждение (сетка, щиты) | Да | Нет |
| Широкие монтажные ворота или съёмная секция | Опционально | Да |
| Демонтаж и вывоз временного забора | Да | Нет |
| Ремонт повреждений после стройки | Маловероятно | Часто |
| Повторный выезд бригады для устранения дефектов | Редко | Да |
Риск повредить готовый забор во время стройки
Капитальный забор, поставленный до начала стройки, редко выходит из неё без следов. Манипулятор работает впритык к секциям, миксер задевает воротный столб, рабочие прислоняют доски и леса, а сыпучие материалы царапают покрытие. Чем дороже финишное ограждение, тем болезненнее такие мелочи.
Характер повреждений зависит от материала забора и плотности движения на участке. Профлист страдает от царапин и вмятин, кирпичные и оштукатуренные столбы — от сколов и трещин у основания, деревянный штакетник — от продавленных и сломанных планок, кованые секции — от деформации при ударе ковшом или стрелой. Отдельная история — ворота: их петли расшатываются от постоянного открывания тяжёлой техникой, а полотно цепляет за выступающие части прицепов.
Если решение ставить капитальный забор до стройки уже принято, имеет смысл заранее продумать защиту самых уязвимых участков и зону проезда. Полностью исключить контакт техники с ограждением не получится, но снизить риск в разы — вполне реально. Главное — не рассчитывать на аккуратность бригады по умолчанию и закладывать в смету небольшой резерв на ремонт двух-трёх секций после сдачи дома.
- Снять и убрать на хранение ворота или хотя бы створки на время активной фазы стройки
- Закрыть профлист вдоль проезда листами ОСП, старой фанерой или плотным геотекстилем
- Обмотать угловые и воротные столбы досками или автомобильными покрышками на высоту до 1,2 м
- Оставить вдоль забора буферную полосу 50–70 см, куда запрещено складировать материалы
- Заранее обозначить колышками радиус разворота миксера и манипулятора, чтобы водитель видел границу
- Зафиксировать состояние забора фото до начала работ — пригодится при разговоре с подрядчиком о компенсации

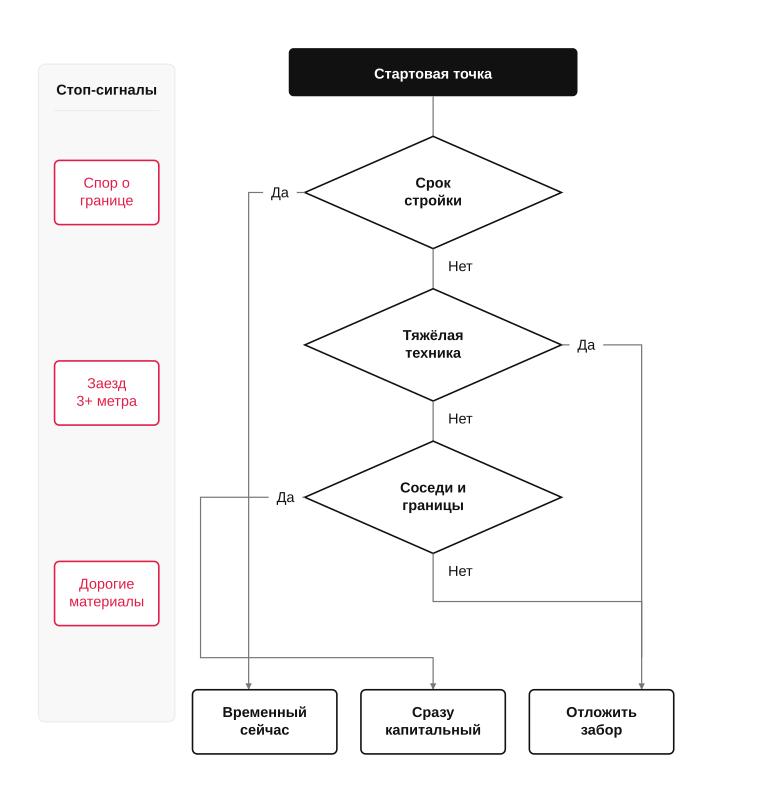

Алгоритм решения: какой порядок выбрать в вашей ситуации
Чтобы не выбирать вслепую, пройдитесь по своей ситуации по нескольким ключевым вопросам: когда реально начнётся и закончится стройка, насколько часто вы бываете на участке, какой забор хотите в финале, насколько спокойные у вас соседи и есть ли запас в бюджете на временное ограждение. Ответы на эти пять вопросов почти всегда сами подсказывают, какая из трёх стратегий вам подходит.
Если стройка короткая и активная, а соседи адекватные, чаще разумно отложить капитальный забор и обозначить границы временной сеткой. Если стройка растягивается на годы, вы редко бываете на участке, а вокруг уже живут люди, постоянный забор можно ставить сразу со стороны улицы и соседей, но оставить широкий технологический проём. Промежуточный вариант — временный контур сейчас и капитальный потом — подходит, когда нужна граница участка без риска для дорогого ограждения.
Три стоп-сигнала сильнее остальных доводов: неурегулированная граница с соседом, заезд тяжёлой техники шире трёх метров и хранение дорогих материалов без присмотра. Если есть хотя бы один такой фактор, сначала решайте его, а уже потом выбирайте между временным и постоянным забором.
- Сроки стройки: один сезон, два-три года или дольше
- Режим присутствия: живёте рядом, приезжаете по выходным или бываете раз в месяц
- Тип будущего забора: лёгкий из сетки, профлист, кирпич или камень
- Отношения с соседями: границы согласованы, есть споры или соседей пока нет
- Бюджет: хватает только на один забор или есть запас на временный плюс постоянный
- Логистика: нужен заезд манипулятора, миксера, длинномера или достаточно легковой техники
